临考速记!二建《建筑实务》施工技术关键数字考点汇总下

作者:233网校-null 2020-10-12 17:17:00

  在二级建造师《建筑实务》中,有很多重要的数字类考点,这部分知识点多为定性规定,可在临考前多看多记,加深印象。233网校特为考生们整理归纳了二建《建筑实务》教材中相关的重要数字考点,以方便考生们临考复习~因本文内容较多,将其拆分为上、下两个篇章进行发布,本文为下篇。

34、墙钢筋绑扎:墙的垂直钢筋每段长度不宜超过4m(钢筋直径不大于12m)或6m(钢筋直径大于12mm)或层高加搭接长度,水平钢筋每段长度不宜超过8m,以利绑扎。钢筋的弯钩应朝向混凝土内。P65

35、柱、墙模板内的混凝土浇筑时,为保证混凝土不产生离析,其自由倾落高度应符合如下规定:P68

(1)粗骨料料径大于25mm时,不宜超过3m;

(2)粗骨料料径小于25mm时,不宜超过6m。

(3)当不能满足时,应加设串筒、溜管、溜槽等装置。

36、混凝土的养护时间,应符合下列规定:

(1)采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于7d;

(2)采用缓凝型外加剂、大掺量矿物掺合料配制的混凝土,不应少于 14d;

(3)抗渗混凝土、 强度等级C60及以上的混凝土,不应少于 14d ;

(4)后浇带混凝土的养护时间不应少于 14d。

37、大体积混凝土温控指标宜符合下列规定:P70

(1)混凝土浇筑体在入模温度不宜大于30℃,最大温升值不宜大于50℃;

(2)混凝土浇筑块体的里表温差不宜大于25℃;

(3)混凝土浇筑体的降温速率不宜大于2.0℃/d;

(4)混凝土浇筑体表面与大气温差不宜大于20℃。

38、大体积混凝土应进行保温保湿养护,保湿养护的持续时间不得少于14d;保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20℃时,可全部拆除。P71

39、大体积混凝土浇筑体里表温差、降温速率及环境温度及温度应变的测试,在混凝土浇筑后1~4天,每4h不应少于1次;5~7天,每8h不应少于1次;7天后,每12h不应少于1次,直至测温结束。 P71

40、现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。P72

41、砌筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖砌体时,砖应提前1~2d适度湿润。P73

42、砌筑方法有“三一”砌筑法、铺浆法、刮浆法和满口灰法四种。当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时,铺浆长度不得超过500mm。P73

43、砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝。P73

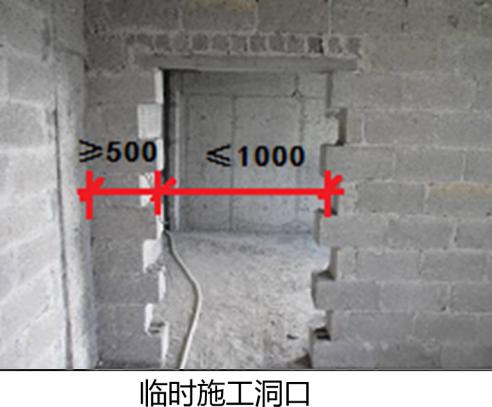

44、在砖墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m。 P73


45、不得在下列墙体或部位设置脚手眼 P73

(1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;

(2)过梁上与过梁成60°的三角形范围及过梁净跨度1/2的高度范围内;

(3)宽度<1m的窗间墙;

(4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内,转角处石砌体600mm,其他砌体450mm范围内;

(5)梁或梁垫下及其左右500mm范围内;

(6)设计不允许设置脚手眼的部位;

(7)轻质墙体;

(8)夹心复合墙外叶墙。

46、非抗震设防及抗震设防烈度为6度、 7度地区的临时间断处, 当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,且应加设拉结钢筋,拉结钢筋应符合下列规定: P74

(1)每 120mm墙厚放置 1Φ6拉结钢筋( 120mm厚墙放置2 Φ6拉结钢筋) ;

(2)间距沿墙高不应超过 500mm ,且竖向间距偏差不应超过100mm;

(3)埋入长度从留槎处算起每边均不应小于500mm,抗震设防烈度 6度、 7度地区,不应小于 1000mm。

(4)末端应有 90°弯钩 。

47、正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内。P74

48、同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在24h内完成。P79

49、厚型防火涂料,在下列情况之一时,宜在涂层内设置与钢构件相连的钢丝网或其他相应的措施:P80

(1)承受冲击、振动荷载的钢梁;

(2)涂层厚度等于或大于40mm的钢梁和桁架;

(3)涂料粘结强度小于或等于0.05MPa的钢构件;

(4)钢板墙和腹板高度超过1.5m的钢梁。

50、预制构件进场前,混凝土强度应符合设计要求。当设计无具体要求时,混凝土同条件立方体抗压强度不应小于混凝土强度等级值的75%。 P81

51、应根据预制构件形状、尺寸及重量和作业半径等要求选择适宜的吊具和起重设备;在吊装过程中,吊索与构件的水平夹角不宜小于60°,不应小于45°。P82

52、地下工程的防水等级分为四级。 P87

53、防水混凝土施工 P88

(1)防水混凝土拌合物应采用机械搅拌,搅拌时间不宜少于2min。

(2)防水混凝土应分层连续浇筑,分层厚度不得大于500mm。并应采用机械振捣,避免漏振、欠振和超振。

(3)防水混凝土应连续浇筑,宜少留施工缝。当留设施工缝时,应符合下列规定: 墙体水平施工缝不应留在剪力最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上。墙体有预留孔洞时,施工缝距孔洞边缘不应小于30mm。

(4)大体积防水混凝土应采取保温保湿养护,混凝土中心温度与表面温度的差值不应大于25℃,表面温度与大气温度的差值不应大于20℃,养护时间不得少于14d。

54、预制构件接缝混凝土浇筑完成后可采取洒水、覆膜、喷涂养护剂等养护方式,养护时间不应少于 14d 。 P89

55、防水砂浆施工环境温度不应低于5°C。终凝后应及时进行养护,养护温度不宜低于5°C,养护时间不应小于14d。 P91

56、屋面保温层上的找平层应在水泥初凝前压实抹平,并应留设分格缝,缝宽宜为5~20mm,纵横缝间距不宜大于6m。P93

57、吊杆距主龙骨端部和距墙的距离不应大于300mm。主龙骨上吊杆之间的距离应小于1000mm;主龙骨间距不应大于 1200mm。 当吊杆长度大于 1.5m时,应设置反支撑 。P101

58、条板隔墙上需要吊挂重物和设备时,不得单点固定,并应在设计时考虑加固措施,固定两点间距应大于300mm。P103

59、地面工程厚度控制:P107

水泥混凝土垫层:不应小于60mm。

水泥砂浆面层的厚度:不应小于20mm。

水磨石面层厚度宜为12-18mm,且按石粒粒径确定。

水泥钢(铁)屑面层铺设厚度不应小于30mm,抗压强度不应小于40MPa。

防油渗面层采用防油渗涂料时,涂层厚度宜为5~7mm。

60、水泥混凝土散水、明沟,应设置伸缩缝,其间距不得大于10m;缝宽度为15~20mm,缝内填嵌柔性密封材料。P108

61、整体面层施工后,养护时间不应小于7d,抗压强度应达到5MPa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。P109

62、混凝土或抹灰基层涂刷溶剂型涂料时,含水率不得大于8%。涂刷乳液型涂料时,含水率不得大于10%。木材基层的含水率不得大于12%。 P114

63、幕墙外表面的检查、清洗作业不得在4级以上风力和大雨(雪)天气下进行。P121

64、砌体采用氯盐砂浆施工,每日砌筑高度不超过1.2m,墙体留置的洞口,距交接墙处不应小于500mm。 P122

65、钢筋调直冷拉温度不宜低于-20°C。预应力钢筋张拉温度不宜低于-15°C。P123

66、外墙外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5°C。P126

67、大体积防水混凝土炎热季节施工时,入模温度不应大于30°C;涂饰工程施工现场环境温度不宜高于35°C;抹灰、粘贴饰面砖、打密封胶等粘结工艺施工,环境温度不宜高于35°C。P131

温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
