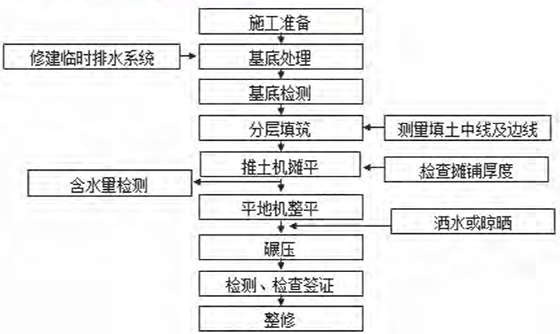

1.土方路堤施工工艺流程
2.填筑要求
(1)水平分层、分段填筑、分层压实。连续厚度不小于500mm。最后一层压实厚度不小于100mm。
(2)敏感性小的填料填筑在上层,强度小的在下层。有地下水的,用透水性好的填料。
(3)在透水性不好的压实层上填筑透水性好的填料前,设2%-4%的双向横坡,不得在透水性好的填料上覆盖透水性不好的填料。
(4)每种填料的松铺厚度,由试验确定。
(5)填料压实后的宽度不得小于设计宽度。
(6)从最低处起分层填筑,分层压实。纵坡>12%,横坡陡于1:5,挖宽台阶。
(7)搭接部位,按1:1坡度分层留台阶,交替搭按时,长度不小于2m。
(8)注意三四级公路的压实度(%)
3.填筑方法
土质路堤填筑常用推土机、铲运机,平地机、挖掘机、装载机等机械
(1)分层填筑
①水平分层填筑:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方式。
②纵向分层填筑:依路线纵坡方向分层,逐层向坡向填筑。
(2)竖向填筑:从路基一端或两端按横断面全部高度高,逐步推进填筑。由于填土过厚,不易压实,仅用于无法自下而上填筑的深谷、陡坡、断岩,泥沼等机械无法进场的路堤。
(3)混合填筑:路堤下层用竖向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水平分层填筑或竖向填筑法自始至终进行填筑的情况。为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。
4.土方路基工程施工中常见质量控制关键点(补充)
(1)施工放样与断面测量。
(2)路基原地面处理,按施工技术合同或规范规定处理,并认真整平压实。
(3)使用适宜材料,必须采用设计和规范规定的适用材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
(4)每层的松铺厚度,横坡及填筑速率。
(5)分层压实,控制填土的含水量,确保压实度达到设计要求。
质量检验:
土方路基实测项目有:压实度、弯沉值、纵断高程、中线偏位、宽度、平整度、横坡、边坡。
