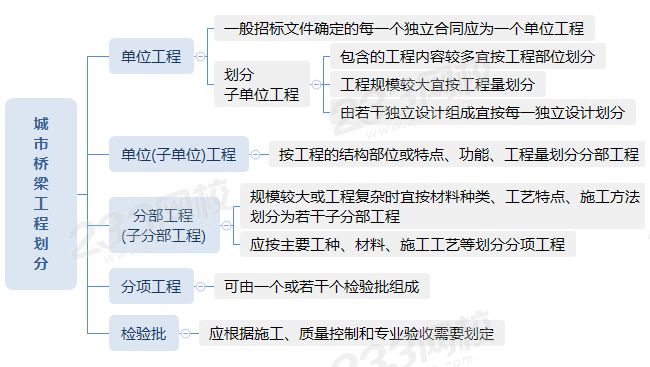

城市桥梁工程施工,开工前施工单位应会同建设单位、监理单位将工程划分为单位、分部、分项工程和检验批,作为施工质量检查、验收的基础,并应符合相关规定。
各分部(子分部)工程相应的分项工程宜按下表的规定执行,规范未规定时,施工单位应在开工前会同建设单位、监理单位共同研究决定。
城市桥梁分部(子分部)工程与相应的分项工程及检验批对照表(节选)
序号 | 分部工程 | 子分部工程 | 分项工程 | 检验批 |
1 | 地基与基础 | 扩大基础 | 基坑开挖、地基、土方回填、现浇混凝土(模板、钢筋、混凝土)、砌体 | 每个基坑 |
沉入桩 | 预制桩(模板、钢筋、混凝土、预应力混凝土)、钢管桩、沉桩 | 每根桩 | ||
灌注桩 | 机械成孔、人工挖孔、钢筋笼制作与安装、混凝土灌注 | 每根桩 | ||
沉井 | 沉井制作(模板与支架、钢筋、混凝土、钢壳)、浮运、下沉就位、清基与填充 | 每节/座 | ||
地下连续墙 | 成槽、钢筋骨架、水下混凝土 | 每个施工段 | ||
承台 | 模板与支架、钢筋、混凝土 | 每个承台 | ||
2 | 墩台 | 砌体墩台 | 石砌体、砌块砌体 | 每个砌筑段/浇筑段/施工段或每个墩台/每个安装段(件) |
现浇混凝土墩台 | 模板与支架、钢筋、混凝土、预应力混凝土 | |||
预制混凝土柱 | 预制桩(模板、钢筋、混凝土、预应力混凝土)安装 | |||
台背填土 | 填土 | |||
3 | 盖梁 | 模板与支架、钢筋、混凝土、预应力混凝土 | 每个盖梁 | |
4 | 支座 | 垫石混凝土、支座安装、挡块混凝土 | 每个支座 | |
… | … | … | … | … |
【案例节选】
背景资料

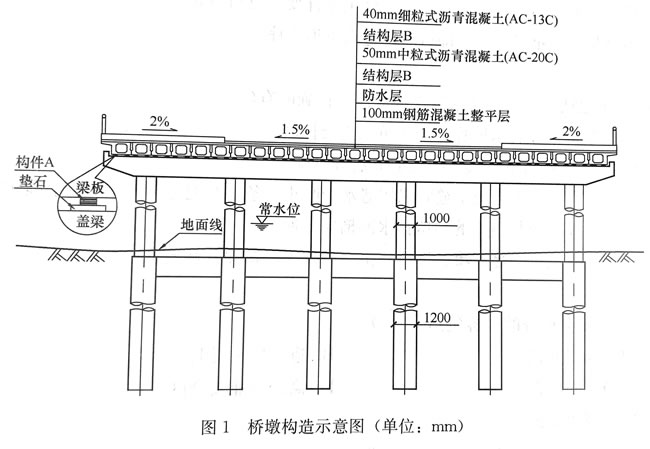

某公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及Φ1000mm圆柱式墩,重力式U型桥台,基础均采用Φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。
开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表1所示。
桥梁分部(子分部)、分项工程及检验批对照表(节选)
序号 | 分部工程 | 子分部工程 | 分项工程 | 检验批 |
1 | 地基与基础 | 灌注桩 | 机械成孔 | 54(根桩) |
钢筋笼制作与安装 | 54(根桩) | |||
C | 54(根桩) | |||
承台 | … | … | ||
2 | 墩台 | 现浇混凝土墩台 | … | … |
台背填土 | … | … | ||
3 | 盖梁 | D | E | |
钢筋 | E | |||
混凝土 | E | |||
… | … | … | … | … |
工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理,此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。
问题:
1、写出表1中C、D和E的内容。
【参考答案】
C的内容:混凝土灌注;
D的内容:模板与支架;
E的内容:5个盖梁(或每个盖梁)。
