矿井施工工期的确定方法

一、矿业工程建井工期的概念

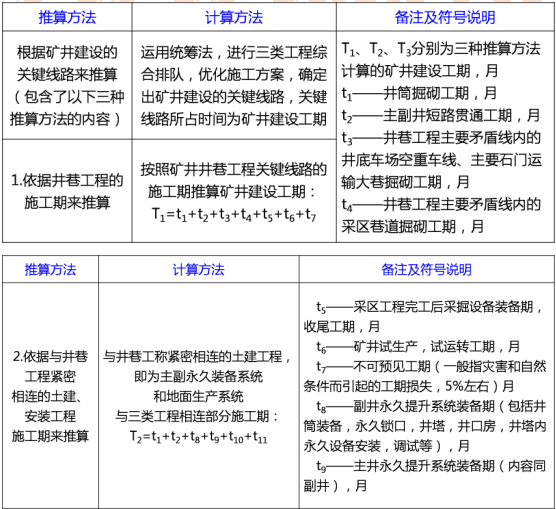

矿井从完成建设用地的征购工作,施工人员进场,开始场内施工准备工作之日起,至项目正式开工为止称为施工准备期。从项目正式开工(矿井以关键路线上任何一个井筒破土动工)之日起到部分工作面建成,并经试运转,试生产后正式投产所经历的时间称为矿井投产工期。从项目正式开工之日起到按照设计完成规定的建设内容,并经竣工工期(或建井工期)。矿井施工准备工期与矿井竣工工期之和构成矿井建设总工期(或称建井总工期)。

二、矿业工程建井工期的确定方法

二级建造师矿业考点:矿井施工工期的确定方法

二级建造师矿业考点:矿井施工工期的确定方法
