案例分析题 (每题20分,共4题,共80分,根据所给材料回答问题。)

(一)

背景资料

某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承包施工。新冠疫情后,项目部按照住建部《房屋市政工程复工复产指南》(建办质(2020)8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定(项目疫情防控措施》,明确“施工现场实行封闭式管理,设置包括废弃口罩类等分类收集装置,安排专人负责卫生保洁工作..",确保疫情防控工作有效、合规。

复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程制定流水节拍(如表1-1),就施工过程1 ~IV组织4个施工班组流水施工,其中施工过程因工艺要求需待施工过程II完成后2天方可进行。

2020二级建造师建筑工程管理与实务真题答案(完整版)

项目部质量月活动中,组织了直螺纹套简连接、现浇构件拆模管理等知识竞赛活动,以提高管理人员、操作工人的质量意识和业务技能,减少质量通病的发生。

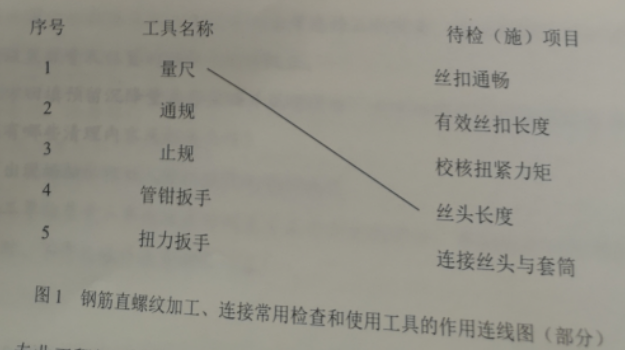

(1)钢筋直螺纹加工、连接常用检查和使用工具的作用(如图1)。

2020二级建造师建筑工程管理与实务真题答案(完整版)

2020二级建造师建筑工程管理与实务真题答案(完整版)

问题

1.除废弃口罩类外,现场设置的收集装置还有哪些分类?

2.该分部工程施工总工期是多少天?调整施工进度还包括哪些步骤?

3.对图1中钢筋直螺纹加工、连接常用工具及待检(施)项目对应关系进行正确连线。(在答题卡上重新绘制)

4.写出表1-2中A、B、C、D、E、F对应的数值。(如F:100)

参考答案:

1.按照住建部《房屋市政工程复工复产指南》(建办质(2020)8号)2.4.4 安排专人负责文明施工和卫生保洁等工作,按照相关规定分类设置防疫垃圾(废弃口罩等)、生活垃圾和建筑垃圾收集装置。

2.(m+N-1)×K=(3+1+3+2+1-1) ×2+2=20

调整施工进度计划的步骤还有:

分析进度偏差的影响并确定调整的目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。

3.《钢筋机械连接技术规程》为行业标准,编号为JGJ107-20166.2.1直螺纹接头的现场加工应符合下列规定:

钢筋丝头宜满足6f级精度要求,应用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p。(p为螺距):

6.3.1直螺纹钢筋接头的安装质量应符合下列要求:

(1)安装接头时可用管钳扳手拧紧,应使钢筋丝头在套筒中央位置相互顶紧。标准型接头安装后的外露螺纹不宜超过2p。

(2)安装后应用扭力扳手校核拧紧扭矩。

4.混凝土结构工程施工规范 GB50666-2011

2020二级建造师建筑工程管理与实务真题答案(完整版)

(二)

背景资料

某新建商住楼工程,钢筋混凝土框架一剪力墙结构,地下1层,地上16层,建筑面积2.8万平方米,基础桩为泥浆护壁钻孔灌注桩。

项目部进场后,在泥浆护壁灌注桩钢筋笼作业交底会上,重点强调钢筋笼制作和钢筋笼保护垫块的注意事项,要求钢筋笼分段制作,分段长度要综合考虑成笼的三个因素。钢筋保护层垫块,每节钢筋笼不少于2组,长度大于12m的中间加设1组,每组块数2块,垫块可自由分布。

在回填土施工前,项目部安排人员编制了回填土专项方案,包括:按设计和规范规定,严格控制回填土方的粒径和含水率,要求在土方回填前做好清除基底垃圾等杂物,按填方高度的5%预留沉降量等内容。

现场使用潜水泵抽水过程中,在抽水作业人员将潜水泵倾斜放入水中时,发现泵体根部防水型橡胶电缆老化,并有1处接头断裂,在重新连接处理好后继续使用。下午1时15分,抽水作业人员发现,潜水泵体已陷入污泥,在拉拽出水管时触电,经抢救无效死亡。

事故发生后,施工单位负责人在下午2时15分接到了现场项目经理事故报告立即赶往事故现场,召集项目部全体人员,分析事故原因,并于下午4时08分按事故报告应当及时,不得迟报等原则,向事故发生地的县人民政府建设主管部门关部门报告。

问题

1.写出灌注桩钢筋笼制作和安装综合考虑的三个因素。指出钢筋笼保护垫块的设置数量及位置的错误之处并改正。

2.土方回填预留沉降量是否正确并说明理由? 土方回填前除清除基底垃**还有哪些清理内容及相关工作?

3.写出现场抽水作业人员的错误之处并改正。

4.施工单位负责人事故报告时间是否正确并说明理由?事故报告的原则除及时、不得迟报外还有哪些内容?

参考答案:

1. (1) 灌注桩钢筋笼制作和安装综合考虑的三个因素为:钢筋笼的整体刚度、材料长度、起重设备的有效高度。

(2)错误之处一:每组块数2块。

正确做法:每组块数不得小于3块。

错误之处二: 垫块可自由分布。

正确做法: 垫块需均匀分布在同一截面的主筋上。

2. (1)不正确。

理由:填方应按设计要求预留沉降量,一般不超过填方高度的3%。冬季填方每层铺土厚度应比常温施工时减少20%-25%。预留沉降量比常温时适当增加。

(2)土方回填前,还应清除基底的树根等杂物,抽除积水,挖出淤泥,验收基底高程。

3.错误之处一:在抽水作业人员将潜水泵倾斜放入水中时。

正确做法:潜水泵在水中应直立放置。

错误之处二:并有一处接头断裂。在重新连接处理好后维续使用。

正确做法:潜水泵的电源线应采用防水型橡胶电缆,并不得有接头。

错误之处三:潜水泵体已陷入污泥。

正确做法:潜水泵体不得陷入污泥或露出水面。

错误之处四:在拉拽出水管时触电。

正确做法:放入水中或提出水面时应提拉系绳,禁止拉拽电缆或出水管,并应切断电源。

4. (1)施工单位负责人事故报告时间不正确。

理由:事故发生后,事故现场有关人员应当立即向施工单位负责人报告:施工单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府建设主管部门和有关部门报告。

(2)事故报告的原则还应包括准确、完整,任何单位和个人对事故不得漏报。谎报或者瞒报。

2020年二级建造师考试将于10月31日、11月1日举行,各位考生可以进入2020年二级建造师真题及答案估分、对答案!【进入2020二建真题答案专题>>

二建真题答案微信交流

扫码进入2020二建真题交流微信群

2020二建真题估分小程序

相关推荐:2020二建报考人数统计,看有多少人与你竞争

各省2020年二级建造师考试成绩查询时间及入口|历年合格分数线

二级建造师考点、难点太多记不住?!2021年二级建造师钻石班来袭,233网校老师带你读薄教材,举一反三,学习做题更有效率!点击马上听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
