二级建造师《机电工程》第一章 机电工程施工技术真题及答案:2H314030通风与空调工程施工技术
资料下载>>【2014-2019年各科真题】 【题库试题】 【精华资料免费下载】
扫码加微信ks233wx28进群,交朋友问问题||新人免费领2020二建备考资料
【经典真题】
1.通风系统按空气动力不同分为()和机械通风。2015.12
A.工业通风
B.换气通风
C.自然通风
D.全面通风
【参考答案】C
【解析】考查内容:通风与空调系统的类别。通风系统按空气流动动力不同分为自然通风和机械通风方式。
2.下列装置,属于蒸气压缩式制冷机组组成部分的有()。2015.29
A.蒸发器
B.发生器
C.膨胀阀
D.冷凝器
E.分水器
【参考答案】ACD
【解析】考查内容:通风与空调系统的组成。蒸汽压缩式制冷机组由蒸发器、压缩机、冷凝器、膨胀阀等四大热力装置组成。
3.通风空调工程中,系统调试的主要内容包括()。2011.24
A.风管严密性试验
B.风管漏光试验
C.单机试运转
D.无生产负荷联合试运转及调试
E.风管漏风试验
【参考答案】CD
【解析】考查内容:通风与空调工程施工程序。系统调试的主要内容包括:风量测定与调整、单机试运转、系统无生产负荷联合试运转及调试。
4.通风与空调系统经平衡调整后,各风口的总风量与设计风量的允许偏差不应大于()。2014.13【新教材有调整】
A.5%
B.10%
C.15%
D.20%
【参考答案】C
【解析】通风与空调工程施工技术。通风与空调系统经平衡调整后,各风口的系统风量平衡后应达到以下规定:系统总风量实测值与设计风量的偏差允许值不应大于 10%;系统经平衡调整,各风口或吸风罩的总风量与设计风量的允许偏差不应大于15%。
5.关于通风与空调系统进行试运行与调试的说法,正确的有()。2017.25【新教材有调整】
A.设备单机试运转前进行口头安全技术交底
B.通风系统的联系试运行应不少于 2h
C.空调系统带冷(热)源的连续运行运行应不少于 8h
D.系统总风量实测值与设计风量的偏差允许值不应大于 10%
E.空调冷(热)水总流量测试结果与设计流量的偏差不应大于 10%
【参考答案】BCDE
【解析】本题考查的是通风与空调工程的施工程序。选项 A,设备单机试运转安全保证措施要齐全、可靠,并有书面的安全技术交底。
6.通风空调柜形风管制作时,应设导流叶片的管件是()。2010.24
A.风机出口的变径管
B.内斜线弯头
C.内弧型弯头
D.消声器进风口
E.风机进口的变径管
【参考答案】BC
【解析】矩形内斜线和内弧形弯头应设导流片,以减少风管局部阻力和噪声。
7.风管制作安装完成后必须对风管的()进行严密性检验。2012.24
A.板材
B.咬口缝
C.铆接孔
D.法兰翻边
E.管段接缝
【参考答案】BCDE
【解析】考查内容:通风与空调工程施工程序。风管安装完后,必须对进行严密性试验,主要检验风管、部件制作加工后的咬口缝、铆接孔,风管的法兰翻边、风管管段之间接缝的严密性,检验以主、干管为主,检验合格后方能交付下道工序。
8.下列洁净空调系统金属风管必须涂密封胶的位置有()。2018.23
A.法兰焊接处
B.咬口缝
C.翻边处
D.焊接缝
E.铆钉处
【参考答案】BCE
【解析】风管的所有咬口缝、翻边处、铆钉处均必须涂密封胶。
9.通风与空调施工中,安装单位应承担的协调配合工作有()2013.23
A.向设备供应商提供设备到货时间
B.与装饰单位协调风口开设位置
C.向电气单位提供设备的电气参数
D.复核及整改土建施工完毕的预留孔洞尺寸
E.负责各机电专业管线综合布置的确定
【参考答案】AC
【解析】通风与空调工程施工中应注意与土建工程.装饰装修工程、机电安装其他专业工程以及设备供应商的协调配合。例如:配合土建预留、预埋时,注意预留孔、洞的形状、尺寸及位置,预埋件的尺寸和位置等;各类管线的综合布置及施工顺序的确定;及时为电气专业提供有关设备的电气参数、控制点及控制要求等数据;安装风机盘管、风口(包括送、回风口及新风入口等)及开设检修门时,注意对装饰装修工程的成品保护;及时向设备供应商提供设备到货时间、安装要求及相应数据等。
10.关于变风量空调系统非设计满负荷条件下联合调试的要求,正确的有()。2019.30
A.系统总风量实测值与设计风量的偏差不应大于 10%
B.系统空气处理机组应能在设计参数范围内对风机实现变频调速
C.空气处理机组新风量实测值与设计新风量的允许偏差为 0~+10%
D.空调冷(热)水系统、冷却水系统总流量与设计流量的偏差不应大于 10%
E.各变风量末端装置的最大风量调试结果与设计风量的偏差不应大于-5%~+15%
【参考答案】BCD
【解析】系统非设计满负荷条件下的联合试运转及调试应符合下列规定:
(1)系统总风量调试结果与设计风量的偏差不应大于-5%~+10%;建筑内各区域的压差应符合设计要求。
(2)变风量空调系统联合调试应符合下列规定:
1)系统空气处理机组应能在设计参数范围内对风机实现变频调速。
2)空气处理机组在设计机外余压条件下,系统总风量应满足风量偏差不应大于-5%~+10%的要求;新风量与设计新风量的允许偏差为 0~+10%。
3)各变风量末端装置的最大风量调试结果与设计风量的偏差不应大于 0~+15%。
(3)空调冷(热)水系统、冷却水系统总流量与设计流量的偏差不应大于 10%。
【2016 案例一】
【背景资料】
某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积 15000m²,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。
……
施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括 1.6mm镀锌钢板制作的排烟风管;商场中厅 500kg 装饰灯具的悬吊装置按 750kg 做了过载试验,并记录为合格;花灯的 8 个回路导线穿在同一管内。监理工程师要求项目部加强现场质量检查,整改不合格项。
【问题】
3.1.6mm 金属风管板材的拼接方式是否正确?应采用哪种拼接方式?
【参考答案】
3.1.6mm 的金属风管板材的拼接方式错误,一般板厚大于 1.5mm 的风管应采用电焊、氩弧焊等方式进行焊接。
【2017 案例三】
【背景资料】
A 安装公司承担某高层建筑的通风空调、给排水和建筑电气工程的施工。合同约定,空调设备由业主采购,其他设备、材料由 A 安装公司采购。高层建筑的一次结构已完工,二次结构和装饰工程由 B 建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。
……
在工程施工中,曾经发生了两个施工质量问题。
问题 1.因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为了赶进度。室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,被监理叫停。后经检验合格后才交付下道工序。
【问题】
2.问题 1 中,应检查风管哪些部位的严密性?
【参考答案】
2.问题 1 中,应检查风管严密性的部位有:咬口缝、铆接孔、法兰翻边、管段之间的连接处。
【2018 案例一】
【背景资料】
A 安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位采购,其他材料及配件由 A 安装公司采购,工程质量达到通风空调工程施工质量验收规范要求。
A 安装公司进场后,因建设单位采购的设备晚于风管制作安装的开工时间,A 安装公司及时联络空调设备供应商,了解设备的各类参数及到场时间并与 B 建筑公司协调交叉配合施工的时间与节点,编制了施工进度计划(见表 1)并根据施工进度计划,制定了能体现合理施工顺序的作业进度计划。为保证安装质量,A 安装公司将冷水机组找正等施工工序设置为质量控制点。
在风管系统安装过程中,A 安装公司在设备安装前重点检查了静压消声装置的质量。在冷水机组和其他设备单机试运转全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。

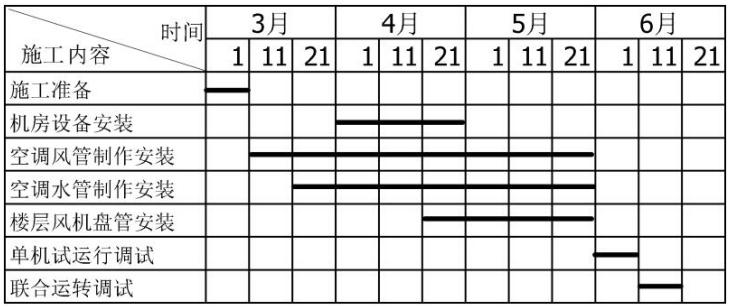

空调工程施工进度计划(表 1)
【问题】
1.进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?制定作业进度计划时,怎样体现施工基本顺序要求的合理性?
2.按照质量控制点分级要求,冷水机组找正应属于哪级控制点?应由哪几方质检人员共同检查确认并签证?
3.风管系统的静压消声装置由哪几部分组成?
4.在通风空调系统无生产负荷的联合试运行及调试中,通风系统的连续运行时间和空调系统带冷(热)源的连续运行时间分别为多少?防排烟系统应测定哪些内容?
【参考答案】
1.空调机房设备安装开始时间晚于水管制作安装 11 天,作业进度计划应具体体现施工顺序安排的合理性,即满足先地下后地上、先深后浅、先干线后支线、先大件后小件等基本要求。
2.冷水机组找正属于 B 级控制点,影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。
3.静压消声装置包括:静压箱、消声器、消声风管、消声弯头等。
4.通风系统的连续试运行应不少于 2h,空调系统带冷(热)源的连续试运行应不少于 8h。防排烟系统测定风量、风压及疏散楼梯间等处的静压差。
