背景资料:
某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。

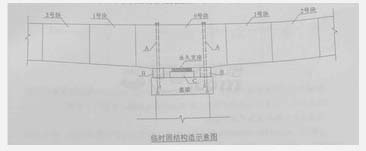

上部结构0号采用墩顶混凝土现浇施工,临时固结构造示意图如下图。
其他梁段(1~19号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。
1~19号梁段长线法预制及悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索及张拉、封锚→下一梁段施工。
按照交通运输部颁发的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求。施工单位对全桥进行了总体风险评估,评估结果为III级。
问题:

1. 写出图中A、B、C结构的名称。
2. 长线法预制及悬拼安装施工中工序D、E各是何种工序?
3. 各梁段悬拼安装线形控制测量的关键项目是哪几项?
4. 该大桥是否需要进行专项风险评估?说明理由,若需要进行专项风险评估,说明还需要进行哪几个步骤?
