案例三

某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→丹姐母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。


1、安装公司编制的施工方案还应包括哪些内容?

2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格标准。

3、图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求。

4、分别指出建设、设计和施工单位的哪些原因造成了工期延误?

参考答案:

1.编制的施工方案还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求。(4分)

2.绝缘电阻测试值不符合规范要求的时第③节,第⑤节母线槽。(2分) 母线绝缘电阻测试不得低于20MQ。(2分)

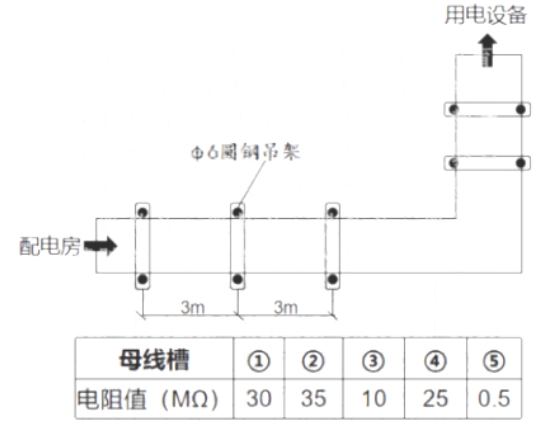

3.图2中,母线槽安装不符合规范要求的有: (1) 支吊架的间距为3m;规范要求:室内支吊架间距不大于2m。(2分) (2) 圆钢吊架直径为中6;规范要求:母线槽水平安装时,圆钢吊架直径不得小于8mm。(2分) (3) 母线槽转弯处没有增设支架;规范要求:每节母线槽的支架不应少于1个,转弯处应增设支架加强。(2分)

4.建设单位造成工期延误的原因是:工程款未及时支付给施工单位。(2分) 设计单位造成工期延误的原因是:未能及时修改出图。(2分) 施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。(2分)

2020年二级建造师考试将于10月31日、11月1日举行,各位考生可以进入2020年二级建造师真题及答案估分、对答案!【进入2020二建真题答案专题>>

二建真题答案微信交流

扫码进入2020二建真题交流微信群


2020二建真题估分小程序

相关推荐:

各省2020年二级建造师考试成绩查询时间及入口|历年合格分数线

二级建造师考点、难点太多记不住?!2021年二级建造师钻石班来袭,233网校老师带你读薄教材,举一反三,学习做题更有效率!点击马上听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
