二级建造师考试历年真题对考生来说无疑是非常宝贵的资料了,书山有路勤为径,考前每道真题至少要做1-2遍,这样复习才会事半功倍!近5年真题视频解析>>
备考工具,加(ks233wx28)进微信群||免费领2020二建备考资料
2018年二级建造师《市政工程》真题及答案:案例题四
点击进入>>2018年二级建造师考试《市政工程》真题及答案完整版|在线估分
(四)背景资料
某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。

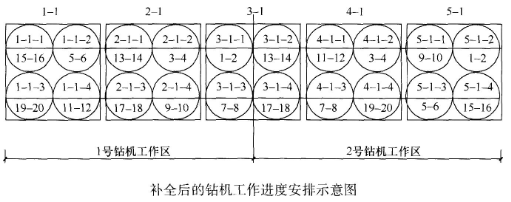

事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。
事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m.
事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。
问题:
1.事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。(将此图复制到答题卡上作答,在试卷上答题无效)
2.钢筋笼标识应有哪些内容?
3.事件二中吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。
4.按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少?
5.混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?
1.【参考答案】 判题标准:同一承台内相邻的两桩施工间歇2d以上或隔两根桩施工为正确。
【考点解析】背景资料给出了桩基施工的技术要求有“②一座承台只能安排1台钻机作业 间隙时间为2d”及“图4—41号钻机、2号钻机工作进度安排示意图”。图4—4相当于是 4—4的施工安排,可以得出要符合上述桩基施工技术要求,必须采取分承台、跳桩的施 都采取了隔桩或跳桩的施工方案,主要是为了防止桩基施工之间的相互影响和扰动,造成 问题。按这个原则对桩基施.Z-进行安排可能有多种答案,以下仅列举两种:
(1) (2) 判题标准:同一承台内相邻的两桩施工间歇2d以上或隔两根桩施工为正确。
2.【答案】钢筋笼标识应有工程名称、桩号、钢筋笼长度、节数编号(第几节)、桩径
【解析】
参考解析:
3.【答案】连接钢筋长度=桩顶标高-设计桩底标高-钢筋笼长度+焊接长度+垫木高度。
【解析】
4.【答案】A=πR2h=3.14×0.62×(18+0.5~1)=20.9~21.5m3(h=桩长+0.5~1m)。 首罐混凝土量为:3.14×0.62×2.5=2.83m3。
【解析】背景资料揭示桩基“直径1200mm,桩长18m”、“首罐混凝土,经测量导管 2m”。根据《城市桥梁工程施工与质量验收规范》CJJ 2—2008第10.3.5条的规定: 桩顶标高应比设计高出0.5~1m;在灌注过程中,导管的埋置深度宜控制在2~6m。
(1)编号为3-1-1的钻孔灌注桩混凝土最小用量A=πR2h=3.14×0.62×(18+0.5~1)=20.9 ~1m)。 由于钻孔施工产生桩径扩孔、反循环钻机钢护筒直径一般比桩基直径大20cm以及孔底的 现灌注混凝土的用量应比理论计算值大。
(2)首罐混凝土最小用量B=πR2h0=3.14×0.62×2.5=2.83m3。 由于首罐混凝土灌注时孔深较深,受桩孔内泥浆压力影响,导管内混凝土灌注面会比导管 其高度可通过桩孔内泥浆压强与混凝土压强平衡进行计算,因此,首罐混凝土的用量应比
5.【答案】灌注前质检员应核对混凝土的强度等级、检测坍落度同时观测粘聚性和保水性、制作试件(块)。
【解析】水下混凝土的品质应符合混凝土配合比设计的要求,在施工现场应对混凝土拌合 制作混凝土试件,具体要求如下:
(1)灌注时,混凝土坍落度宜为180~220mm。
(2)每根桩在浇筑地点制作混凝土试件不得少于2组。
