案例分析题(共4题,每题20分。)

(一)

背景资料

一大型企业购置了一矿产资源并获得该资源相关的地质勘探报告。准备筹建一大型矿井。该企业为了加快项目进程。在委托设计单位编制初步设计的同时,就开始办理各项采矿和建设许可手续,并要求设计单位先完成井筒设计以便尽早开工建井。设计单位完成井筒设计后给出的资料为:主井深780m,直径6.5m;副井深730m,直径8.0m;回风立井深660m,直径5.0m。

井筒设计完成后,该企业委托招标代理机构对矿井的三个立井井筒分4个标段进行施工招标,其中副井、回风井各为一个标段。主井由于位于运输水平以下装载硐室。其结构复杂,故决定以运输水平大卷标高为界分为上、下两个标段。四个标段分别交纳投标保证金,各标段工程概算及要求的投标保证金如下表所示。每家投标单位最多可选择2个标段投标。


标段
A
(主井运输大卷标高以上)
B
(主井运输大卷标高一下)
C
(副井)
D
(回风井)
工程概算(万元)3000.001200.003800.001800.00
投标保证金(万元)55.0039.0080.0036.00

施工单位甲根据招标文件确定对C、D标段进行投标,并由二级矿业工程专业注册建造师王某担任项目经理,组建项目经理部。

问题:

1、该矿井项目是否具备招标条件?说明理由。

2、根据《工程建设项目施工招标授权办法》,分布说明本项目招标标段的划分、授标保证金要求是否合理?简述理由。

3、施工单位甲的投标行为是否妥当?说明理由。

参考解析:

1、不具备招标条件。

原因是:(1)该企业获得相关地质勘探报告,从背景看未得到地质矿产主管部门批准,不能作为项目建设、设计的依据。(2)从背景看在编制初步设计的同时,就办理各项采矿和建设许可手续,即相关许可手续并未办理完成并获得批准。因此不具备招标条件。

2、标段划分不合理,因为《工程建设项目施工招标投标办法》二十七条规定:“对工程技术上紧密相连、不可分割的单位工程不得分割标段。”而主井运输大巷以上、以下部分应是技术上紧密相连、不可分割的单位工程。不能因为装载硐室结构复杂而将主井井筒分为二个标段。

对投标保证金的要求有不合理情况,(1)因设计单位已完成三个井筒工程设计,不应以工程概算作为项目估算价,应用施工图预算价来作为项目估算价。(2)若以工程概算为确定投标保证金的依据,其中B、C工程投标保证金超过项目估算价的2%。按规定B工程保证金应不超过24.00万元,C工程应不超过76.00万元。

3、施工单位甲的投标行为不妥,因为准备筹建是大型矿井,应由一级矿业工程专业注册建造师担任项目经理。而不应由二级建造师担任项目负责人。

(二)

背景资料:

某施工单位中标一矿井立风井井筒及其相关巷道工程。风井全深450m,直径6m,相关巷道7000m。井筒检查钻孔提供资料显示,该风井表土层厚110m,以含水砂层为主,基岩段多为泥岩、砂质泥岩互层,含水极弱,而在350m~358m有中粒砂岩层,预计涌水量为15m3/h;风井井底井筒与巷道连接处为单侧马头门与回风巷相接。施工单位根据巷道工程量和本企业的设备条件编制了施工组织设计,确定在风井井筒掘砌完成、改为罐笼提升后,采用自有的1t矿车进行井下运输,为井下调车方便,井底车场增加了一段临时巷道。在井筒工程施工到底后,相关的井筒工程进行了竣工验收,验收结果为:竣工资料齐全完整,井壁混凝土强度以及规格尺寸、观感质量均合格,表土段井壁滴水不漏,井筒总漏水量为8m3,并有个别部位集中在中粒砂岩水层段。

问题:

1、根据背景资料,确定本风井井筒表土段、基岩段的合理施工方案。

2、在井筒和巷道施工期间,应选配哪些合适的提升设备?

3、为方便调车,应如何在井底车场布置临巷道?画出示意图,并填写相关井巷的名称。

4、该井筒基岩段成井后漏水的主要原因可能有哪些?是否需要处理?

5、筒井到底后,排水、供电、运输应做哪些调整?

参考解析:

1、该风井表土层较厚,达110m。且为含水砂层,属不稳定表土,应采用冻结法施工。

考虑基岩段为泥岩、砂质泥岩互层,含水极弱。可采用普通钻爆法施工,采用短段掘砌混合作业方式,或采用短段掘砌单行作业均可。采用锚喷临时支护。与井筒连接的巷道如管子道、马头门一同掘砌并同时混凝土浇筑3~5m。考虑在350m~358m有中粒砂岩层,预计涌水量为15m3/h。采用工作面预注浆,通过浇筑混凝土止浆垫,在工作面钻孔注浆。

2、在井筒施工,选用双卷筒提升机,用吊桶提升,可用3-5m3吊桶,单钩提供。巷道施工期间采用罐笼提升,立井到底后,马上进行临时改绞为双罐笼提供。为井下巷道掘进矸石提升服务。

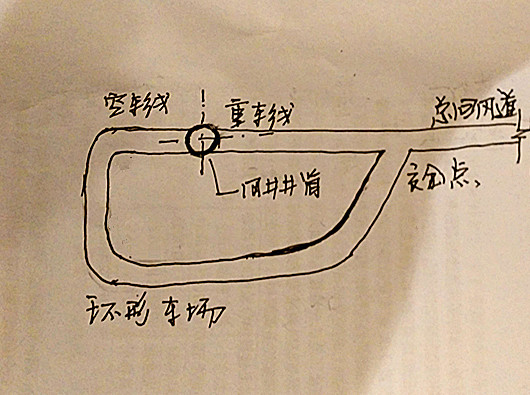

3、为方便调车,在风井井底应形成临时环形车场。见下图。

2016年二级建造师矿业工程真题答案

4、因为在350m~358m有中粒砂岩层,预计涌水量为15m3/h。如不能有效处理,很可能造成井筒漏水,验收记录未含井筒防治水部分。主要原因此含水层未进行注浆堵水处理造成井筒漏水8m3。

按验收标准要求,应进行处理。使井筒漏量控制在6m3以下。

5、井筒施工期间可采用吊泵排水。到底后应在井底设卧泵,在井底设临时水仓,临时水泵房。

为保证井下供电能力,在井筒到底后,应高压入井,尽快在井下设临时电变所,或使用移动式变电站向各施工点供电。保证井下排水用电。

井下运输可采用1t矿车进行平巷运输,利用罐笼提升,利用环形车场迅速提高提矸能力。

刷题推荐>>二级建造师章节习题历年真题练习真题视频免费看

二建建造师如何快速取证?233网校讲师辅导有秘诀,为不同基础考生定制辅导方案,助你直击教材核心考点,进入了解详情>>

添加二级建造师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
