三、案例分析题(共4题,每题20分)
(一)

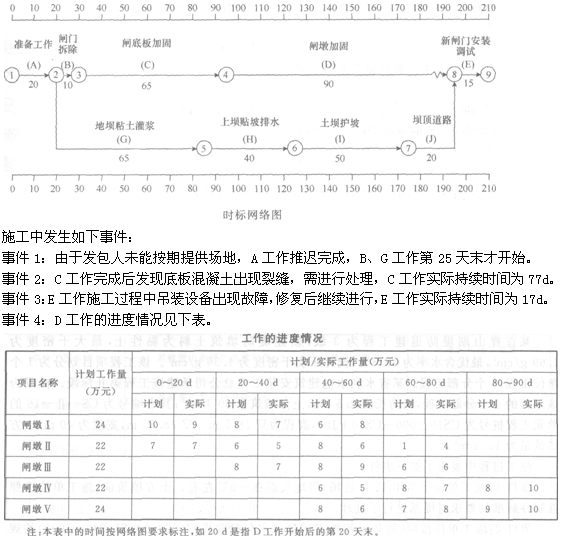

某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:d)。
问题
1.指出计划工期和关键线路,指出A工作和C工作的总时差。
2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。
3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。
4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求?
(二)
某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5 Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10m处。作业中发生安全事故,造成1人死亡、2人重伤。
事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
问题
1.指出施工方案1中①~⑦工作的合理施工顺序。
2.指出图中参数wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。
3.改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告。
4.判断事件2的基坑险情类型,指出其抢护原则。
(三)
某河道疏浚工程批复投资1 500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容
如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80 m3/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:

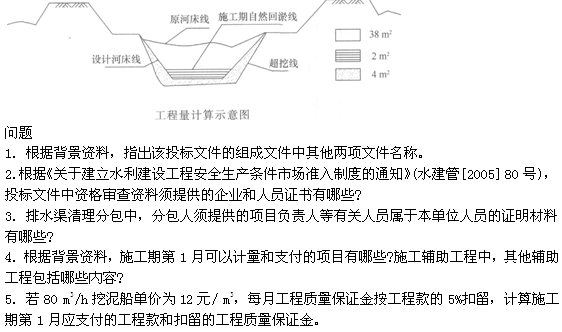

河道疏浚工程量按如下示意图所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
(四)
某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69 g/cm3,最优含水率为19.3%,设计压实干密度为1.56 9/cm3。该工程项目划分为1个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。标段为该工程的1个分部工程,堤防长度2.5 km,土方填筑量50万m3;其中编号为CS——Ⅱ——16的单元工程桩号为CS1O+000~CS1O+100,高程为△ 18.5 m~△ 18.75 m,宽度为40 m,土方填筑量为1000 m3。施工过程中发生了如下事件:
事件1:施工单位于当年12月进场,当地气温在-5℃左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。

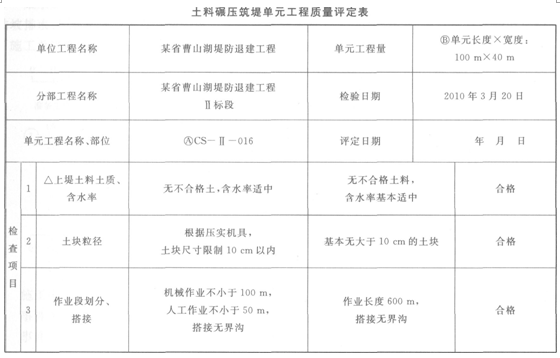

事件2:施工单位按照《堤防工程施工质量评定与验收规程(试行)》(SL 239--1999)的规定,对CS——Ⅱ——016单元工程质量进行了检查和检测,相关结果填于下表中。
事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176—2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。
事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀专家组成。
问题
1.根据事件1,结合本工程施工条件,施工单位在堤基处理方面的质量控制要求有哪些?
2.改正表中⑧、⑧两项内容填写的不妥之处。
3.根据事件2,指出表1中①~⑤项所代表的数据和内容。
4.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处。
5.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。
