工程款结算相结合的题型
背景:
该工程合同价为3000万元,双方签定的合同专用条款做了如下约定:
1. 预付款为合同价的10%
2. 预付款从未施工工程中材料和设备与预付款等值时开始扣除,其中材料和设备占合同价的比重为60%
3. 质量保修金为结算款的3%,逐月扣回
4. 工程师签证的最低付款金额为25万元
5. 单价为:X,当累计实际完成工程量比计划增加(减少)15%时,单价调整,调整系数为0.9(1.1)

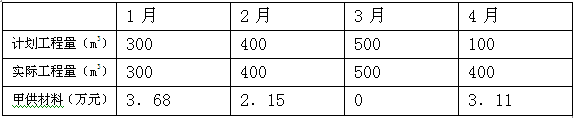

6. 实际完成工程量与计划工程量如下表
问题:
1:该工程预付款是多少?应从几月份开始扣预付款?
2:确定各月应签证的工程款,应签发的工程款?
3:简答题。
(小数点后保留两位有效数字)
解答格式如下:
问题1:该工程预付款为:3000×10%=300.00(万元)
该工程起扣点为:
因此应从。。。月开始起扣。
问题2:各月工程款结算如下:
1月:应签证的工程款为:。。。。M<25万元,因此该月不签发。
2月:应签证的工程款为:。。。。N
应签发的工程款为:M+ N=W
3月:应签证的工程款为:
应签发的工程款为:
4月:由于累计至该月实际工程量比计划工程量增加的幅度为:
[(1600-1300)/1300]×100%=23.08%>15%
因此单价应调整
执行原单价的工程量为:1495-1200=295.00( m3)
原单价为:X
执行新单价的工程量为:400-295=105.00( m3)
调整后的单价为:X×0.9=
应签证的工程款为:
应签发的工程款为:
