您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 建筑工程辅导 > 建筑工程模拟试题

2014年二级建造师考试建筑工程典型案例题二

来源:233网校 2014-05-01 00:00:00
导读:233网校提醒考生一定要熟练掌握双代号网络计划中关键线路、关键工作、计划工期、总时差的计算以及与索赔问题的结合。

2014年二级建造师考试建筑工程典型案例题
2014年二级建造师考试建筑工程典型案例题
2014年二级建造师考试建筑工程典型案例题

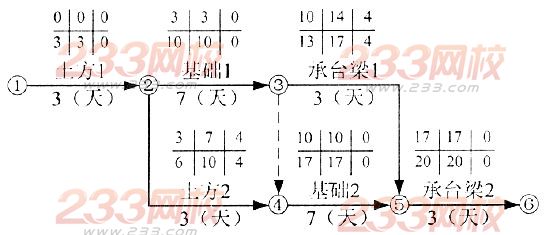

背景资料 某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:

在工程施工中发生如下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。
事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。

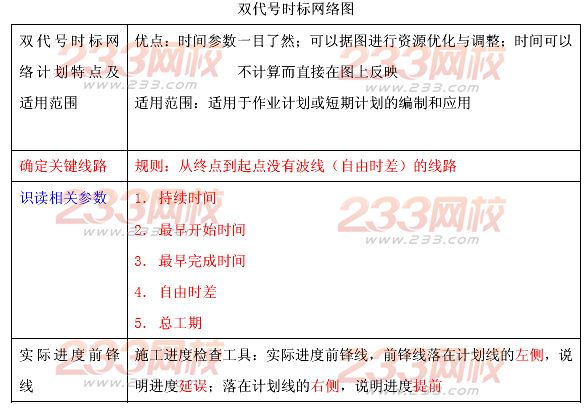

问题: 1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。

2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。

答案: 问题1: 根据总时差为零的线路为关键线路的判定原则,关键线路为: ①→②→③→④→⑤→⑥,计划工期为:3+7+7+3=20天
问题2: 事件一,施工总包单位可提出工期索赔,因为属于建设单位应承担的责任,而且延误时间超过了工作的总时差。
事件二,不可以提出,因为虽属建设单位的责任,但延误的时间未超过总时差。
事件三,不可以提出,因为属于总包单位的责任。 问题3: 总工期可顺延:6-4=2天。实际工期为:27天。

问题4: 关键线路发生变化,新的线路为: ①→②→④→⑤→⑥
2014年二级建造师考试建筑工程典型案例题

233网校编辑推荐

2014年二级建造师考试考前冲刺锁分攻略

2014年二级建造师考试最新考点及试题资料大集合,要什么有什么,快点看看

欢迎加入233网校二级建造师QQ群微信号新浪微博,第一时间分享二级建造师考试动态信息及考试资料

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
