三、案例分析题(共4题,每题20分)
31、【背景资料】
某基坑土方开挖工程,开挖土方量4200m3,2013年3月12日建设单位与施工单位签订了承包合同,合同采用固定总价合同,合同中双方约定2013年4月10日开工,4月20日完工,总工期10d。在基坑土方开挖的过程中发生了以下事件:
事件一:施工单位租赁的挖掘机未能及时到场,造成该工程晚开工3天,人员窝工l2个工日。
事件二:4月16日,基坑土方开挖过程中,监理单位发现持力层的土质与勘察单位提供的勘察报告中的土质不符,随即下达了停工指令。在对土方开挖进行设计变更后,监理单位在4月20日发出了复工令。基坑土方开挖设计变更,深度办加深了2.4m,土方开挖量增加了1260m3,停工期间,施工单位人员窝工l6个工作日。
【问题】
1.该工程项目的合同方式是否妥当?请说明理由。
2.上述事件中施工单位是否可以要求索赔?请说明理由。
3.上述事件的工期索赔各是多少天?总计工期索赔是多少天?
4.施工单位应向建设单位提供的索赔文件有哪些?

32、【背景资料】

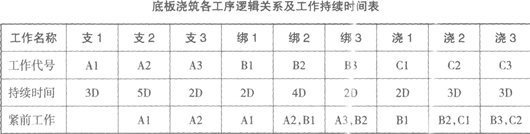

某建设工程钢筋混凝土底板,分为三个施工段组织流水施工。每个施工段上均包含支模板、绑钢筋、浇筑混凝土三个施工过程。底板施工分解结果、工作持续时间及施工工序如下表所示。

【问题】
1.根据表中逻辑关系及工作持续时间,绘制本工程底板浇筑的双代号网络计划图。
2.指出(1)中所绘网络计划图的关键线路,并计算出总工期。
3.由于施工单位安排失误,第三个施工段上支模板的持续时间比预计多花了4天,第一个施工段上浇筑混凝土的持续时间比预计多花了3天。请问关键路线是否发生了变化,如有变化请给出新的路线,并计算出新的总工期(说明理由)。

33、【背景资料】
某建设工程,6层普通砖混结构住宅楼,外墙厚240mm,构造措沲设有圈梁和构造柱。
建设工程施工过程中发生了以下事件:
事件一:主体结构施工时,监理单位进行了一次大的质量检查。在对构造柱进行检查时发现:墙体和构造柱沿高度方向每800ram设2 6钢筋,且每边仲入墙内的长度为800mm。
事件二:施工单位在现场安装了一台塔吊,塔吊的最大工作幅度为40m。塔吊运进现场后,项目经理部在编制了塔吊安装方案后请具有相关资质的安装单位进行了安装。安装完成后,经项目经理批准,塔吊正式投入了使用。
事件三:现场临时设施布置时,为了防止高空坠物,将办公室、宿舍、模板加工棚,钢结构加工棚的位置,分别设置在塔吊35m,42m,32m,45m处。
【问题】
1.砌体结构墙体的主要构造措施有哪些?其作用分别是什么?
2.事件1中构造柱钢筋的设置是否正确,请说明理由。
3.事件2中项目经理部有无不妥,请说明理由。
4.事件3中,关于现场临时设施布置的位置是否合理,请说明理由。

34、【背景资料】
某工业厂房工程,建筑面积l8000m2,厂房地上两层,地下一层,基础采用钢筋混凝土
筏板基础,基础底面标高为一5.4m。
事件一:施工单位针对现场的实际情况,制订了基坑土方开挖的专项施工方案,项目经理批准该方案后开始施工。
事件二:施工单位租赁了挖土机进行土方开挖,挖掘机分甲、乙两种型号,租赁单价分别为800元/台班、1000元,台班,台班产量分别为400m3.6001m3,一次性进出场费用为18000元、24000元。
事件三:施工单位在现场设置了4m宽的道路作为消防通道使用,同时在厂房的对角方向各设置了1个临时消火栓,消火栓距离厂房和道路均为4m。
【问题】
1.建设工程中对于哪些分部、分项工程需要单独编制专项施工方案?
2.指出事件一中的不妥之处,并说明原因。
3.事件二中,若现场土方为l2000m3,则施工单位应该选择哪种挖掘机?4.指出事件三中的不妥之处,并说明理由。
