三、案例分析题(共4题,每题20分。)

31 背景:

某商品住宅小区一期工程共有8栋混合结构住宅楼,其中四栋有3个单元,其余四栋均有6个单元,各单元方案基本相同,一个单元基础施工过程和施工时间见下表:

2017二级建造师考试建筑工程全真模拟试卷

施工过程中政府有关管理部门按照《建筑施工安全检查标准》JCJ59—2011等有关规定对本项目进行了安全质量大检查。检查人员在对专职安全员进行考核时,当问到安全管理检查评定的保证项目有哪几项时,安全员只说到了目标管理、施工组织设计两项。检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表》、《三宝、四口防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分数分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);(2)《起重吊装安全检查》实得分数为0分;(3)汇总表得分数为79分。

问题:

1.试按成倍节拍流水施工方式组织施工并绘制流水施工横道计划图。

2.专职安全员关于安全管理检查评定中保证项目的回答还应包括哪几项?

3.根据各分项检查评分表的实得分换算成汇总表中相应分项的实得分。

4.本工程安全生产评价的结果属于哪个等级?说明理由。

参考解析:

1.参考答案:

应组织异节奏流水施工。

施工过程数目:n=5。

施工段数目:m=6。

考点解析:

本题考查的是成倍节拍流水施工的相关知识。

流水施工的组织形式有三种:

(1)等节奏流水施工。流水组中每一个作业队在各施工段上的流水节拍和各作业队的流水节拍是一个常数。

(2)异节奏流水施工,其特例为成倍节拍流水施工。异节奏流水施工:流水组中作业队本身的流水节拍相等,但是不同作业队的流水节拍不一定相等;如果都是某常数的倍数,可组织成倍节拍流水施工。

(3)无节奏流水施工。流水组中各作业队的流水节拍没有规律。

根据本工程流水节拍的特点,可以组织成倍节拍流水施工。

组织方法:

1)划分施工段:工程量大致相等。

2)确定流水步距:

流水步距K=max{流水节拍最大公约数)

3)确定施工队:

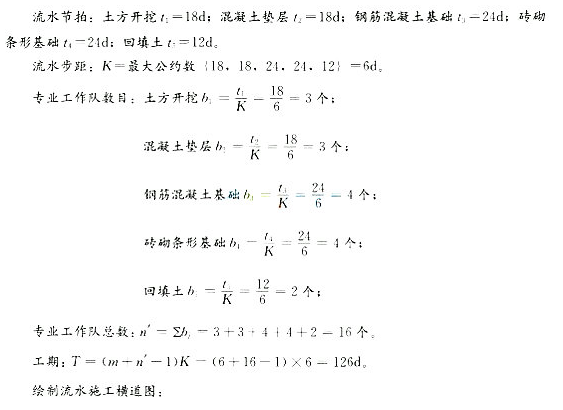

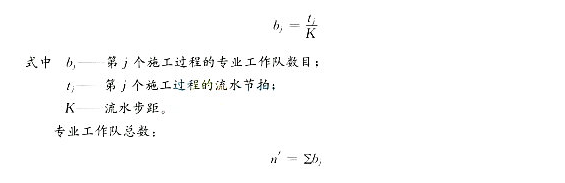

2017二级建造师考试建筑工程全真模拟试卷

4)工期计算:

T=(m+n´-1)K

流水施工的表达方式:

流水施工主要以横道图方式表示:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示n个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

2.参考答案:

安全管理检查评定中保证项目还有安全生产责任制、分部(分项)工程安全技术交底、安全检查和安全教育。

考点解析:

本题考查的是安全检查标准中关于安全管理检查评定的相关内容。安全管理检查评定保证项目应包括:安全生产责任制、施工组织设计及专项施工方案、安全技术交底、安全检查、安全教育、应急救援。一般项目应包括:分包单位安全管理、持证上岗、生产安全事故处理、安全标志。

3.参考答案:

汇总表中各项实得分数计算方法:

"分项实得分=(该分项在汇总表中应得分×该分项在检查评分表中实得分)/100"则:

《文明施工》分项实得分:20×80/100=16.0分。

《"三宝"、"四口"防护》分项实得分:10×85/100=8.5分。

《施工机具》分项实得分:5×80/100=4.0分。

考点解析:

本题考查的是安全检查标准的相关内容。

对建筑施工中易发生伤亡事故的主要环节、部位和工艺等的完成情况做安全检查评价时,采用检查评分表的形式,共12个分项检查评分表和1个检查评分汇总表。各分项检查评分表满分为100分,得分为表中各检查项目实得分数之和。汇总表满分100分,总得分为表中各分项项目实得分数之和。

凡在检查袁中列于保证项目中的各项,均对系统的安全起着关键作用,保证项目评分原则:遏有保证项目中一项不得分或保证项目小计得分不足40分时,此检查评分表不得分。

分值计算方法:

(1)"汇总表中各分项项目实得分数=汇总表中该项应得满分分值×该项检查评分表实得分数/100";

(2)汇总表中遇有缺项时,"汇总表总得分=(实查项目实得分值之和÷实查项目应得分值之和)×100";

(3)分表中遇有缺项时,"分表得分=(实查项目应实得分之和÷实查项目应得分之和)×100";

(4)保证项目小计得分不足40分,评分表得零分,计算方法即实得分与应得分之比小于66.7%(40÷60=66.7%)时,评分表得零分;

(5)在各汇总表的各分项中,遇有多个检查评分表分值时,则该分项得分应为各单项实得分数的算术平均值。

4.参考答案:

不合格等级,因为《起重吊装安全检查评分表》实得分为0分。

考点解析:

本题考查的是安全检查评定等级的有关内容。

施工安全检查评定等级:

(1)建筑施工安全检查评定的等级划分应符合下列规定:

1)优良

分项检查评分表无零分,汇总表得分值应在80分及以上。

2)合格

分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。

3)不合格

①当汇总表得分值不足70分时;

②当有一分项检查评分表得零分时。

(2)当建筑施工安全检查评定的等级为不合格时,必须限期整改达到合格。
