33 【背景资料】

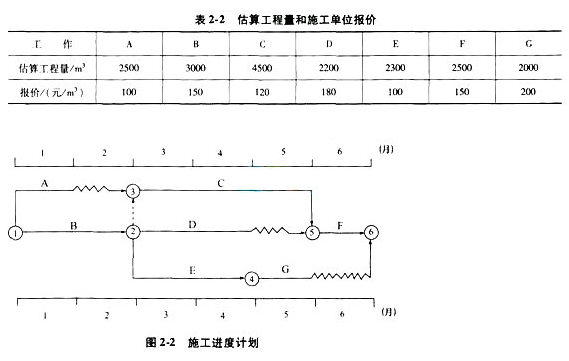

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表2.2,该工程的各项工作按最早开始时间安排.按月匀速施工,经总监理工程师批准的施工进度计划如图2-2所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定。因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m³。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m³,间接费费率为15%,利润率为5%,计税系数为3.41%。

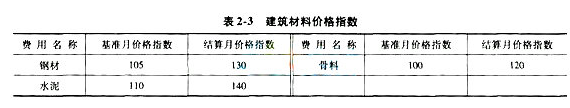

事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2.3。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
问题
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计数结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。
参考解析:
1.事件1中,建设单位的做法正确。
理由:大型机械设备进场费属于建筑安装工程费用构成中的措施费,已包括在合同价款中,施工单位没有理由提出由建设单位支付大型机械设备进场费的要求。
2.事件2中施工单位说法正确之处:要求建设单位支付材料检测费用。
理由:建设单位供应的材料,其检测费用应由建设单位负责。事件2中施工单位说法错误之处:施工单位没有送检的义务。
理由:不论是建设单位供应的材料,还是施工单位负责采购的材料,施工单位均有送检的义务。
3.事件3中,针对施工单位调整施工方案,项目监理机构的处理程序:施工单位将调整后的施工方案提交项目监理机构,项目监理机构对施工方案进行审核确认或提出修改意见,书面向施工单位答复。
D工作调整后新的全费用综合单价的计算:
①新单价直接费=160元/m³
②间接费=①×15%=160元/m³×15%=24元/m³
③利润=(①+②)×5%=(160+24)元/m³×5%=9.2元/m³
④税金=(①+②+③)×3.41%=(160+244-9.2)元/m³×3.41%=6.59元/m³
⑤全费用综合单价=①4-②+③+④=(160+244-9.24-6.59)元/m³=199.79元/m³
4.事件4中,施工单位提出调整F工作单价的要求合理。
理由:F工作按正常进度施工。
事件4中,施工单位提出调整G工作单价的要求不合理。
理由:G工作的开始时间推迟是由于施工机械故障所致。
17工作的新单价=150元/m³×(30%+25%×130/105+35%×140/110 +10%×120/100)=176.25元/m³
5.4月份的拟完工程计划投资=(4500/3)m³×120元/m³+(2200/2)m³×180元/m³+(2300/2)m³×100元/m³=493000元=49.30万元
5月份的拟完工程计划投资=(4500/3)m³×120元/m³+2000m³×200元/m³=580000元=58.00万元
6月份的拟完工程计划投资=2500m³ × 150元/m³=375000元:37.50万元
4月份施工单位的应得工程款额=(4500/3)m³×120元/m³ +[(11004-2000)m³/2]×199.79元/m³ +(2300/2)m³×100元/m³:604674.5元=60.47万元
5月份施工单位的应得工程款额=(4500/3)m³×120元/m³+[(11004-2000)m³/2]×199.79元/m³=489674.5元=48.97万元
6月份施工单位的应得工程款额=2500m³×176.25元/m³+2000m³×200元/m³=840625元=84.06万元
34 【背景资料】
某沿海城市住宅工程,建筑面积23400㎡,现浇混凝土剪力墙结构。地上20层,地下2层。筏板基础。顶板模板板面采用18mm胶合板,支撑系统采用钢管。竖向结构模板采用大钢模。由某施工总承包企业组织施工。
施工过程中发生了如下事件:
事件一:模板工程施工前,项目部组织对模板的设计资料进行了审查验证。审查验证了模板结构设计计算书的荷载内容。监理单位认为审查验证项目不够,要求项目部增加审查验证项目。
事件二:项目部编制施工组织设计过程中,要求设计院提供模板及其支架拆除时的混凝土强度要求。设计院回复按国家规范标准执行,无具体要求。
问题:
1.事件一中,需要审查验证的模板结构设计计算书的荷载内容有哪些?审查验证的项目还应有哪些?
2.模板工程施工中,支撑立柱的设计与安装要求有哪些(至少写出六项)?
3.根据施工经验,写出六项保证模板安装施工安全的基本要求。
4.事件二中,模板及其支架拆除时的混凝土强度要求有哪些?
参考解析:
1.(1)需要审查验证的模板结构设计计算书的荷载内容有:
1)荷载取值是否符合工程实际;
2)计算方法是否正确;
3)审核手续是否齐全。
(2)审查验证的项目还应有:
1)模板设计图设计是否安全合理,图纸是否齐全;
2)模板设计中的各项安全措施是否齐全。
2.立柱设计与安装的要求有:
(1)立柱底部支承结构必须具有支承上层荷载的能力;
(2)为合理传递荷载,立柱底部应设置木垫板,禁止使用砖及脆性材料铺垫;
(3)支承在地基上时,应验算地基土的承载力;
(4)立柱接长严禁搭接,必须采用对接扣件连接;
(5)相邻两立柱的对接接头不得在同步内;
(6)对接接头沿竖向错开的距离不宜小于500mm;
(7)对接接头各接头中心距主节点不宜大于步距的1/3;
(8)安装立柱的同时,加设水平拉结和剪刀撑;
(9)立柱的间距应经计算确定,按照施工方案要求进行施工;
(10)上下层立柱要保持垂直,并应在同一垂直线上。
3.保证模板安装施工安全的基本要求有:
(1)作业高度在2m及以上时,要有操作架子或操作平台,并按要求进行防护;
(2)操作架子上、平台上短时间堆放材料时,数量必须控制在架子或平台允许荷载范围内;
(3)冬期施工,对于操作地点和人行通道上的冰雪应事先清除;
(4)雨期施工,要考虑抗风和加固措施(沿海地区可能存在台风等因素影响);
(5)五级以上大风天气,不宜进行大块模板拼装和吊装作业;
(6)夜间施工,必须有足够的照明。
4.模板及其支架拆除时的混凝土强度要求有:
(1)承重模板,结构同条件养护试块强度达到规定要求时,方可拆除。
(2)拆模过程中发现实际混凝土强度未达到要求,有影响结构安全的质量问题时,应暂停拆模,经妥善处理实际强度达到要求后,才可继续拆除。
(3)结构模板及其支架拆除后,应在混凝土强度达到设计的混凝土强度标准值后,才允许承受全部设计的使用荷载。
(4)拆除芯模或预留孔的内模时,应在混凝土强度能保证不发生塌陷和裂缝时,方可拆除。
