2019年二级建造师考试《建筑工程管理与实务》模拟试卷(三)
一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)
第1题单选
砌筑砂浆的分层度不得大于(),确保砂浆具有良好的保水性。
A.30mm
B.35mm
C.40mm
D.50mm
参考答案:A
参考解析:砌筑砂浆的分层度不得大于30mm ,确保砂浆具有良好的保水性。施工中不应采用强度等级小于M5水泥砂浆替代同强度等级水泥混合砂浆,如需替代,应将水泥砂浆提高一个强度等级。
第2题单选

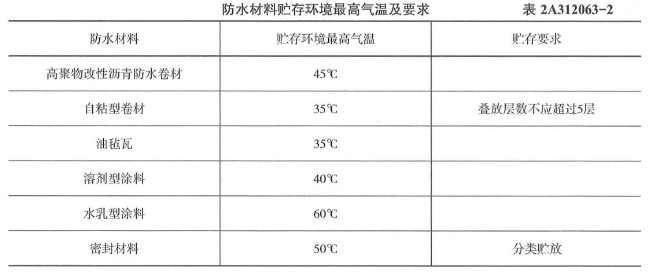

高聚物改性沥青防水卷材贮存环境最高气温要求为()
A.35℃
B.40℃
C.45℃
D.60℃
参考答案:C
参考解析:
.......
二、多项选择题(共10题。每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选。本题不得分;少选。所选的每个选项得0.5分)
第21题多选
施工现场用电规定中,电压不应超过36V的用电场所有( )。
A.特别潮湿的场所
B.人防工程的场所
C.高温场所
D.锅炉或金属容器内
E.有导电灰尘的场所
参考答案:B,C,E
参考解析:根据施工现场照明用电的规定,隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电流电压不应大于36V。
第22题多选
在专业分包合同中,( )属于分包人应当完成的工作。
A.负责整个施工场地管理
B.提供施工场地工程地质材料
C.在合同约定时间内提供年、季、月度工程进度计划及相应进度统计报表
D.负责已完成工程的成品保护工作.保护期间发生损坏自费予以修理
E.遵守政府有关主管部门对施工场地交通、施工噪声及环境保护安全文明生产的管理规定
参考答案:C,D,E
参考解析:专业分包人的工作:分包人应按照分包合同的约定,对分包工程进行设计(分包合同有约定时) 、施工、竣工和保修。在合同专用条款约定的时间内,向承包人提供年、季、月度工程进度计划及相应进度统计报表。遵守政府有关主管部门对施工场地交通、施工噪声以及环境保护和安全文明生产等的管理规定,按规定办理有关手续,并以书面形式通知承包人,承包人承担由此发生的费用,因分包人责任造成的罚款除外。已竣工工程未交付承包人之前,分包人应负责已完分包工程的成品保护工作,保护期间发生损坏,分包人自费予以修复。
.......
三、案例分析题(共4题,每题20分)
第31题简答

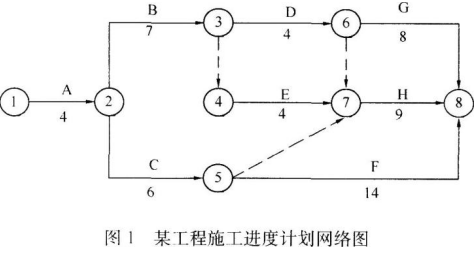

某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。
施工中发生了如下事件:
事件一:因为施工图纸滞后原因将D工作延长了2个月;施工单位发生费用20万元。施工单位向建设单位提出了索赔。
事件二:应建设单位要求施工单位采取了有效措施将H工作缩减至7个月。施工单位向建设单位提出了索赔。
问题:
(1)针对施工进度计划网络图,写出关键线路(以工作表示)。并计算其总工期,列式试计算原施工进度计划中工作G的总时差和自由时差。
(2)写出事件一发生后的关键线路,并计算调整后总工期。
(3)写出事件二发生后的关键线路,并计算调整后的总工期。
(4)两次事件发生后。列式计算工作C、工作E的总时差、自由时差。
参考答案:
参考解析:(1)其关键线路共有3条,分别为:A→B→D→H;A→B→E→H;A→C→F。
总工期:T=24个月。

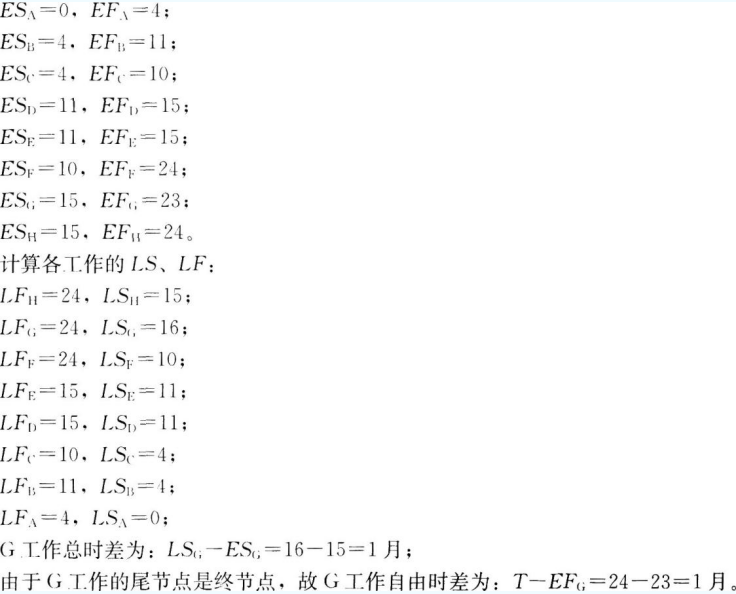

计算各工作的ES、EF:
(2)事件一发生后,关键线路为:A→B→D→H;
总工期为:26个月。
(3)事件二发生后,关键线路为:A→B→D→G;总工期为25个月。
(4)各工作最早、最迟开始、完成时间:

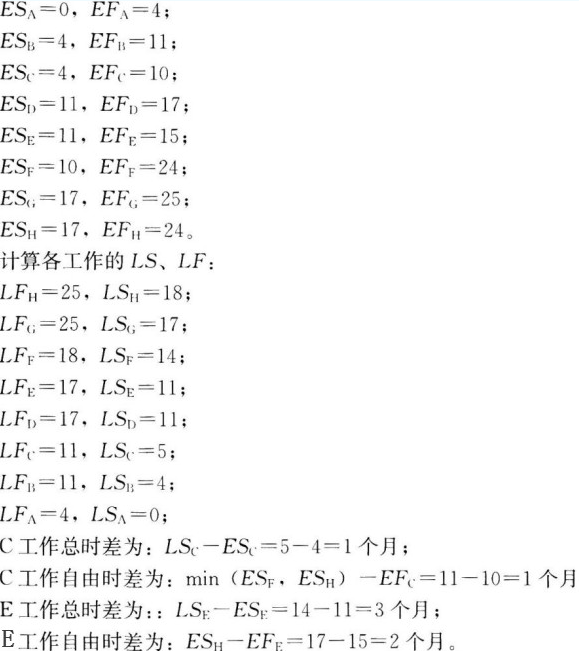

计算各工作的ES、EF:
.......
在线做题>>点击查看本套试题答案及解析完整版>> |
