三、案例分析题(请根据背景材料,按要求作答)
31、 一、背景
某机电安装公司承担了某化工装置安装工程,组建了施工项目部。2010年7月22日11时左右,施工作业队某焊工在离地面约10m高的钢结构顶部进行钢结构焊接工作。在操作过程中,该焊:【在往侧向移动时脚踏在了一个探头跳板上,探头板侧翻,焊工不慎从操作平台上跌落,坠落过程中安全帽脱落,焊工头部着地。送医院抢救途中死亡。
经事故调查,焊工当时在钢结构顶部搭设的操作平台上进行焊接作业,操作平台为钢模板构成,铺设在用钢管搭设的简易脚手架横杆上,模板没有绑扎固定,没有防护栏杆。操作平台距离地面高度约10m,系由钢结构安装工人自行搭设,搭设后没有进行检查验收。焊工在钢结构顶部作业时未系好安全带,也未系好佩戴的安全帽下颚带。
7月23日下午,施工项目部安全部门负责人向机电安装公司上报了事故,机电公司负责人接到报告后,认为已是周末,于是等到7月26日(周一)上午报告了当地人民政府安全生产监督管理部门。
二、问题
1.分析本次人身伤亡事故的直接原因。
2.本次事故属于什么生产安全事故等级?说明依据。
3.本次事故上报程序为什么不正确?
4.脚手架搭设属于什么类型的作业?应由具备什么资格的人员进行搭设?分析背景中脚手架搭设的错误和问题。
5.简述高空作业的安全措施。

32、某建设单位和施工单位签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如下图所示(单位:天)。

施工进度计划
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为l22天。
问题
1.事件1中建设单位的说法是否正确?为什么?
2.逐项回答事件2中施工单位的要求是否合理,说明理由。
3.逐项说明事件3中施工单位提出索赔的合理性并说明理由。
4.事件4中试验检验费用应由谁承担?
5.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?


33、一、背景
某机电安装工程公司承包了一个储罐区工程的施工任务,包括4台10000m3原油罐的新建和2台5000m3旧原油罐的改造,以及罐区配套工艺管道及设备安装工程。安装公司项目部根据安全生产责任制的要求,把安全生产责任目标进行了分解。确定:项目主管生产施工的副经理对本工程项目的安全生产负全面领导责任,项目总工程师对本工程项目的安全生产负部分领导责任和技术责任。
项目部组织了施工现场危险源辨识,并根据现场危险源,编制了高处作业、机械操作、起重吊装作业和临时用电安全技术措施。并针对可能发生的紧急状况,制定了相应的应急预案。
原油罐的改造工程中,作业人员需进入罐内作业。作业人员进入罐内作业前,对罐内进行清理清扫,并进行了气体检测,检测结果含氧量与外部氧浓度一致,易燃易爆气体、有毒有害气体没有超标。为了保证在罐内作业安全,采取了以下主要安全措施:
1.关闭所有与罐内相连的可燃介质的阀门,且在作业前进行检查;
2.罐的出入口设置标志;
3.采取自然通风;
4.在油罐内作业使用安全电压为36V的行灯照明,行灯必须有金属保护罩。
罐区主体工程于6月初完成。由于消防泵房内的消防泵供货合同定于8月份交货,因此消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格。为保证年度效益,业主决定7月1日罐区首先投入使用,为了保证安全,决定购买一批 MFZ4型干粉消防器材放在罐区作为火灾应急使用。
二、问题
1.项目部制定安全生产责任制中,有哪些不妥?
2.指出项目部编制的安全技术措施还有哪些主要缺项?
3.项目部制定的应急预案应包括哪些内容?
4.对背景中进入罐内作业的安全措施错误或不完整之处进行纠正或补充。
5.业主在给罐区配备一批灭火器后可否让罐区先投入使用,为什么?

34、 一、背景

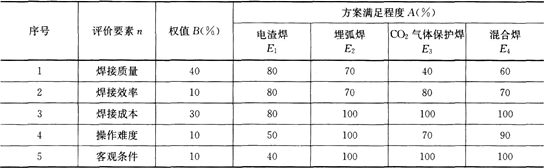

某机电安装公司承建了一植物油厂的锅炉机电安装工程,为保证质量、加快进度、降低成本,该公司项目部组织有关技术人员进行施工方案设计,为了选择确定能保证焊接质量的焊接方法,已初选出电渣焊、埋弧焊、C0。气体保护焊、混合焊四个焊接方案。根据调查资料和本公司实践经验,已定出各评价要素的权重及方案的评分值,见下表。
施工中出现如下事件:
事件一:在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔。
事件二:安装公司在施工前,未向当地主管部门告知即施工,被监理公司责令停工。
事件三:锅炉试运行中,由于技术方案不完善,在烘、煮炉不符合要求的前提下进行而未成功。
各评价要素的权重及方案的评分值

二、问题
1.运用综合评价方法,选定最优的焊接方案。
2.在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔是否合理?说明理由。
3.该工程项目施工前,应由哪个单位向哪个部门申报方能施工? 4.该工程施工记录包括哪些内容?
5.锅炉试运行有哪些技术要求?
