31、
背景资料:

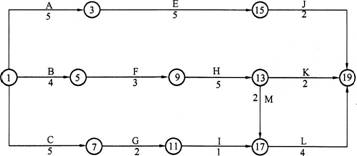

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。
由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。
问题:
1.请绘出调整后的网络进度计划图。
2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。请问设计变更应该履行哪些手续?
4.工作G完成后,由于业主变更施工图纸,使工作1停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少万元(已知工作1赶工费每月12.5万元)?说明理由。
32、
背景资料:

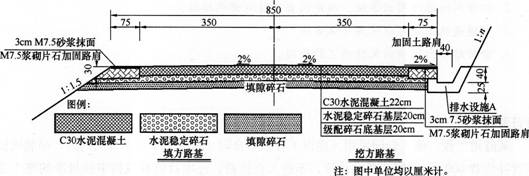

某施工单位承接了长55.8km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平均填方高度为2~4m,填方边坡坡面未做坡面防护处理。路面结构如下图所示。

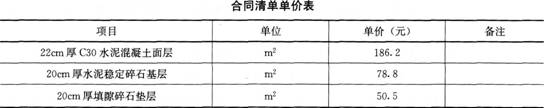

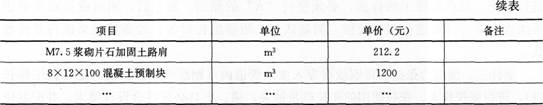

该工程采用清单计价,施工合同中的清单单价部分摘录见下表:
施工单位采用轨道式摊铺机摊铺机进行面层施工。在进行混凝土面层铺筑前,施工单.位做的准备工作有:模板的加工与制作测量放线、导线敷设、铺设轨道、摊铺机就位和调试。现将施工单位的部分技术要点摘录如下:
①施工中采用一次性塑料模板;
②模板拆除应在混凝土抗压强度不小于5.0MPa时方可进行;
③根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间;
④混凝土入模前,应检查坍落度,控制在配合比要求坍落度±1cm范围内;
⑤采用清除接缝中夹杂的砂石等后,及时做灌浆处理。
问题:
1.补充面层施工前准备工作的漏项。
2.改正面层施工技术要点中的错误之处。
3.写出图中8×12×100预制块构筑物的名称和作用。
4.写出背景图中排除路面表面水至路基范围之外的途径。
5.计算M7.5浆砌片石加固土路肩的合同造价。
33、背景资料:
某施工单位承包了二级公路H合同段路基工程,其中K14+230~K16+380为填方路基,填料主要来自于邻近路段的路堑挖方碎石土,其石质成分是强~弱风化片岩、千枚岩和板岩,石料含量占总质量40%~70%。施工中发生如下事件:
事件一:施工前,在路基填料区获取相应的土样,根据公路土工试验过程中的标准方法来进行击实、塑限、液限试验,对土样的颗粒进行分析,取得土样的塑性指数、液塑限、最大粒径等相关的物料力学性质的数据。
事件二:在施工现场的填筑试验中,采用松铺厚度为30cm、40cm分别进行填筑,在每一种松铺厚度进行填筑的时候,在路基的表面设置多个固定的测点,在这些测点上进行高程测量和灌砂法的检测,对其沉降差进行计算,以此获取沉降差、压实度随着压实遍数的变化规律,最终得到松铺厚度以及碾压遍数等施工工艺的参数,其中压实的质量采用沉降差≤2mm和压实度来作为其标准。
事件三:填筑过程中,主要采用分层填筑,局部路段采用混合填筑。土石混填路基的边坡采用码砌施工工艺成型,采用先填筑后码砌的施工方式,即先在超过路基宽度要求的一定范围内将填料摊铺、压实,然后再按照路基宽度要求进行刷坡,最后将边坡码砌好。
问题:
1.K14+230~K16+380可否按土石路基进行填筑控制?说明理由。
2.通过事件一中的试验,还应得出哪些物料力学性质的数据?
3.事件二中还需要获取哪些施工参数?
4.指出事件三中路基填筑过程中的错误做法。
34、
背景资料:

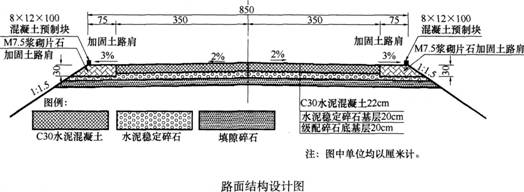

某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示。
施工单位采用路拌法施工水泥稳定碎石基层。现将施工单位的部分技术要点摘录如下:①确定水泥用量。根据规范“当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%水泥剂量”,为达到最佳强度要求,施工时的水泥用量采用规范规定的最大值6%。②纵缝的处理。水泥稳定碎石层的施工应该避免纵向接缝,在必须分两幅施工时,纵缝必须斜接,不得垂直相接。③水泥稳定碎石碾压时,应重叠1/2轮宽,前轮必须超过两段的接缝处,前轮压完路面全宽时,即为一遍。
问题:
1.水泥稳定碎石基层施工,除了背景中使用的方法外,还有哪种方法?
2.逐条改正水泥稳定碎石基层施工技术要点中错误之处。
3.写出背景中的水泥稳定基层施工的拌和与整形工序应配置的施工机械。
4.指出图中A的名称,通常适合设置在哪些地段?
