您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 公路工程辅导 > 公路工程模拟试题

2015年二级建造师《公路工程》考前30天攻关卷一

来源:233网校 2015-04-21 00:00:00
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
案例分析题(共4题,每题20分)
31、背景资料:
某施工单位承接了二级公路施工,K20+300处有一座主跨为5×30m预应力混凝土简支空心板梁桥,中间桥墩均为水中墩,上部结构采用预制吊装,梁体采用后张法施工,制梁场设在一侧桥头挖方路基上。
事件一:施工单位为保证测量工作的质量,提高测量工作效率,在测量工作的各个程序中实行双检制,制定了以下测量管理制度:
制度一:测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行,核对结果应作记录并进行签认,成果经项目技术部门主管复核签认,项目生产副总审核签认后方可使用。
制度二:一切原始观测值和记录项目在现场记录清楚,如果书写错误,必须用涂改液进行涂改。
制度三:测量外业工作必须有多余观测,并构成闭合检测条件。控制测量、定位测量和重要的放样测量必须坚持“两人两种方法”制度,坚持采用两种不同方法(或不同仪器)或换人进行复核测量。利用已知点(包括平面控制点、方向点、高程点)
进行引测、加点和施工放样前,必须坚持“A”的原则。测量后,测量成果必须采用两组独立平行计算进行相互校核,测量队长、测量组长对各自的测量成果进行复核签认。
事件二:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求,并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。
事件三:施工单位在张拉过程中第2片梁的张拉过程中,出现钢绞线的断丝现象,据统计,断丝数量超过设计规定的允许数量。
事件四:施工单位购买了定型钢模、脚手架等,并按周转材料的管理制度进行日常使用和管理。对于定型钢模的价值摊销,施工单位采用一次摊销法进行。
问题:
1.改正制度一、制度二中的错误。
2.写出制度三中的“A”原则是什么原则?
3.写出事件二中双控的具体做法。
4.事件三中施工单位应该如何处理?
5.事件四对定型钢模的价值摊销是否正确?为什么?
6.除了背景中采用的摊销方法,周转材料的摊销方法还有哪些?



32、

背景资料:

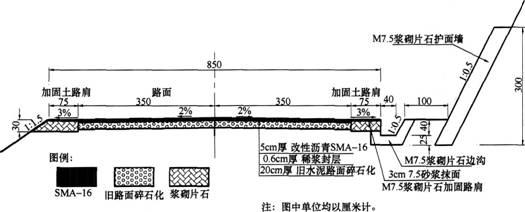

某施工单位承接了长35.8km的二级公路旧路面“白改黑”改建施工,旧路面为水泥混凝土面层,使用10年后面板破损严重,必须重建。经设计院按旧路改建设计后,将旧路面做碎石化处理,加铺SMA面层。在右侧岩层破碎的挖方路段增设碎落台和护面墙。路面结构如下图所示。

事件一:施工单位针对旧路面碎石化施工做了详细的技术交底,现将部分技术要点摘录如下:①在路面碎石化施工正式开始之前,选择有代表性的路段作为试验段,获取破碎参数。②在正常碎石化施工过程中,应根据路面实际状况对破碎参数不断作出微小的调整。③路面破碎时,先破碎中部的行车道,然后路面侧边的车道。两幅破碎一般要保证1Ocm左右的搭接破碎宽度。④机械施工过程中要灵活调整行进速度、落锤高度、频率等,尽量达到破碎均匀。⑤路面碎石化后应清除路面中所有松散的填缝料、胀缝料、切割移除暴露的加强钢筋或其他类似物。⑥路面碎石化后进行压实,表面低凹处在压实前采用粘土回填、找平,以保证加铺沥青面层的平整度。
事件二:SMA的碾压遵循一定的原则:碾压温度越高越好,摊铺后应立即压实,不得等候。SMA路面碾压宜采用振动钢轮压路机初压1~2遍、复压2~4遍、终压1遍的组合方式。SMA面层施工切忌使用胶轮压路机或组合式压路机。采用振动压路机时,宜用高频率、低振幅。
事件三:护面墙基坑开挖后,按照《高处作业分级》,根据护面墙砌筑作业区的高处作业高度,将护面墙砌筑按高处作业进行施工,严格按高处作业的相关技术要求执行。
问题:
1.改正旧路面碎石化技术要点中的错误之处。
2.用八个字总结事件二中提及的SMA碾压原则。
3.计算图中边沟的最大过水面积。
4.写出事件二中切忌使用胶轮压路机或组合式压路机的理由。
5.背景中护面墙砌筑作业的高处作业高度是多少?按照高处作业分级,该作业属于哪一级高处作业?



33、背景资料:
某施工单位承包了二级公路H合同段路基工程,本地区岩层构成为泥岩、砂岩互层,属于中硬石料,地表土覆盖层3m左右。由于本合同段石方较多,路堤均采用了土石路堤,施工前根据土石混合材料的类别进行试验路段施工,确定能达到最大压实干密度的松铺厚度、压实机械型号及组合等参数。本合同段K17+300~K17+380公路右侧为滑坡,设计采用了抗滑桩与抗滑挡土墙的稳定措施,对流向滑坡体的地表水设置了环状截水沟排出,对地下水设置暗沟排出。石砌抗滑挡土墙施工中,严格质量检验,实测了石料强度、平面位置、顶面高程、竖直度或坡度、断面尺寸、底面高程。
问题:
1.施工前进行试验路段确定的参数还包括哪些?
2.针对该路段路堤填料,有何技术要求?
3.排除滑坡地下水与地面水还有哪些方法?
4.改正实测项目中的错误。补充实测项目漏项。

34、背景资料:
某施工单位A承包了三级公路K合同段路基工程。合同段起点K33+000~ K45+000,由于工期紧,经业主同意,施工单位A将合同段的涵洞施工分包给施工单位B,包括49道钢筋混凝土盖板涵和3道石拱涵。施工前,相关单位在内部会审的基础上,对施工图进行综合会审。图纸经过会审后,会审组织者,及时将会审中提出的有关设计问题的建议,做好详细的记录。
盖板涵的主要施工工序有:基坑开挖→工序M→浆砌墙身→现浇板座→吊装盖板→出人口浆砌→工序N→涵洞回填及加固。施工完后,对盖板涵进行了质检,质量检查项目包括混凝土或砂浆强度、涵底流水面高程、结构尺寸、长度、跨径、顶面高程等。
施工过程中,施工单位B发现K38+210拱涵的基础开挖后发现地基很软弱,与设计图纸相差很大,施工单位B向监理工程师提出工程变更,并附上书面意见。
问题:
1.施工图进行综合会审一般由哪个单位负责组织?参加单位有哪些?
2.盖板涵的主要施工工序中M、N分别是什么?
3.对盖板涵的质量检查项目还有哪两项?
4.施工单位B向监理工程师提出工程变更,其程序上是否符合规定?

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
