34.背景资料:

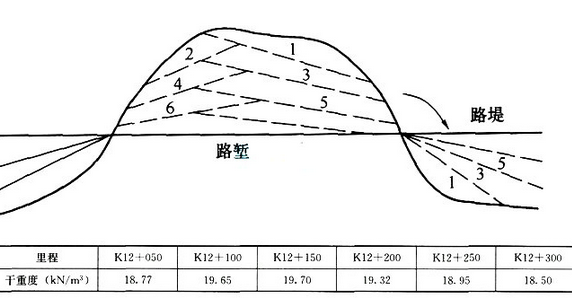

某施工单位,承包了二级公路C合同段路基施工,其中,K12+000~K12+300的路基,中间为路堑,两端为路堤,路堤高度4m左右,推土机开挖土质路堑作业方法采用下坡推土法。施工单位采用的施工方法如下图所示,采用推土机从路堑取土填筑两端的路堤。填至规定高度,在路床压实后,施工单位技术人员在现场测定密度(或重度),其中一个步骤是将基板放在平坦表面上,沿基板中孔凿洞,挖出材料后称重、测含水量……测试的6个测点的干重度见下表,在室内击实试验的最大干重度为19.7kN/m3,要求压实度为95%。

二级建造师考试公路工程全真模拟试卷

问题:

1.施工单位技术人员在现场测定密度(或重度)采用的是什么方法?6个测点的压实度是否复核要求?计算说明。

2.除了背景中使用的压实度检测方法外,另外写出至少两种检测方法。

3.对K12+000~K12+300段路基填筑采用什么方法?

4.推土机推土的方法还有哪些?

参考解析:

1.【参考答案】

施工单位技术人员在现场测定密度采用的是灌砂法。K12+300的压实度不符合要求,其他5点符合要求。

压实度=工地干密度/击实试验的最大干密度。

点1的压实度=18.77/19.7×100%=95.28%

点2的压实度=19.65/19.7×100%=99.75%

点3的压实度=19.70/19.7×100%=100%

点4的压实度=19.32/19.7×100%=98.07%

点5的压实度=18.95/19.7X 100%=96.19%

点6的压实度=18.50/19.7×100%=93.91%

【考点解析】

本考点出自2B311042压实度检测一目,此题考察压实度检测方法。

灌砂法试验步骤:

(1)标定砂锥体积和量砂密度。

(2)试验地点选一块平坦的表面,并将其清扫干净,其面积不得小于基板面积。

(3)将基板放在平坦表面上,沿基板中孔凿洞,挖出材料后称重、测含水量。若测点表面粗糙,则先灌砂测出粗糙表面的耗砂量。

(4)将基板安放在试坑上,将已知量砂质量的灌砂筒安放在基板中间,使灌砂筒的下口对准基板的中孔及试洞,打开灌砂筒的开关,让砂回流试坑中。灌砂完毕取走灌砂筒,称取剩余砂的质量,算出试坑消耗砂的质量。

(5)根据试坑消耗砂的质量和量砂的密度算出试坑挖除材料的体积,再由材料质量算出湿密度,计算干密度。

压实度=工地干密度/击实试验的最大干密度

2.【参考答案】

环刀法、核子密度湿度仪法。

【考点解析】

本考点出自2B311042压实度检测一目,此题考察压实度检测方法。

环刀法

(1)适用范围:用于细粒土的密度测试。

(2)试验步骤

①擦净环刀,称取环刀质量m,准确至0.19。

②在试验地点,将面积为30cm×30cm的地面清扫干净。

③将定向筒齿钉固定于铲平的地面上,顺次将环刀、环盖放入定向筒内与地面垂直。

④将导杆保持垂直状态,用取土器落锤将环刀打入压实层中,至环盖顶面与定向筒上口齐平为止。

⑤去掉击实锤和定向筒,用镐将环刀及试样取出。

⑥轻轻取下环盖,用修土刀自边至中间修去两端多余的土,用直尺检测直至修平为止。

⑦擦净环刀外壁,用天平称取环刀及试样合计重量,准确至0.19。

⑧自环刀中取出试样,取具有代表性的土样,测定其含水量。

核子密度湿度仪法

(1)原理及适用范围

利用放射性元素测量各种土的密实度和含水量。打洞后用直接透射法测定,测定层的厚度不超过20cm。也可测定路面材料的密实度和含水量,测定时在表面用散射法。

(2)准备工作

①每天使用前用标准板测定仪器的标准值。

②在进行沥青混合料压实层密度测定前,应用核子法对取孔的试件进行标定;测定其他密度时,宜与挖坑灌砂法的结果进行标定。

(3)试验步骤

①散射法测定时,应将核子仪平稳地置于测试位置上。

②如用直接透射法测定时,应将放射源棒放入已预先打好的孔内。

③打开仪器,测试员退出2m之外,按照选定的时间进行测量。达到测定时间后,

读取显示的各种数值,并迅速关机。

3.【参考答案】

纵向分层填筑法。

【考点解析】

本考点出自2B311013填方路基施工一目,此题考察纵向分层填筑法。

分层填筑法可分为水平分层填筑法与纵向分层填筑法。

水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑。是路基填筑的常用方法。

纵向分层填筑法:依路线纵坡方向分层,逐层向坡向填筑。宜用于用推土机从路堑取土填筑距离较短的路堤。

4.【参考答案】

还有槽形推土法、并列推土法、接力推土法和波浪式推土法。

【考点解析】

本考点出自2B311014挖方路基施工一目,此题考察推土机开挖土质路堑作业。

推土机开挖土方作业由切土、运土、卸土、倒退(或折返)、空回等过程组成一个循环。

推土机开挖土质路堑作业方法与填筑路基相同的有下坡推土法、槽形推土法、并列推土法、接力推土法和波浪式推土法。

编辑推荐

2017二级建造师考试临考冲刺试卷

二级建造师最后一月突击通关,必听冲刺班、习题班,针对性讲解必考点、重难点以及典型考题,解题技巧都在这。立马点击听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
