您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 公路工程辅导 > 公路工程模拟试题

2019二建公路工程案例分析经典试题及答案解析(六)

来源:233网校 2019-05-15 11:49:00

2019二建公路工程案例分析经典试题及答案解析(六)

点击进入二建资料包,下载案例题专项

背景资料

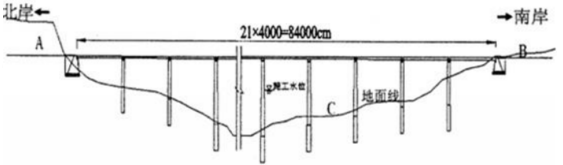

某施工单位承建了一段山区高速公路,其中有一座21×40m先简支后连续T型预应力混凝土梁桥,北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑,挖方段长约2km。大桥采用双柱式圆形截面实心墩,墩身高度10m~40m,大桥立面布置示意图见图4。


图4大桥立面布置示意图

事件1:施工单位对高度在20m以内的墩身采用定制钢模板连续浇筑,根据《公路桥涵施工技术规范》(JTG/TF50-2011),新浇混凝土作用于模板的最大侧压力有两种计算方法,计算结果如下:

方法一:F=0.22γt0K1K2v1/2=76.03kPa

方法二:F=γh=57.6kPa

上两式中K1、K2为针对某些因素的影响修正系数,h为有效压头高度。

墩身浇筑时由于混凝土落差大,故采用串筒输送入模。根据《公路桥涵施工技术规范》(JTG/TF50—2011),倾倒混凝土对垂直面模板产生的水平荷载为2.0kPa。

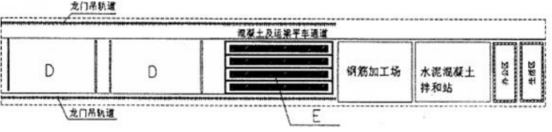

事件2:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置T梁预制梁场,T梁预制梁场平面布置示意图见图5。


图5T梁预制梁场平面布置示意图

事件3:施工单位拟采用双导梁架桥机架设40mT梁。架设方法如下:

(1)将轨道上拼装的架桥机前端推移到后跨,固定好架桥机;

(2)将预制梁由运梁车运至架桥机安装跨,两端同时起吊,横移桁车置于梁跨正中并固定;

(3)将梁纵移到后跨,固定纵移桁车,用横移桁车将梁横移到设计位置,下落就位;

(4)待一跨梁全部架设完,前移架桥机,重复上述程序进行下一跨梁的安装。

事件4:为保证架设安全,施工单位对施工现场进行了重大安全风险辨识和评估,制定了双导梁架桥机架设T梁的安全专项施工方案,随即安排人员进行了T梁架设。

随着2019二级建造师准考证打印入口的开通,距离考试时间越来越近,考前这段时间是考试备考的黄金时段,大家要把握好最后的机会,结合233网校为大家整理的2019二建考前锁分资料,做好最后冲刺。

【问题】

1.针对事件1,计算墩身混凝土浇筑时模板侧压力的最大值,并指出计算公式中的K1、K2分别是针对哪个因素的影响进行的修正。

2.根据大桥的地形条件,针对图4的A、B、C位置,T梁预制梁场应设置在哪里合适?说明理由。

3.写出T梁预制梁场示意图中区域D和E名称。

4.在事件3中,施工单位拟采用的双导梁架桥机架设方法中下划线处描述的位置是否正确?如错误,请写出正确的位置。

5.在事件4中,施工单位对双导梁架桥机架设T梁前,在安全管理方面还缺少哪些主要工作?

点击查看答案解析>>

小编推荐:公路工程近四年命题分值统计及备考建议|在线模考

有效备考二级建造师考试,双师资全方位精讲教材考点,新增案例专项讲解+通关宝典(考前2月寄送),助力通关!点击立即体验听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
