31、 背景资料:
某项目经理部中标改建某旧沥青路面道路工程,原设计是改建成水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为再生沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
(1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打九五折,作为再生沥青混凝土路面工程承包价与业主方签订补充合同;打九折作为再生沥青混凝土路面工程目标成本。
(2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建议产生的降低成本额。
(3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
(4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
问题:
1.改正再生沥青路面工程承包价和目标成本的确定方法。
2.补全对工程技术人员成本管理责任要求。
3.补全对材料管理人员成本管理责任要求。
4.布置给测量人员的要求正确吗?请从成本控制的角度说明理由。


32、 背景资料:

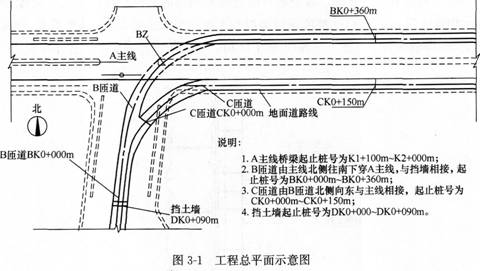

某市政工程公司承建城市主干道改造工程,主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图3—1所示。桥梁基础采用钻孔灌注桩。上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。

施工期问发生如下事件:
事件一:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》CJJ 2—2008等确定和划分了本工程的单位工程(子单位工程)、分部分项工程及检验批。
事件二:在施工安排时,项目部认为主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构。在施工期间需要多次组织交通导行,因此必须确定合理的施工顺序。项目部经仔细分析确认施工顺序如图3—2所示。
①→交通导行→②→交通导行→③→交通导行→④
图3—2施工作业流程图
另外项目部配置了边防撞护栏定型组合钢模板,每次可浇筑边防撞护栏长度200米,每四天可周转一次。在上部结构基本完成后开始施工边防撞护栏,直至施工完成。
问题:
1.事件一中,本工程的单位(子单位)工程有哪些?
2.指出钻孔灌注桩验收的分项工程和检验批。
3.图3—2中①、②、③、④分别对应哪项施工内容?
4.事件二中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)


33、背景资料:
某市政公司对下属工程项目管理部进行贯彻注册建造师制度的专项检查。在检查中发现了下述情况:
1.在某污水处理厂工地,项目管理部将污水处理厂的绿化工程分包给了某园林工程公司,单项工程合同额为420万元。担任该绿化工程项目负责人的执业资格为三级项目经理资质。
2.在××轨道交通2号线东延伸工程2标工地,查到施工组织设计报审表(CKL02)工程名称一栏中,填写为“2号线东延伸2标”,有施工单位章和施工项目负责人签名。
3.在某桥梁工程工地,查到正准备上报的现浇箱梁支架方案,填写的报审表为(CKL02)。
4.在某顶管工地,查到正准备上报的施工安全管理方案,填写的报审表为(CKS04)。
5.在某道路工程工地,承担沥青路面摊铺的施工队伍是本公司控股的子公司道路机械施工公司。在沥青路面质量合格文件上只查到道路机械施工公司项目负责人的签字。
问题:
请分别指出上述事实中所存在错误,并说明理由。


34、 背景资料:
A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长40m。宽32m,池体深6.5m,基坑与邻近建筑物距离2.6m,设计要求基坑用钻孔灌注桩作为围护结构,水泥搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25。C内。地层土为黏土,地下水位于地表以下0.5m。
项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:
(1)因施工结构位于供水厂内,不属于社会环境,而不搭设围挡,存在施工隐患。
(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施。
(3)施工组织设计中考虑了围护桩位移监测,但监测项目偏少。
(4)为控制结构裂缝,需完善混凝土浇筑振捣措施。
问题:
1.供水厂厂内施工是否需要搭设围挡?说明理由。
2.水池内外模板之间的杂物清扫应采取什么措施?
3.基坑监测的主要对象除围护桩位移外,还应有哪些必测项目?
4.补充混凝土浇筑振捣措施。

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
