三、案例分析题(共4题,每题20分)
31、背景:
某建设单位针对煤炭能源紧缺、经济效益可观的现状,将一储备煤炭资源进行开发,在尚未进行煤炭精查的情况下,邀请一建设工程总公司承担矿井的建设工作。该建设工程总公司具有矿建、土建和安装工程施工资质,通过与建设单位签订施工合同后,开始了矿井的施工工作,施工过程中,发生了下列几起事件:
(1)由于匆忙施工,井筒检查钻孔参考临近矿井井筒地质和水文资料,施工中发现有较大差异,部分地段涌水量太大,必须进行注浆,耽误了施工工期,增加了施工成本;
(2)井底车场水平位置根据实际揭露的岩层情况进行了调整,使得井筒深度比设计深度加深25m。
(3)采区巷道揭露煤层时,发现煤层厚度较薄,必须改变原设计的采煤方法,重新进行采区巷道布置和施工,耽误工期6个月。
(4)由于匆忙施工,施工单位的部分施工队伍尚未完成其他工程项目,在进行该矿井的施工安排时,矿建、土建和安装配套不好,经常发生脱节而导致进度拖延。
问题:
(1)根据本矿井施工的情况,说明矿业工程建设项目的主要特点?
(2)针对发生的事件,分别说明建设单位和施工单位存在的过失?
(3)本矿井建设存在哪些违规的地方?所发生的事件责任由谁承担?

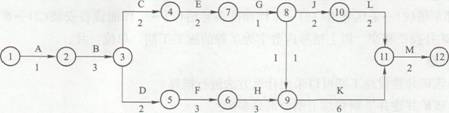

32、背景:
某施工单位承担的矿井地面主要建筑的施工进度安排见案例图2G320030—4,其中C、F、J都要使用塔吊,而施工单位仅有1台塔吊,业主要求全部工程必须在24个月内完成。工程进行4个月后,业主进行设计变更,要求增加一项N工作,该项工作在F工作结束以后开始,并在G工作开始前完成,该工作也需要使用塔吊,施工单位的塔吊属于租赁设备,应当尽量减少闲置时间。

问题:
(1)施工单位所安排的进度计划工期是多少?塔吊最少要闲置多少时间?
(2)增加工作N后,施工工期为多少?塔吊闲置时间是多少?
(3)施工单位是否能向业主索赔?可索赔哪些内容?


33、背景:
某工业厂房修建铁水倒罐站.其倒罐坑底板和侧壁设计采用的是C30防水混凝土,抗渗等级为P8,底板厚度为1300mm,侧壁厚度为1200mm。铁水倒罐坑的功能要求是热态作业区,坑内不能有水存在,否则将影响投产后的安全生产。吸取以前倾翻基础漏水造成钢水爆炸的经验教训,甲方要求施工单位要在确保甲方正常生产的条件下进行施工并确保倒罐坑的施工质量。但由于多种因素的影响,施工过程中还是出现了严重的质量事故,倒罐坑侧壁出现了漏水现象。为此,施工单位收到了监理公司下发的(质量控制类)监理工程师通知单,通知中明确要求施工单位要确保抗渗漏处理的施工质量,堵漏施工完成后必须完全达到设计要求,不得再有渗水现象。
问题:
(1)简述工程质量处理的程序。
(2)质量事故在处理时有哪些基本要求?
(3)试分析造成该工程质量事故的原因可能有哪些方面?

34、背景:
某施工单位承担了一冶炼厂房的建筑安装工程项目,甲乙双方签订的关于工程价款的合同内容包括:
(1)厂房建筑安装工程造价660万元,材料及设备费占施工产值的比重为60%;
(2)工程预付款为该厂房建筑安装工程总造价的20%,工程实施后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每月结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清;
(3)工程进度款逐月计算;
(4)工程保修金为工程造价的3%,竣工结算月一次扣留。
问题:
(1)通常工程竣工结算的前提是什么?
(2)承包单位能否将工程预付款临时挪作它用?为什么?
(3)该工程2~5月每月拨付工程款为多少?累计工程款为多少?
(4)6月份办理工程竣工结算,该工程结算造价为多少?甲方应付工程结算款为多少?
(5)在该工程的保修期间发生管道漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位修理,修理费1.5万元,该项费用如何处理?

相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
