31、1.背景

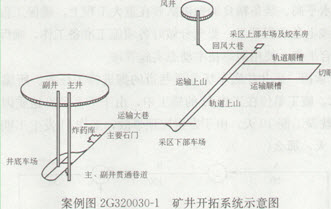

某矿井开拓系统如案例图2G320030—1所示。一施丁单位承担了该矿井的施工任务,施工方案采用对头掘进。主井先开工,计划主、副井同时到底后短路贯通,然后主井临时改绞、副井永久装备,副井交付使用后主井进行永久装备。井下施工不间断向采区方向推进。风井方向施工在到底后也进行改绞,然后掘进采区巷道。主副井与风井贯通后,立即开展采区顺槽和切眼的施工,同时平行进行采区设备的安装和试运转。

2.问题
(1)该矿井的施工方案选择是否正确?矿井施工井巷工程关键线路由哪些工序组成?
(2)主、副井与风井在何处贯通比较合适?为什么?
(3)若主井井筒施工工期出现延误,是否耽误建井工期?
(4)若运输上山施工工期出现延误,是否耽误建井工期?
32、1.背景
某矿井建设施工单位正在进行井筒的施工,当地建设主管部门和业主联合质量、安全、环保等单位对施工现场进行了全面的检查,检查中发现:
(1)施工场地的材料堆放混乱,木材仓库距离锅炉房太近,不符合安全规定;
(2)检查人员乘吊桶下井有蹲罐现象,经询问是实习司机开绞车不熟练造成;
(3)提升机房没有配备消防灭火器;
(4)井筒排出的污水直接排向地面河流内;
(5)井口信号装置采用声控信号,与绞车房之问采用电话沟通;
(6)调度室无人值班。
2.问题
(1)针对检查存在的问题,施工单位应在哪些方面加强管理?
(2)如何整改目前存在的问题?
(3)说明矿山施工调度工作的作用。
33、1.背景
某施工单位承担一巷道工程的施工,地质资料显示没有煤层和瓦斯。施工中,队长坚持先探后掘,一直没有见煤。一天,钻眼工钻眼时发现底眼冒黑水,向队长进行汇报,队长及时通知调度室,调度室派瓦斯检查员到工作面检测瓦斯,浓度正常。队长于是要求工作面进行装药和放炮,结果放炮后发生了瓦斯爆炸事故,工作面发生一死一伤。
2.问题
(1)工作面是否见煤?发生爆炸事故属于哪个等级?
(2)瓦斯爆炸三个条件是什么?
(3)工作面发生瓦斯爆炸直接原因是什么?
(4)调度人员及瓦斯检查员有哪些过错?
(5)发生事故工作面处理措施是哪些?
34、1.背景
某施工单位承担了一井筒的施工项目,该工程项目施工合同价为560万元,合同工期为6个月,施工合同规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第1个月起,从施工单位的应得工程款中按10%的比例扣保留金,保留金限额暂定为合同价的5%,保留金到第3月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成的产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时的实际产值如案例表2G320060—2:
进度计划与产值数据表 案例表2,G320060—2

该工程进入第4个月时,由于业主资金困难,合同被迫终止。
2.问题
(1)该工程的工程预付款是多少万元?应扣留的保修金为多少万元?
(2)第1个月到第3个月各月签证的工程款是多少?应签发的付款凭证金额是多少?
(3)合同终止时业主已支付施工单位各类工程款多少万元?
(4)合同终止后业主共应向施工单位支付多少万元的工程款?
