您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 矿业工程辅导 > 矿业工程模拟试题

2019年二级建造师考试矿业工程模拟试卷(四)

来源:233网校 2019-04-17 14:08:00

2019年二级建造师考试5月25日至26日举行。现在大家要做的是稳住心态,以一颗平常心去备战考试。一定有计划,有规划,这不,233网校特地整理了重要考点+习题,并以30天打卡的形式呈现给大家,希望对大家通过二级建造师会有所帮助!点击进入打卡>>

手机用户扫描二维码,下载233网校APP,进入二级建造师考试题库页面开始做题!

233网校二级建造师考试app

2019年二级建造师考试《矿业工程管理与实务》模拟试卷(四)

一、单项选择题(共20题,每题l分。每题的备选项中,只有1个最符合题意)

第1题单选

立井井筒工程验收时,现浇混凝土井壁的施工质量检查通常不包括(  ) 。

A.井壁外观

B.井壁厚度

C.混凝土强度

D.钢筋数量

参考答案:D

参考解析:立井井筒现浇混凝土井壁的施工质量检查主要包括井壁外观及厚度的检查、井壁混凝土强度的检查两个方面。

第2题单选

在矿业工程材料中,与水泥有关的性能指标不包括( )。

A.细度

B.温度

C.强度

D.水化热

参考答案:B

参考解析: 本题考核的是水泥的性能指标概念。与水泥有关的性能指标包括细度、凝结时间、体积安定性、强度和水化热等方面。

.......

二、多项选择题(共l0题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有l个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

第21题多选

《煤矿井巷工程施工规范》关于“先探(水)后掘(进)”的重要规定,当掘进工作面遇有下列情况之一时必须先探水后掘进(  ) 。

A.接近溶洞、水量大的含水层

B.接近可能与河流、湖泊、水库、蓄水池、含水层等相通的断层

C.接近被淹井巷、老空或老窑

D.接近隔离矿柱E.长时间停机恢复掘进时

参考答案:A,B,C,D

参考解析:《煤矿井巷工程施工规范》 GB 50511-2010关于"先探(水)后掘(进) "的重要规定,当掘进工作面遇有下列情况之一时,应先探水后掘进:

1.近溶洞、水量大的含水层;

2.接近可能与河流、湖泊、水库、蓄水池、含水层等相通的断层;

3.接近被淹井巷、老空或老窑;

4.接近水文地质复杂的地段。

当掘进工作面发现有异状流水、异味气体,发生雾气、水叫、巷道壁渗水、顶板淋水加大、底板涌水增加时,应停止作业,找出原因,并及时进行处理。

第22题多选

关于立井施工的通风系统说法正确的是(  )

A.井筒施工中,工作面必须不断地通入新鲜空气

B.立井掘进的通风系统是由设置在地面的通风机和井内的风筒完成的

C.当采用压入式通风时,即通过风筒向工作面压入新鲜空气,污风经井筒排出,一般适用于较浅的井筒

D.当采用抽出式通风时,即通过风筒将工作面污浊空气向外抽,这时井筒内为新鲜空气,施工人员可尽快返回工作面。抽出式通风必须采用刚性风筒,悬吊和井筒布置都比较简单E.当井筒较深时,采用抽出式为主,辅以压入式通风,可增大通风系统的风压,提高通风效果,目前深井施工常用的通风方式

参考答案:A,B,C,E

参考解析:井筒施工中,工作面必须不断地通入新鲜空气(答案A正确),以排除岩石中和爆破时产生的有害气体,保证工作人员的身体健康。立井掘进的通风系统是由设置在地面的通风机和井内的风筒完成的(答案B正确)。当采用压入式通风时,即通过风筒向工作面压入新鲜空气,污风经井筒排出,井筒内污浊空气排出缓慢, 一般适用于较浅的井筒(答案C正确)。而采用抽出式通风时,即通过风筒将工作面污浊空气向外抽,这时井筒内为新鲜空气,施工人员可尽快返回工作面。当井筒较深时,采用抽出式为主,辅以压入式通风,可增大通风系统的风压,提高通风效果,该方式是目前深井施工常用的通风方式(答案E正确)。抽出式通风方式的缺点是必须采用刚性风筒,悬吊系统和井筒布置都比较复杂(答案D错误),而且风筒必须紧跟工作面。

.......

三、案例分析题(共4题,每题20分)

第31题简答

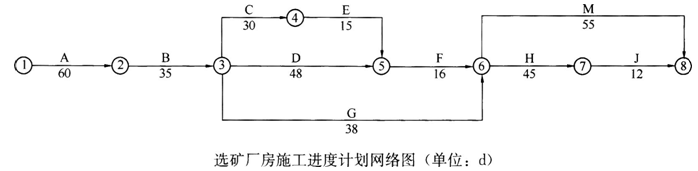

某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目管理实施规划并报监理单位审批,监理工程师审查后,建议施工单位通过调整个别工序作业时间的方法,将选矿厂的施工进度计划(如下图所示)工期控制在210d内。施工单位通过工序和成本分析,得出C、D、H三个工序的作业时间可通过增加投入的方法予以压缩,其余工序作业时间基本无压缩空间或赶工成本太高。其中C工序作业时间最多可缩短4d,每缩短1天增加施工成本6000元;D工序最多可缩短6d,每缩短1d增加施工成本4000元;H工序最多可缩短8d,每缩短1d,增加施工成本5000元。经调整,选矿厂房的施工进度计划满足了监理单位的工期要求。施工过程中,由于建设单位负责采购的设备不到位,使G工序比原计划推迟了25d才开始施工。工程进行到第160d时,监理单位根据建设单位的要求下达了赶工指令,要求施工单位将后续工期缩短5d。施工单位改变了M工序的施工方案,使其作业时间压缩了5d,由此增加施工成本80000元。工程按监理单位要求工期完工。

2019年二级建造师考试矿业工程模拟试卷

问题

1.指出选矿厂房的初始进度计划的关键工序并计算工期。

2.根据工期一成本优化原理,施工单位应如何调整进度计划使工期控制在210d内?调整工期所增加的最低成本为多少元?

3.对于G工序的延误,施工单位可提出多长时间的工期索赔?说明理由。

4.监理单位下达赶工指令后,施工单位应如何调整后序三个工序的作业时间?

5.针对监理单位的赶工指令,施工单位可提出多少费用索赔?

参考答案:

参考解析: 1.初始进度计划的关键工序为:A、B、D、G、H、J(或工序①→②、②→③、③→⑤、⑤→⑥、⑥→⑦、⑦→⑧)。工期为:60+35+48+16+45+12=216d。

2.应当将H工序缩短2d,D工序缩短4d,C工序缩短1d。

调整工期所增加的最低成本=2×5000+4×4000+1×6000=32000元。

3.施工单位可提出3d的工期索赔。

理由:虽然G工序延误了25d,但G工序不是关键工序,有可利用的时差,时差为44+16-38=22d,故可索赔的工期应为25-22=3d。

4.后序工序M压缩5d,H压缩5d(H调整为38d),J作业时间不变(J调整为12d)。

5.施工单位可提出的费用索赔应为:80000+5000×5=105000元。

.......

在线做题>>点击查看本套试题答案及解析完整版>>

热点推荐:二级建造师30天打卡大作战|在线题库免费测试

有效备战2019年二级建造师考试,全方位解析教材考点,打造零基础全科通关方案,报课即送教材+通关宝典+案例专项+思维导图+考前直播,点击了解>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
