一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)。

第1题单选

下列关于巷道掘进中炮孔布置的原则和方法的说法,错误的有()。

A.按光面爆破要求,各炮孔要相一致水平

B.掏槽孔通常布置在断面的中央偏下,并考虑崩落孔的分布较为均匀

C.周边孔一般布置在断面轮廓线上

D.布置崩落孔,以槽腔为自由面逐层布置,均匀分布在被爆岩体上

参考答案:A

参考解析:本题考核的是巷道掘进中炮孔布置的原则和方法。巷道掘进中炮孔布置的原则和方法是:

(1)首先选择适当的掏槽方式和掏槽位置,其次是布置好周边孔,最后根据断面大小布置崩落孔;

(2)掏槽孔通常布置在断面的中央偏下,并考虑崩落孔的分布较为均匀;故选项B正确。

(3)周边孔一般布置在断面轮廓线上。故选项C正确。按光面爆破要求,各炮孔要相互平行,孔底落在同一平面上。故选项A错误。底孔的最小抵抗线和炮孔间距通常与崩落孔相同,孔底要超过底板轮廓线,保证不留根底;

(4)最后布置崩落孔,以槽腔为自由面逐层布置,均匀分布在被爆岩体上。故选项D正确。

第2题单选

根据《建设工程质量管理条例》的规定,建设工程发生质量事故后,有关单位应在24h内向()报告。

A.当地县级及县级以上人民政府

B.当地安全主管部门

C.国务院安全主管部门

D.当地建设行政主管部门和其他有关部门

参考答案:D

参考解析: 本题考核的是质量事故的处理规定。按照《建设工程质量管理条例》国务院令第279号的规定,建设工程发生质量事故,有关单位应在24h内向当地建设行政主管部门和其他有关部门报告。

.......

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意。至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

第21题多选

对合同内容的认识,说法正确的是()。

A.合同的责任单位是项目经理部及其执行人员

B.项目合同的施工安全内容是建设方对施工方的要求

C.合同的变更也意味着变更原合同已存在的债权关系

D.合同需要确定的价格形式可以根据项目条件进行选择

E.无论主观故意和无意违约都应承担相应责任

参考答案:D,E

参考解析: 本题要求正确理解合同的地位和相关做法。合同是由能承担法律责任的双方签订并承担相应的责任,无论主观故意或无意违约都应承担法律责任(E);项目经理部仅仅是合同的具体执行或落实者(A);项目条款体现的是双方共同的债权,虽然施工方是施工安全的主体责任者,建设方也要为安全施工提供必要的条件,并在安全事故中承担连带责任,因此(B)选项的说法不合理;合同变更涉及的未履行义务仍然是未履行方的责任.不能随合同的变更而变更原有的债权关系(C);合同的价格形式关系到合同执行过程中相应的风险。因此合同签订者可以根据主、客观条件选择合适的价格形式(D)。因此本题的合适选项是DE。

第22题多选

关于井筒排水的说法中,正确的是()

A.井筒工作面涌水量不超过8m3/h时,采用吊桶排水较为合适

B.吊泵排水时,以井筒工作面涌水量不超过40m3/h为宜

C.卧泵排水是在吊盘上设置水箱和卧泵,工作面涌水用风动潜水泵排入吊盘水箱,由卧泵排到地面

D.卧泵的优点是不占用井筒空间

E.卧泵故障率低,易于维护,但流量和扬程小

参考答案:A,B,C,D

参考解析:1. 吊桶排水

吊桶排水是用风动潜水泵将水排入吊桶或排入装满矸石吊桶的空隙内,用提升设备提到地面排出。吊桶排水能力,与吊桶容积和每小时提升次数有关。井筒工作面涌水量不超过8m3/h时,采用吊桶排水较为合适。(答案A正确)

2 吊泵排水

吊泵排水是利用悬吊在井筒内的吊泵将工作面积水直接排到地面或排到中间泵房内。利用吊泵排水,井筒工作面涌水量以不超过40m3/h为宜。(答案B正确)

3. 卧泵排水

卧泵排水是在吊盘上设置水箱和卧泵,工作面涌水用风动潜水泵排入吊盘水箱, 经过除沙装置后,由卧泵排到地面。(答案C正确)卧泵排水的优点是不占用井筒空间(答案D正确),卧泵故障率低,易于维护,可靠性好,流量大,扬程大,适应性更广。(答案E错误)

.......

三、案例分析题(共4题,每题20分)。

第31题简答

建设单位发包一年产量60万吨的煤矿工业广场项目。经过招标投标,某施工单位中标并与建设单位签订了施工合同,工程内容包括提升机房、变电所、机修车间、办公楼等,合同总价2800万元。施工期问,发生以下事件:

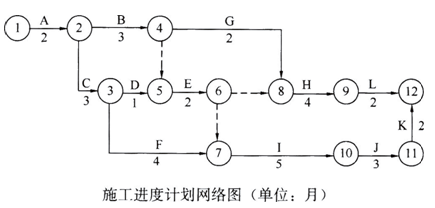

事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作H和工作I完成后,工作J方可施工,这在进度计划网络图中没有体现,不符合“四结合”的施工准备方法,要求施工单位进行调整。

事件2:工程开工后不久,施工单位项目经理王某因个人原因与单位解除劳动合同,施工单位决定由项目副经理李某担任项目经理。

事件3:办公楼工程F的钢筋混凝土预制桩基础施工期间,由于建设单位供应的预制桩到场不及时,使桩基础推迟5d开工。打桩过程中,施工单位的打桩设备出现故障造成工程停工3d。设备修理完毕恢复施工后,出现了属于不可抗力的恶劣天气,导致工程停工7d。

2019年福建二级建造师矿业工程管理与实务模拟试卷

问题

1.根据施工单位编制的施工进度计划网络图,计算项目工期并指出关键工作。

2.针对事件1中监理工程师发现的问题,施工单位应如何调整施工进度计划网络图?(只需文字说明)调整后的进度计划对工期是否有影响?说明理由。

3.事件2中,新任项目经理李某应具备何种资格?说明理由及施工单位变更项目经理的程序。

4.事件3中,施工单位应向建设单位提出多少天的工期索赔?说明理由。

参考答案:

参考解析:1.计划工期T=2+3+4+5+3+2=19月。

关键工作:A、C、F、I、J、K。

2.施工单位应在施工进度计划网络图的⑨、⑩节点之间添加一条虚箭线(或虚工序)。

调整后的网络计划对工期无影响。

理由:调整未改变网络计划的关键线路。

3.李某应具有一级注册建造师资格。

理由:该工程合同额为2800万元,单项土建工程合同额大于2000万元,为大型项目。施工单位变更项目经理的程序:施工单位应将项目经理人选报监理单位和建设单位,经监理单位和建设单位的书面同意,并到建设行政主管部门备案后,方可正式进入现场开展工作。

4.施工单位应提出工期索赔12d。

原因:建设单位预制桩到场不及时和不可抗力事件属于非承包商责任,承包商可以提出索赔;打桩设备损坏,属于承包商自身责任,承包商无权索赔。

.......

在线做题>>点击查看本套试题答案及解析完整版>>

刷题推荐:二级建造师考试历年真题|二建考试在线题库免费测试

有效备战二级建造师考试,全方位解析教材考点,打造零基础全科通关方案,报课即送教材+通关宝典+案例专项+思维导图+考前直播,点击了解>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
