31、背景资料:
某堤防加固工程,全长1600m,堤防等级为2级,建设内容为:背水侧加高培厚;迎水侧浆砌石挡墙拆除;迎水侧预制块护坡重建;堤顶原泥结碎石路面拆除;新建堤顶沥青防汛道路;混凝土防浪墙。料场土质为粉质黏土。工程施工中发生了如下事件。
事件一:项目开工前,监理单位组织设计、施工单位共同研究确定项目划分。本项目共划分为2个单位工程,并报质量监督机构确认。
事件二:工程开工前,施工单位对料场进行了核查。
事件三:堤防工程填筑施工前,施工单位进行了土料碾压试验。
事件四:某段防浪墙施工完成后,拆模时发现有局部蜂窝和麻面等质量缺陷,施工单位组织有关人员填写了工程施工质量缺陷备案表,并上报项目法人备案。
问题:
1.事件一中有何不妥之处?堤防工程单位工程项目划分的原则是什么?
2.事件二中料场核查的内容有哪些?
3.事件三中碾压试验场地如何布置?
4.事件四中有何不妥之处?水利工程建设中出现哪些质量问题属于质量缺陷?
32、 背景资料:
某水闸工程,共10孔,每孔净宽10m,顺水流长20m,水闸流量为1500m3/s。由于闸室地基为软基,设计采用粉喷桩地基处理,设计桩长10m,要求水泥土的28天强度为1MPa。施工过程中发生如下事件:
事件一:粉喷桩地基处理前,室内试验确定的水泥掺入比为16%,工程施工中,施工单位利用被加固土的干密度和被加固土体的体积计算每米的掺入量。设备进场后即开始工程桩的施工。
事件二:项目法人在工程开工前到相应的水利工程质量监督机构办理了监督手续,签订《水利工程质量监督书》,提交了工程项目建设审批文件等材料。
事件三:竣工验收前,项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。
事件四:单位工程完工后,质量监督机构组织项目法人、监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,现场进行工程外观质量检验评定。评定组由7人组成,其中项目法人2人,质量监督机构、监理、设计、施工及工程运行管理单位各1人。
问题:
1.指出事件一的不妥之处,并说明正确做法。
2.办理监督手续,除事件二中提交的材料外,还应提交哪些材料?
3.指出事件三的不妥之处,并说明原因。
4.指出事件四的不妥之处,并说明正确做法。
33、背景资料:
某渠首闸是一座中型水闸,闸孔共3孔,单孔宽4.5m,项目划分为一个单位工程,一个标段,某投标人投标文件有如下内容:
(1)已标价工程量清单(分组工程量清单模式)中投标报价汇总表如下:
(2)施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。
(3)投标函及投标函附录中承诺若中标,按招标文件规定的时间和提交投标总报价10%的履约保函。
投标报价汇总表(分组工程量清单模式)
工程项目及 |
建筑 |
机电设备及 |
金属结构及 |
A
|
水土保持 保护工程 |
合计
|
B
|
投标总 报价 |
|
(1) |
(2) |
(3) |
(4) |
(5) |
(6)=(1) |
(7)= |
|
金额(万元) |
294 |
16 |
56 |
28 |
6 |
400 |
|
|
备注 |
|
|
|
总价承包 |
|
|
由发包人掌握 |
|
共A、B、C、D四个投标人投标,评标委员会否决2家,但认为C、D可继续评审,评委甲认为有效投标人不足三家,不能继续评审,应否定此次招标。
问题:
1.上表中A、B代表的工程或费用名称。
2.总报价为多少?若该投标人中标,说明履约保函额度,提交时期和退还日期。
3.甲评委意见是否合理?为什么?
4.指出投标文件施工组织设计中,除背景资料给出的内容外,还缺少哪些内容?
34、
背景资料:

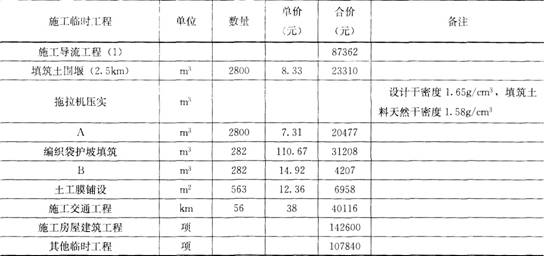

某穿堤涵工程施工招标文件规定,开标日期为9月21日。除临时工程外,其余为单价承包,已标价工程量清单中组号2 临时工程清单如下:
施工临时工程
本合同中标人签订合同的文件包括:已标价工程量清单、中标通知书、投标函和投标函附录、通用合同条款、专用合同条款、技术标准和要求(合同技术条款)图纸。
问题:
1.根据施工临时工程清单内容,指出甲、乙所代表的费用名称。施工房屋建筑工程一般包括的内容有哪些?
2.指出背景资料中有关合同文件的解释顺序。
3.若综合损耗系数A取5.7%,计算围堰拖拉机压实方数量。本围堰填筑单价中需要计算的基础单价有哪些?
4.临时工程宜采用何种承包方式?围堰设计变化是否可以索赔?说明理由。
