您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 水利水电工程辅导 > 水利水电工程模拟试题

2015年二级建造师《水利水电工程》考前30天攻关卷一

来源:233网校 2015-04-21 00:00:00
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
案例分析题(共4题,每题20分)
31、

背景资料:

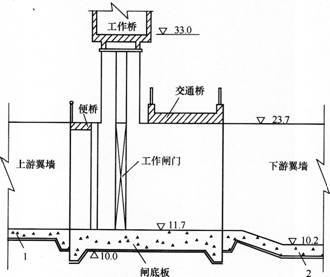

某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。施工过程中突然发现上游围堰后(基坑侧)有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

问题:
1.说明该拦河闸工程的等别及闸室和围堰的级别;指出图中建筑物部位1和2的名称。
2.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
3.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
4.根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中“四不放过原则”的具体内容。



32、

背景资料:
某招标人就一河道疏浚工程进行公开招标.招标公告分别在中国采购与招标网(www.chinabidding.com.cn)和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。
(2)疏浚土方的工程量增加超过15%视为变更。超出部分相应结算单价减少10%。共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素.但应视为投标人A默认唱标要素,未按废标处理。
评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变.修改其关键项目的单价。评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理。评标委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。

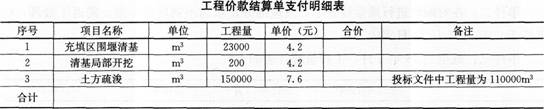

施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出如下结算单,并要求工期顺延1天。

问题:
1.上述招标程序和评标过程有何不要之处?说明理由。
2.如上述明细表有关项目的工程量经监理人确认无误,单价为投标文件中载明的有关单价,请计算应支付给投标人E的结算款(不计预付款扣回和工程质量保证金扣回)。
3.监理人如在监理过程中发现局部工程需要进行修补和返工,应由谁进行修补和返工,相应费用由谁承担?



33、背景资料:
某新建排灌结合的泵站工程.共安装6台机组,设计流量51.0m3/s,总装机功率7200kW。泵站采用肘型进水流道.平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构,施工过程中有如下事件:
事件一:施工单位为加强施工安全管理,项目部成立了安全管理领导小组,并配备了专职安全员:确定了旖工安全管理目标,部分内容如下:
(1)扬尘、噪声、职业危害作业点合格率95%;
(2)特种没备操作人员三级安全教育率98%;
(3)特种作业人员持证上岗率100%。
事件二:项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接入,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工.基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件三:施工单位为防止泵站底板、流道及墩墙开裂,组织制定了减少混凝土发热量、降低混凝土人仓温度、加速混凝土散热等温控措施。
问题:
1.根据《泵站设计规范》GB 50265--2010,说明本泵站工程等别、规模及主要建筑物级别。
2.事件一中,操作人员“三级安全教育”是指哪三级?指出施工安全管理目标中的不妥之处,并改正。
3.在事件二明确的工程部位中。哪些部位应设置安全警示标志?
4.事件三中,施工单位可采用哪些方法减少混凝土发热量?


34、背景资料:
某水闸共10孔,每孔净宽10.0m,底板厚116m,闸室总宽112.8m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:①地基与基础;②闸室段(土建);③上游联接段;④下游联接段;⑤消能防冲段;⑥交通桥(工作桥);⑦金属结构及启闭机安装;⑧启闭机房和桥头堡。
事件一:水泥土搅拌桩在施工前进行了2根工艺性试验桩,确定了施工参数。
事件二:水泥土搅拌桩施工完成后,施工单位对基坑进行了开挖,按规范要求对水泥土搅拌桩进行了检测。检测合格后,施工单位组织项目法人、监理单位、设计、质量监督、运行管理等单位组成联合小组,共同检查核定其质量等级并填写签证表。
事件三:水闸闸墩施工正值高温季节,为此,施工单位采取了多项温控措施保证混凝土施工质量。
事件四:闸室段分部工程完成后,施工单位对闸室段分部工程混凝土试件抗压强度结果进行了统计分析,其中C20混凝土取样30组,最小强度为23.5,强度保证率为96%,离差系数为0.14。
事件五:本工程共划分为1个单位工程,单位工程完成后,监理单位组织项目法人、设计、施工、运行管理、质量监督等单位组成外观质量评定小组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核备。
问题:
1.事件一中的做法是否妥当?说明理由。
2.事件二中有何不妥之处?说明理由。
3.根据《水闸施工规范》SL27—91,事件三中应采取哪些温控措施保证混凝土高温季节施工质量?
4.根据事件四中的混凝土强度统计结果,确定闸室段分部工程C20混凝土试件抗压强度质量等级,并说明理由。该分部工程验收应具备哪些条件?
5.事件五中有何不妥之处?说明理由。若外观质量得分率为85%,本单位工程施工质量如果评定为优良等级,还需具备哪些条件?


相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
