2018年二级建造考试水利水电模拟试卷及答案一

来源:233网校 2018-04-03 11:06:00
导读:2018年二级建造考试水利水电专业模拟试卷,检测学习效果。进入题库,在线刷题>>

31 背景资料:

某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。施工过程中突然发现上游围堰后(基坑侧)有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按"四不放过原则",组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

2018年二级建造考试水利水电模拟试卷及答案

问题:

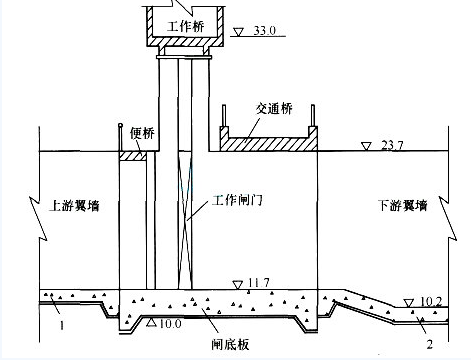

1.说明该拦河闸工程的等别及闸室和固堰的级别;指出图中建筑物部位1和2的名称。

2.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。

3.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。

4.根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中"四不放过原则"的具体内容。

参考解析:

1.【参考答案】

工程等别为Ⅱ等;闸室级别为2级;围堰级别为4级。图中:1为铺盖、2为消力池。

【考点解析】

此题考察考生对水利水电工程等级划分及水闸工程布置的掌握情况。

根据《水利水电工程等级划分及洪水标准》SL252--2000和《水闸设计规范》SL265—2001的规定,本工程等别为Ⅱ等;闸室级别为2级;围堰级别为4级。图中铺盖、消力池为水闸工程布置的常识。

2.【参考答案】

施工单位采用黏性土对管涌群进行封堵不妥。

管涌的抢护原则是:制止涌水带砂,而留有渗水出路。本工程的正确抢护措施:用透水性较好的砂、石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。

【考点解析】

此题考察水利工程险情处理的有关要求,考核考生对管涌处理的掌握情况。上述管涌的抢护原则和抢护措施是水利工程防汛抢险的一般常识。

3.【参考答案】

水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故类别为较大质量事故。

【考点解析】

此题考察水利工程质量事故处理管理规定在水利工程建设中的应用,考核考生对水利工程质量事故分类的掌握情况。

根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。其中:

一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。

较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。

重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。

特大质量事故指对工程造成特大经济损失或长时间延误工期,经处理仍对正常使用和工程使用寿命有较大影响的事故。

本工程刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。

事故处理后不影响工程正常使用,对工程使用寿命影响不大。事故等级应定为较大质量事故。

4.【参考答案】

事故原N不查清楚不放过,主要事故责任者和职工未受到教育不放过,补救和防范措施不落实不放过,责任人员未受到处理不放过。

【考点解析】

此题考察水利工程质量事故处理管理规定在水利工程建设中的应用,考核考生对水利工程质量事处理要求的掌握情况。

根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),水利工程质量事故处理必须坚持"事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过"的四不放过原则。

32 背景资料:

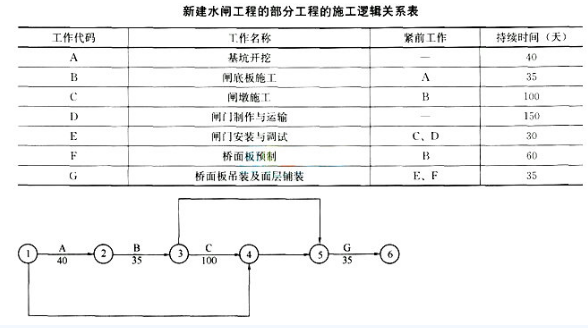

承包人与发包人签订了新建水闸工程项目的合同,合同约定:开工日期为2012年11月1日,签约合同价为800万元。承包人根据新建水闸工程的部分工程的施工逻辑关系表绘制了如下网络计划图(每月均以30天计)。

施工中发生如下事件:

事件一:由于遇到强风暴冲毁运输道路,新制闸门 2013年4月25日才运抵施工现场。

事件二:在对闸墩进行质量检查中,发现部分止水达不到质量标准,需返工处理,C工作于2013年4月30日完成。

事件三:截至2013年2月,工程量统计表如下。

2018年二级建造考试水利水电模拟试卷及答案

问题:

1.请根据逻辑关系表,将背景资料中网络计划图补充完整。

2.指出关键工作(用工作代码表示)和网络计划完成日期。

3.分别说明事件一、事件二所造成的延误对计划工期有何影响;如若其他工作均按计划进行,确定该项目的实际完成日期。

4.截至2013年2月底,计算实际累计工程超过(拖欠)计划累计工程量占总工程量的百分比。

(二)

1.【参考答案】①→④为D工作、③→⑤为F工作、④→⑤为E工作

【考点解析】这是一道根据逻辑关系绘制网络题的题,考核绘制网络计划的表示方式

紧前、紧后工作的理解能力。

D工作没有紧前工作,且E工作的紧前工作为C、D工作,故①→④为D工作;

F工作的紧前工作为B工作,且G工作的紧前工作为F工作,故③→⑤为F工作;

E工作紧前工作为C工作和D工作,且G工作的紧前工作为E工作,故④→⑤为E工作。

2.【参考答案】

关键工作为A、B、C、E、G工作。网络计划完成时间为2013年6月30日。

【考点解析】

这是一道网络时间参数计算题,考核对时间参数的计算及确定关键工作方法的掌握。

(1)通过工作、节点计算时间参数,总时差为最小的工作为关键工作,由关键工作组成的线路为关键线路。

(2)最长线路法计算总工期、确定关键线路(关键工作)。线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。

本题采用最长线路法计算:

①→②→③→⑤→⑥(40+35+60+35=170天)

①→②→③→④→⑤→⑥(40+35+30+35=240天)

①→④→⑤→⑥(150+30+35=215天)

计划工期为240天,每月30天计,8个月,从2012年11月1日开始,完成日期为2013年6月30日。

3.【参考答案】

事件一中D工作,计划工作时间为150天,总时差为25天,而D工作的实际完成时间为175天,对计划工期没有影响。

事件二中的C工作计划应在2013年4月25日完成,与实际完成日期相差5天,C工作为关键工作,故工期将推迟5天。

该项目的实际完成日期为2013年7月5日。

【考点解析】

这是一道运用对延误时间对工期影响程度分析的题目,考核对网络计划时间能力的实际运用能力。

根据网络计划的时间参数,确定C工作、D工作的最迟完成日期,与实际数据比较,判定工作延误对工期有无影响。

D工作持续时间150天与总时差25天之和为175天,从2012年11月1日起,第175天为2013年4月25日,正好与实际完成日期相同,故对计划工期没有影响。

C工作的最早(最迟)完成日期为开工后第175天,应为2013年4月25日,但实际完成日期为2013年4月30日,故工期将推迟5天。

由于C工作的影响,实际完成时间为245天,应为2013年7月5 日。

4.【参考答案】

2013年2月末计划完成累计工程量为400万元,实际完成累计工程量392万元,总工程量(签约合同价)为800万元,实际拖欠累计工程量占总工程量的1%。

【考点解析】

这是一道考核工程量计算的题目,考核累计工程量、总工程量之间的关系掌握。分别计算实际累计工程量、计划累计工程量,将两者之差与总工程量比较。

编辑推荐:

二级建造师模拟试卷在线估分,点击做题

2018年二级建造师考试《水利水电工程》月考试卷

2018有效备考二级建造师考试,双师资全方位精讲教材考点,新增案例专项讲解+通关宝典(考前2月寄送),助力通关!点击立即体验听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
