高频考点班第二讲 考点总结下篇
(四)模板的拆除
(1)模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆 、后支的先拆,先拆非承重模板 、后拆承重模板的顺序,并应从上而下进行拆除 。

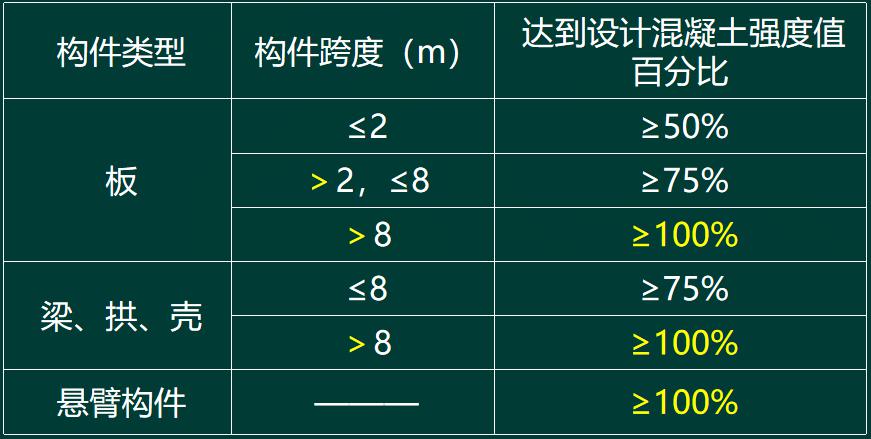

(2)底膜拆除时的混凝土强度要求。
(3)当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模。
(4)快拆支架体系的支架立杆间距不应大于2m。拆模时的混凝土强度可取构件跨度为 2m的规定确定。
1、【2011年真题】混凝土悬臂构件底模拆除时, 混凝土强度至少不得低于设计强度的( )%。
A.50
B.75
C.90
D.100
(五)保证模板拆除施工安全的基本要求 P219
(1)现浇混凝土结构模板拆除要求:
1)承重模板,应在与结构同条件养护的试块强度达到规定要求时,方可拆除。
2)后张预应力混凝土结构底模必须在预应力张拉完毕后,才能进行拆除。
(2)拆模之前必须要办理拆模申请手续,在同条件养护试块强度记录达到规定要求时,技术负责人方可批准拆模。
1、【2015年真题案例节选】某办公楼工程,钢筋混凝土框架结构,其框架柱间距为8m×8m,在施工过程中,发生了下列事件:
事件二:会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验。试验强度达到设计强度的90%,项目部据此开始拆模。
【问题】 事件二中,项目部的做法是否正确?说明理由,当设计无规定时,通常情况下模板拆除顺序的原则是什么?
拆除顺序的原则是:先支后拆、后支先拆,先拆非承重的,后拆承重的。
2、【2016一建案例节选】某新建体育馆工程,地下室顶板设计有后张法预应力混凝土梁。地下室顶板同条件养护试件强度达到设计要求时候,施工单位现场生产经理立即向监理工程师口头申请拆除地下室顶板模板,监理工程师同意后,现场将地下室顶板及支架全部拆除。
【问题】监理工程师同意地下室顶板拆模是否正确?背景资料中地下室顶板预应力梁拆除底模及支架的前置条件有哪些?
(2)地下室顶板后张法预应力混凝土梁的底模及支架拆除的前置条件有:
①预应力张拉完毕;
②必须填写拆模申请(书面申请):
③同条件养护试块强度达到规定要求:
④经项目技术负责人批准。
考点六、钢筋工程
(一)钢筋除锈 P64
一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。(口诀:杀鸡手酸)
(二)墙钢筋绑扎 P65
(1)墙钢筋绑扎也应在墙模板安装前进行。
(2)墙的垂直钢筋每段长度不宜超过4m(钢筋直径不大于12m)或 6m(钢筋直径大于12mm)或层高加搭接长度,水平钢筋每段长度不宜超过8m,以利绑扎。钢筋的弯钩应朝向混凝土内。
(三)梁、板钢筋绑扎 P65
(1)连续梁、板的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3跨度范围内。
(2)当梁的高度较小时,梁的钢筋可架空在梁模板顶上绑扎,然后再落位;当梁的高度较大(大于等于1.0m)时,梁的钢筋宜在梁底模上绑扎,其两侧或一侧模板后安装。板的钢筋在模板安装后绑扎。
(3)板上部的负筋要防止被踩下,特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。
(4)板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下。当有圈梁或垫梁时,主梁的钢筋在上。
1、【2010年福建真题】钢筋混凝土悬挑雨篷板, 其受力主筋应配置在板的( )。
A.两侧
B.中间
C.上部
D.下部
(四)钢筋工程施工质量控制 P193
钢筋进场时,应按下列规定检查性能及重量:
(1)检查生产企业的生产许可证证书及钢筋的质量证明文件;
(2)按国家现行有关标准抽样检验屈服强度、抗拉强度、伸长率及单位长度重量偏差。
1、【2016案例节选】事件二:主体结构施工过程中,施工单位对进场的钢筋按国家现行有关标准抽样检验了抗拉强度、屈服强度。
【问题】事件二中,施工单位还应增加哪些钢筋原材检测项目?
