高频考点班 第三讲

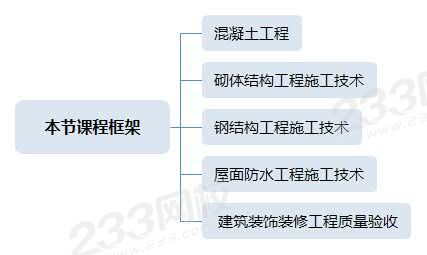

一、本节课程框架
二、本节课程考点总结
考点一、在施工缝处继续浇筑混凝土时,应符合下列规定: P69
(1)已浇筑的混凝土,其抗压强度不应小于1.2N/mm2;
(2)在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;
(3)在浇筑混凝土前,宜先在施工缝处铺一层水泥浆(可掺适量界面剂)或与混凝土内成分相同的水泥砂浆;
(4)混凝土应细致捣实,使新旧混凝土紧密结合。
考点二、后浇带的设置和处理 P69
(1)后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留14d)后再浇筑,将结构连成整体。后浇带应采取钢筋防锈或阻锈等保护措施。
(2)填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。
【对比记忆】地下防水工程质量验收的有关要求:后浇带混凝土养护时间不得少于28d 。P301
【2018一建案例节选】某新建高层住宅工程,“后浇带施工专项方案”中确定:模板独立支设;剔除模板用钢丝网;因设计无要求,基础底板后浇带10d后封闭等。
【问题】指出后浇带专项方案”中的不妥之处?
【233网校答案】答:不妥之处有:
(1)模板独立支设不妥,模板及支架均需单独搭设;
(2)剔除模板用钢丝网,钢丝网应保留;
(3)基础底板后浇带10d后封闭,设计无要求时,至少保留14d。
【2016年案例节选】事件三:针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。
【问题】事件三中,后浇带混凝土填充作业的施工技术要点主要有哪些?
【233网校答案】答:后浇带混凝土填充作业施工技术要点:
(1)剔凿接搓处水泥薄膜和松动石子;
(2)充分湿润;
(3)清理干净;
(4)宜使用微膨胀混凝土填充;
(5)强度等级宜提高一个标号;
(6)保持至少14d的湿润养护。
考点三、混凝土结构子分部工程 P291
(1)对涉及混凝土结构安全的有代表性的部位应进行结构实体检验。
(2)结构实体检验应在监理工程师(建设单位项目专业技术负责人)见证下,由施工项目技术负责人组织实施。承担结构实体检验的试验室应具有相应的资质。
【2010福建】根据《混凝土结构工程施工质量验收规范》GB 502 04,对涉及混凝土结构安全重要部位的结构实体检验由( )组织实施。
A.监理工程师
B.建设单位项目专业技术负责人
C.项目经理
D.施工项目技术负责人
【233网校答案】D
【233网校解析】结构实体检验应在监理工程师(建设单位项目专业技术负责人)见证下,由施工项目技术负责人组织实施。承担结构实体检验的试验室应具有相应的资质。
考点四、砖砌体施工 P73
(1)砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%。
(2)在砖墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m。
(3)砖砌体的转角处和交接处应同时砌筑。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎。普通砖砌体水平投影长度不应小于高度的 2/3。
(4)非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,且应加设拉结钢筋,拉结钢筋应符合下列规定:
1)每 120mm墙厚放置 1Φ6拉结钢筋( 120mm厚墙放置2 Φ6拉结钢筋);
2)间距沿墙高不应超过 500mm,且竖向间距偏差不应超过100mm;
3)埋入长度从留槎处算起每边均不应小于500mm,抗震设防烈度 6度、7度地区,不应小于1000mm;
4)末端应有 90°弯钩 。
(5)正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内。
【2009年真题】某项目经理部质检员对正在施工的砖砌体进行了检查,并对水平灰缝厚度进行了统计,下列符合规范规定的数据有( )mm。
A.7
B.9
C.10
D.12
E.15
【233网校答案】BCD
【233网校解析】砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%。
考点五、混凝土小型空心砌块砌体工程
(1)混凝土小型空心砌块分:普通混凝土小型空心砌块和轻骨料混凝土小型空心砌块(简称小砌块)两种。
(2)施工采用的小砌块的产品龄期不应小于28d。
(3)普通混凝土小型空心砌块砌体,砌筑前不需对小砌块浇水湿润;但遇天气干燥炎热,宜在砌筑前对其浇水湿润;对轻骨料混凝土小砌块,宜提前1~2d浇水温润。雨天及小砌块表面有浮水时,不得用于施工。
(4)小砌块应将生产时的底面朝上反砌于墙上。
(5)底层室内地面以下或防潮层以下的砌体,应采用强度等级不低于C20(或Cb20)的混凝土灌实小砌块的孔洞。
(6)墙体转角处和纵横交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不应小于斜槎高度。临时施工洞口可预留直槎,但在补砌洞口时,应在直槎上下搭砌的小砌块孔洞内用强度等级不低于Cb20或C20的混凝土灌实。
【2015案例节选】某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层。层高4.5m。工程柱采用泥浆护壁钻孔灌柱桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架,位于办公楼顶层的会议室,在施工过程中,发生了下列事件:
事件三:因工期紧,砌块生产7天后运往工地进行砌筑。墙体一次砌筑至梁底以下200mm位置。留待14d后浇筑顶紧。监理工程师进行现场巡视后责令停工整改。
【问题】针对事件三中的不妥之处,分别写出相应的正确做法。
【233网校答案】答:不妥之处一:砌块生产7天后运往工地砌筑。
正确做法:砌块达到28天龄期强度后,进行砌筑。
不妥之处二:墙体一次砌筑至梁底以下200mm位置不妥。
正确做法:因层高4.5m,正常施工条件下,砖砌体每日砌筑高度宜控制在 1.5 米。砌体至少应分3天砌筑。
考点六、建筑装饰装修工程质量验收的有关要求 P316
【2015年一建案例改编节选】事件二:施工中,施工单位对幕墙的气密性、水密性、耐风压性能及层间变形性能等有关安全和功能检测项目进行了见证取样或抽样检查。
【问题】事件二中,幕墙工程中有关安全和功能的检测项目有哪些?

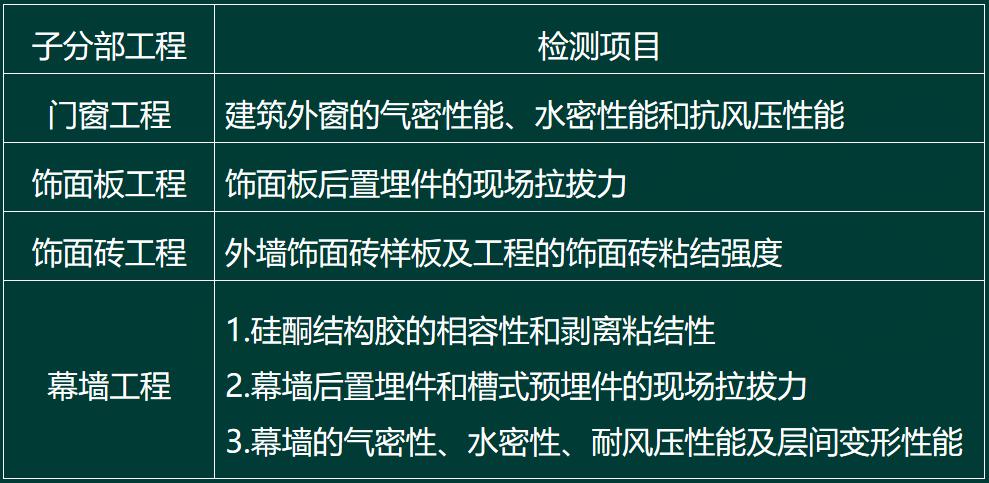

【233网校答案】答:幕墙工程中有关安全和功能的检测项目还有:
(1)硅酮结构胶的相容性和剥离粘结性;
(2)幕墙后置埋件和槽式预埋件的现场拉拔力。
温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。
