【考点7】双代号网络计划关键线路和计算工期

关键线路

线路上总的工作持续时间最长的线路为关键线路

计算工期

关键线路上各工作的持续时间之和为计算工期

【2018年案例节选】某办公楼工程,框架结构,钻孔灌注桩基础,地下一层,地上20层,总建筑面积25000m2,其中地下建筑面积3000m2,施工单位中标后与建设单位签订了施工承包合同。合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:

上部标准层结构工序安排表


【问题】根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?

答:(1)根据工序安排表的内容,绘制出双代号网络图如下:


(绘出网络图后要核对紧后工序是否都正确)

(2)找出从起点节点到终点节点的所有线路,共3条,分别是:

线路1:①→②→③→⑤→⑥,持续时间=1+2+1+1=5天

线路2:①→②→③→④→⑤→⑥,持续时间=1+2+2+2+1=8天

线路3:①→②→④→⑤→⑥,持续时间=1+2+2+1=4天

总的工作持续时间最长的线路为关键线路,故关键线路为:

 ①→②→③→④→⑤→⑥ 或 A→B→C→E→G

工期为 8 天。



【考点8】建筑施工安全检查评定等级划分    P233

优良

分项检查评分表无零分,汇总表得分值应在80分及以上

合格

分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上

不合格

①当汇总表得分值不足70分时;②当有一分项检查评分表为零分时。

【2016年案例节选】事件五:公司按照《建筑施工安全检查标准》JGJ59-2011对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。

【问题】事件五中,按照《建筑施工安全检查标准》JGJ59—2011,确定该次安全检查评定等级,并说明理由。

【233网校答案】答:按照《建筑施工安全检查标准》JGJ59—2011,该次安全检查评定等级确定为不合格;

理由:施工机具分项检查评分表得0分。当有一分项检查评分表为零分时,安全检查评定等级为不合格。



【考点9】建筑安装工程费用的计算    P235

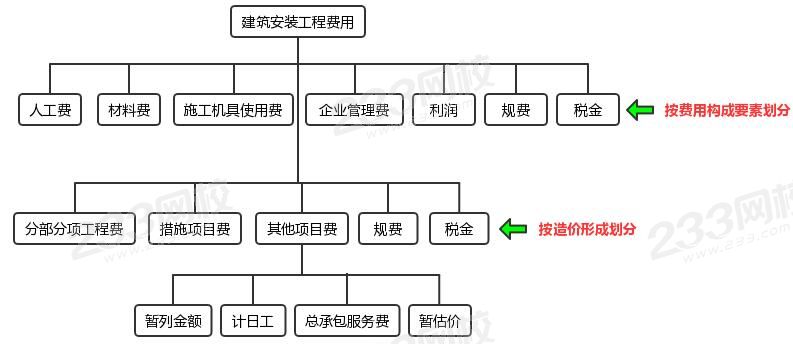

工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金

【2016年真题节选】事件3:A施工总承包单位对工程中标造价进行分析,费用情况如下:分部分项工程费4800万元,措施项目费576万元,暂列金额222万元,风险费260万元,规费64万元,税金218万元。

【问题】事件3中,A施工总承包单位的中标造价是多少万元?

【233网校答案】答:A施工总承包单位的中标造价=分部分项工程费+措施项目费+其他项目费+规费+税金=4800+576+222+64+218=4804(万元)。

【备注:风险费已经分摊在综合单价中,所以不必重复加】



【考点10】预付款与起扣点的计算  P244

预付款

工程预付款=合同总造价 × 预付款比例

起扣点

起扣点=合同造价-(工程预付款总额 / 主要材料所占比重)

 【2019一建案例节选】某施工单位通过竞标承建一工程项目,甲乙双方通过协商,对工程合同协议书(编号HT-XY-201909001),以及专用合同条款(编号HT-ZY-201909001)和通用合同条款(编号HT-TY-201909001)修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。

施工合同中包含以下工程价款主要内容:

(1)工程中标价为 5800 万元,暂列金额为 580 万元,主要材料所占比重为 60%;

(2)工程预付款为工程造价的 20%;

(3)工程进度款逐月计算;

(4)工程质量保修金 3%,在每月工程进度款中扣除,质保期满后返还。

工程 1-5 月份完成产值如表 4:

月份

1月

2月

3月

4月

5月

完成产值(万元)

180

500

750

1000

1400

【问题】计算工程的预付款、起扣点是多少?分别计算 3、4、5 月份应付进度款、累计支付进度款是多少?(计算到小点后两位,单位:万元)

【233网校答案】答:(1)预付款=中标合同价×预付款比例=(5800-580)×20%=1044.00 (万元)。(注:580万元为暂列金额,不属于承包商的费用,所以要减去

起扣点=合同总价-(预付备料款/主要材料所占比重)= (5800-580)-1044/60%=3480.00(万元)。

(2)① 3月份应支付的工程款: 750×(1-3%)=727.50(万元)。 (3月份累计完成的工程款少于起扣点,所以只需扣除3%的质保金)

4月份应支付的工程款:1000×(1-3%)=970.00(万元)。 (4月份累计完成的工程款少于起扣点,所以只需扣除3%的质保金)

③ 5月份累计完成工程的工程款为:180+500+750+1000+1400=3830 (万元)

3830(万元)>起扣点 3480 万元,所以从5 月份开始要扣回预付款。

5 月份应签证的工程款为:1400×(1-3%)=1358(万元)

5月份应扣除的预付款金额为:(3830-3480)×60%=210(万元)

因此,5 月份应支付的工程款为: 1358-210=1148 .00(万元)。

(3) 3、4、5 三个月累计支付工程款为:727.5+970+1148=2845.50(万元)

1~5 月份累计支付进度款为:(180+500)×(1-3%)+2845.50=3505.10(万元)。


【考点11】竣工调值公式法计算    P245

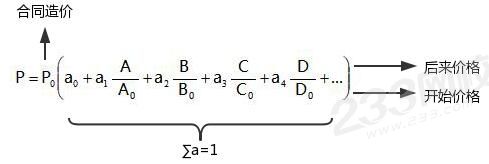

P

调值后的工程实际结算价款

P0

调值前工程合同价款

a0

不调值部分比重

a1、a2、a3、a4

调值因素比重(a0+a1+a2+a3+a4+...=1)

A、B、C、D

现行价格指数或价格

A0、B0、C0、D0

基期价格指数或价格



【考点12】价值工程的计算    P247


F——功能系数=功能单元得分÷得分总和

C——成本系数=功能单元成本得分÷成本总和

改进对象:V<1基本上都应进行改进,力求使V=1

【2018年建筑案例节选】项目部为了完成项目目标责任书的目标成本,采用技术与商务相结合的办法,分别制定了A、B、C三种施工方案:A施工方案成本为4400万元,功能系数为0.34;B施工方案成本为4300万元,功能系数为0.32;C施工方案成本为4200万元,功能系数为0.34。项目部通过开展价值工程工作,确定最终施工方案。

【问题】列式计算项目部三种施工方案的成本系数、价值系数(保留小数点后3位),并确定最终采用哪种方案。

【233网校答案】(1)计算三种施工方案的成本系数:

A方案成本系数=4400 /(4400+4300+4200)=0.341

B方案成本系数=4300 /(4400+4300+4200)=0.333

C方案成本系数=4200 /(4400+4300+4200)=0.326

(2)计算三种施工方案的价值系数:

A方案价值系数=0.34 / 0.341=0.997

B方案价值系数=0.32 / 0.333=0.961

C方案价值系数=0.34 / 0.326=1.043

(3)方案C的价值系数最大,方案C为最优方案。

相关推荐:二建《建筑实务》计算公式全汇总上篇
