您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 建筑工程辅导 > 建筑工程学霸笔记

二建建筑计算题型:流水施工3个计算题型你必须掌握透彻

作者:233网校-一念之间 2021-02-26 16:22:00
导读:流水施工是指很多的施工过程以预定的时间间隔依次投入各施工段,陆续开工,陆续竣工,使各施工班组能连续均衡地施工,不同施工过程尽可能组织平行搭接。

一、流水施工的特点

特点关键词

(1)科学利用工作面,争取时间,合理压缩工期

压缩工期

(2)工作队实现专业化施工,有利于工作质量和效率的提升

专业化施工效率提升

(3)工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本

连续作业降低建造成本

(4)单位时间内资源投入量较均衡,有利于资源组织与供给。

资源均衡

二、流水施工参数

参数类型具体参数内容

工艺参数

施工过程

流水强度

(1)施工过程数(n):也称工序,如模板工程、钢筋工程、混凝土工程。

(2)流水强度:流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。

空间参数

施工区(段)

施工层数

(1)施工段:施工对象在空间上划分的若干个区段

(2)可以是施工区(段),也可以是多层的施工层数,数目一般用M表示

时间参数

流水节拍

流水步距

流水施工工期

(1)流水节拍(t):某个作业队(或一个施工过程)在一个施工段上所需要的工作时间。

(2)流水步距(K):两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔

(3)工期(T):从第一个专业队投入流水作业开始,到最后一个专业队完成最后一个施工过程的最后一段工作、退出流水作业为止的整个持续时间。

经典解读:参数的字母表示须记牢。

三、流水施工基本组织方式

无节奏流水施工

所有的流水节拍都不全相等

节奏流水施工

(1)等节奏流水施工

(2)节奏流水施工

①等步距异节奏流水施工成倍流水节拍

②异步距异节奏流水施工不等流水节拍

四、流水施工计算公式

类型计算公式

无节奏流水施工

T=∑K+∑tn-∑C+∑G

施工工期= 各施工过程之间流水步距之和+最后一个施工过程在各施工段流水节拍之和+间歇时间-提前插入时间

等步距异节奏流水施工

T=(M+N-1)K+∑G-∑C

施工工期=(施工段的数目+专业工作队数目-1)×流水步距+间歇时间-提前插入时间

等节奏流水施工

T=(M+n-1)K+∑G-∑C

施工工期=(施工段的数目+施工过程的数目-1)×流水节拍+间歇时间-提前插入时间

小总结

(1)间歇时间加、提前插入时间减,题目没有说明,不加不减,不用管。

(2)等步距异节奏流水施工等节奏流水施工公式只有一个字母只差,大N表示专业工作队数小n表示施工过程数

3)专业工作队数目N=每个过程的流水节拍/最大公约数。

五、流水步距计算方法(流水施工计算的关键)

无节奏流水施工

流水步距K:采用大差法--累加数列错位相减取大差

【例】H工作由甲、乙、丙三个施工过程组成;被划分成四个施工段,每个施工过程在各个施工段上的流水节拍如下表所示:


(1)求各施工过程流水节拍的累加数列:

甲: 2, 6, 9, 12

乙: 3, 6, 8, 10

丙: 4, 6, 9, 11

(2)错位相减数列


(3)在数列中取最大值求得流水步距

所以:K甲,乙=4

同理:K乙,丙=3

等步距异节奏流水施工

流水步距K:取流水节拍的最大公约数

等节奏流水施工

流水步距K:等于流水节拍


【 无节奏流水施工】经典题型演练

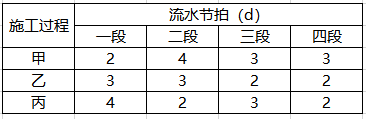

为尽可能满足合同工期要求,施工单位对H工作组织了流水施工。H工作由甲、乙、丙三个施工过程组成;被划分成四个施工段,每个施工过程在各个施工段上的流水节拍如下表所示:

施工过程

流水节拍(d)

一段

二段

三段

四段

2

4

3

3

3

3

2

2

4

2

3

2

问题:施工单位对H工作应组织何种流水施工?并计算流水工期。

参考答案:详见参考解析

参考解析:

(1)该工程只能组织无节奏流水施工。

(2)各施工过程之间的流水步距:

 ① 各施工过程流水节拍的累加数列

  甲: 2, 6, 9, 12

  乙: 3, 6, 8, 10

  丙: 4, 6, 9, 11

② 错位相减,取最大值得流水步距


所以:K甲,乙=4

同理:K乙,丙=3

③ 计算工期

T=ΣK+Σtn=(4+3)+(4+2+3+2)=18d


 【等节奏流水】施工经典题型演练

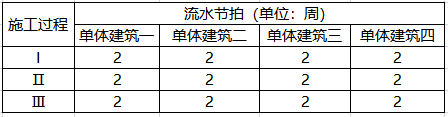

【2012一建节选】某大学城工程,包括结构形式与建设规模一致的四栋单体建筑。每栋建筑面积为21000m2,地下2层,地上四层,层高4.2m,钢筋混凝土框架-剪力墙结构。A施工单位与建设单位签订了施工总承包合同,合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。合同履行过程中,发生了事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:


其中:施工顺序Ⅰ→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。

【问题】

绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。

参考答案:详见参考解析

参考解析:

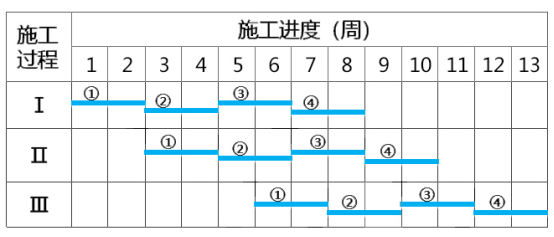

流水施工进度计划横道图:

施工工期=(施工段的数目+施工过程的数目-1)×流水节拍+间歇时间-提前插入时间

工期T=(M+n-1)×K+ΣG=(4+3-1)×2+1=13(周)



等步距异节奏流水施工】施工经典题型演练

某住宅小区共有6幢同类型的住宅楼基础工程施工,其基础施工划分为A、B、C、D四个施工过程,它们的作业时间分别为:t1=4天,t2=2天,t3=4天,t4=2天。 试组织这6幢住宅楼基础工程的流水施工,计算工期(天)。

参考答案:详见参考解析

参考解析:

(1)确定流水步距:施工过程流水节拍分别为4,2,4,2,最大公约数为2。K=最大公约数=2天

(2)确定工作队数:

b1=t1流水节拍/最大公约数=4/2=2个

b2=t2流水节拍/最大公约数=2/2=1个

b3=t3流水节拍/最大公约数=4/2=2个

b4=t4流水节拍/最大公约数=2/2=1个

故工作队总数N=2+1+2+1=6个。

(3)T=(M+N-1)K+G=(6+6-1)×2+0=22(天)



【2021年二建备考方案】

1、教材与讲义--选择备考资料

干货笔记-【点击】免费阅读

2、讲师大咖指导,学习事半功倍

>>>点击试听

赵春晓老师+江凌俊等讲师等任你挑选

3、题海战术,巩固考点

>>>智能题库,点击体验

4、坚持到底,必有所获

学习群考点打卡

温馨提示:文章由作者233网校-sunpeiyu独立创作完成,未经著作权人同意禁止转载。

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
