2G311000 矿业工程施工相关技术
2G311012 测量的内容与方法
一、立井与巷道的施工测量工作
(一)井筒与立井施工测量
1、井筒中心和井筒中心线,由井口附近的测量控制点标定。井筒十字中线点的设定应在建井初期完成。
2、对于有提升设备的立井井筒的十字中线点的位置,井筒每侧一般均不得少于3个,点间距离一般不应少于20m,离井口边缘最近的十字中线点距井筒以不小于15m为宜。
3、圆形井筒施工应以悬挂井筒中心垂线作为掘砌的依据。悬挂垂线点的位置偏差超过5mm时,应立即更正。
4、煤矿井筒施工采用激光指向时,其深度一般不超过300m,超过300m时的井筒砌筑应采用中线指向。
5、按井筒内两垂线方向掘进的井底车场巷道超过15m时,应进行初次定向;当车场巷道掘进到40--50m时,应按联系测量的规定进行定向测量。
(二)巷道掘砌施工测量
1、巷道施工均应标设中线和腰线,最前面一个中、腰线点至掘进工作面的距离一般应不超过30--40m,且每掘进100m至少应对中、腰线进行一次检查测量。同一矿井的腰线距离底板(轨面)的高度宜设为定值。
2、新开口的巷道中腰线,掘进到4--8m时,应检查或重新标定中腰线。
中线和腰线图
3、采用全站仪或经纬仪标设直线巷道方向时,宜每隔30m设置一组(不少于3个测点)中线,点之间的距离不小于3m;用全站仪或水准仪标设巷道坡度时,宜20m设置3对腰线点,点之间的距离不宜小2m。
4、采用激光指向仪指示巷道方向和高程时,指向仪距离工作面的距离不宜小于70m;每组中、腰线点不应少于3个,点之间的距离不应小于3m。
二、矿井贯通工程的测量方法
(一)贯通测量的基本知识
1、井巷贯通及其类型

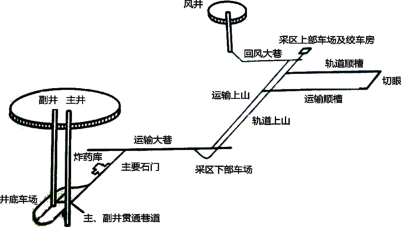

采用两个或多个相向或同向掘进的工作面掘进同一井巷时,为了使其按照设计要求在预定地点正确的接通而进行的测量工作,称为贯通测量。
分为一井内贯通、两井之间的贯通、立井贯通三种类型。

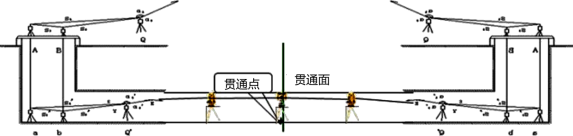

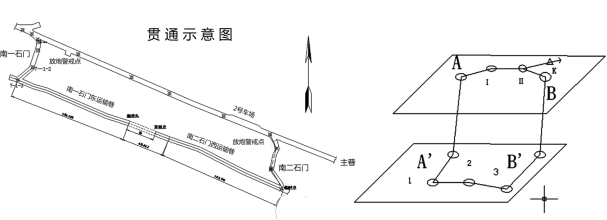

贯通工程示意图
一井贯通、二井贯通、立井贯通示意图
2、井巷贯通的几何要素
巷道中线的方位、腰线的坡度、贯通距离统称为贯通测量的几何要素。
方位、坡度、距离
(二)贯通测量的工作步骤
1、准备工作:调查了解待贯通井巷的实际情况,根据贯通的容许偏差,选择合理的测量方案与测量方法。对重要的贯通工程,编制贯通测量设计书。
2、施测和计算:依据选定的方案和方法进行施测和计算,并将实际测量精度与原设计的要求精度进行比较,不符合要求应当返工重测。
3、根据有关数据计算贯通巷道的几何要素,并实地标定巷道的中线和腰线。
4、定期检查测量和填图,并按照测量结果及时调整中线和腰线。
5、巷道贯通后,应立即测量出实际的贯通偏差值,计算出各项闭合差,此外还应对最后一段巷道的中腰线进行调整。
6、重大贯通完成后,有精度分析与评定,写出总结。
(三)贯通测量的施测技术要求
1、注意原始资料的可靠性,起算数据应当准确无误。各项测量工作都要有可靠的独立检核。精度要求很高的重要贯通,要采取提高精度的相应措施。
2、随贯通巷道掘进,要及时进行测量和填图。并将测量成果及时通报施工部门,调整巷道掘进的方向和坡度。
3、对施测成果要及时进行精度分析,必要时进行返工重测。施测过程中,要进一步完善和充实预定的方案。
4、贯通测量至少应独立进行两次,取平均值作为最终值,最后一次标定贯通方向时,未掘的巷道长度不得小于50m。
5、贯通工程剩余巷道距离在岩巷中剩余下15--20m时,测量负责人应以书面形式报告有关领导,并通告安检施工区队长。
2G311013 测量仪器及使用方法
一、常用测量仪器和一般使用方法)
(一)常用测量仪器
测水平角和垂直角---经纬仪
测量两点之间高差---水准仪
测两点之间距离---钢尺 、光电测距仪
测水平角、垂直角、距离 、高差---全站仪

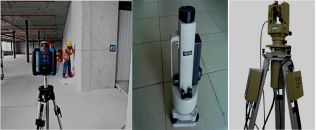

各类仪器图
(二)全球卫星定位系统(GPS)
导航卫星测时和测距称为全球定位系统(GPS)。由卫星星座、地面监控系统和用户接收机三部分组成。
二、矿业工程测量专用仪器
1. 激光扫平仪--扫出平面,
2. 激光垂线仪--竖向准直,
3. 陀螺经纬仪--地理方位角。
矿业工程测量专用仪器图
