学习笔记:

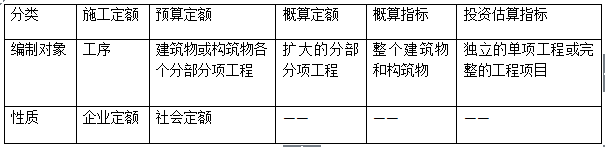

1、建设工程定额按程序和用途分类
2、人工定额编制
编制人工定额主要包括拟定正常的施工条件以及拟定定额时间两项工作,但拟定定额时间的前提是对工人工作时间按其消耗性质进行分类研究。
工人工作时间分类图与机械工作时间消耗分类图(重要),分别从必须消耗时间和损失时间区分。

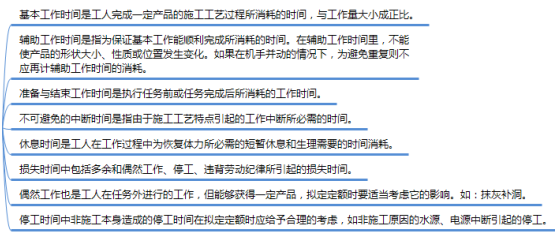

工人工作时间分类:
3、材料消耗定额
(1)材料消耗定额指标的组成,按其使用性质、用途和用量大小划分为四类。
主要材料,指直接构成工程实体的材料;
辅助材料,直接构成工程实体,但比重较小的材料;
周转性材料,又称工具性材料,指施工中多次使用但并不构成工程实体的材料,如模板、脚手架等;
零星材料,指用量小,价值不大,不便计算的次要材料,可用估算法计算。
(2)材料净用量的确定:1.理论计算法2 测定法 3 图纸计算法 4 经验法。
(3)材料消耗量的确定:
损耗率=(损耗量/净用量)×100%。
总消耗量=净用量+损耗量=净用量×(1+损耗率)
(4)定额中周转材料消耗量指标,应当用一次使用量和摊销量两个指标表示。
4、施工机械台班使用定额
(1)施工机械台班使用定额的形式
1)施工机械时间定额
机械时间定额以“台班”表示,即一台机械工作一个作业班时间。一个作业班时间为8h。
由于机械必须由工人小组配合,所以完成单位合格产品的时间定额,同时列出人工时间定额。
2)机械产量定额
机械产量定额和机械时间定额互为倒数关系。
(2)施工机械台班使用定额的编制
(一)机械工作时间消耗的分类:机械工作时间也分为必需消耗的时间和损失时间两大类
(二)施工机械台班使用定额的编制内容
1.拟定机械工作的正常施工条件,包括工作地点的合理组织、施工机械作业方法的拟定、配合机械作业的施工小组的组织以及机械工作班制度等。
2.确定机械净工作生产率,即机械纯工作1h的正常生产率。
3.确定机械的利用系数。机械的正常利用系数指机械在施工作业班内对作业时间的利用率。
4.计算机械台班定额。施工机械台班产量定额的计算如下。
施工机械台班产量定额=机械净工作生产率×工作班延续时间×机械利用系数
5.拟定工人小组的定额时间。工人小组的定额时间指配合施工机械作业工人小组的工作时间总和。
工人小组定额时间=施工机械时间定额×工人小组的人数
