建设工程施工管理是二级建造师考试重要组成部分,它由七个部分内容组成,概括为三控三管一协调,即施工的成本、进度、质量控制;施工健康与环境、合同、信息管理;总的施工协调管理。
其中进度管理章节共24页,网络图部分占16页。在2018年度二级建造师考试中网络图这部分考核分值达到14分(单选6题,多选1题)。对比全书293页可以发现网络图是通过二级建造师考试的关键核心考点。
据往年真题,施工管理科网络图考点有以下几点:
1、横道图的有关说法判别(或优缺点)
2、网络图的绘图规则
3、网络图相关时间参数的定义及计算
4、确定关键线路
(一)横道图的有关说法判别(或优缺点)
真题重现:
关于横道图进度计划的说法,正确的是()。2018
A.横道图的一行只能表达一项工作(一行上可容纳多项工作)
B.工作的简要说明必须放在表头内(通常横道图的表头为工作及简要说明)
C.横道图不能表达工作间的逻辑关系(可以表达工作之间的逻辑关系,但不易表达清楚)
D.横道图的工作可按项目对象排序
答案:D 据横道图使用者的要求,工作可按照时间先后、责任对象、同类资源等进行排序。(2018版P134)
知识点补充:适用于手工编制,只能手工方式进行计划调整;用于小型或大型项目子项目上,难以适应较大的进度计划系统;没有通过严谨的时间参数计算,不能确定关键工作关键、线路与时差。
(二)网络图的绘图规则
通用规则(单代号、双代号网络图):
1)必须正确表达已定的逻辑关系;
2)严禁出现循环回路;
3)严禁出现双向箭头或无箭头的连线;
4)严禁出现没有箭头节点或没有箭尾节点的箭线;
5)箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法;
6)只有一个起始节点和一个终点节点;
双代号网络图某些节点有多条外向箭线或多条内向箭线,可使用母线法绘制。
(三)网络图相关时间参数的定义及计算
考法1:网络图相关时间参数的定义
真题重现:
关于双代号网络计划的工作最迟开始时间的说法,正确的是()。2018
A.最迟开始时间等于各紧后工作最迟开始时间的最大值
B.最迟开始时间等于各紧后工作最迟开始时间的最小值
C.最迟开始时间等于各紧后工作最迟开始时间的最大值减去持续时间
D.最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间
考法2:根据网络图或文字描述进行最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差、自由时差六大时间参数计算
真题重现:

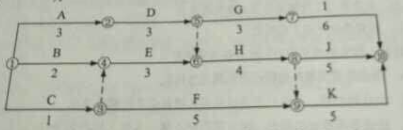

某建设工程网络计划如下图(时间单位:天),工作C的自由时差是()元。2018
A.2
B.0
C.1
D.3
计算方法(以双代号网络图为例)
a)计算各项工作的最早开始和最早完成时间
从起始节点开始顺箭线方向依次逐项计算至终点节点,最早完成时间=最早开始时间+本工作持续时间,最早开始时间=各紧前工作最早完成时间的最大值。
(顺箭线方向取大值)
b)确定计算工期及计划工期
假设计划工期等于计划工期,即与终点节点相连各工作最早完成时间的最大值。
c)计算各项工作的最迟开始和最迟完成时间
从终点节点开始逆箭线方向依次逐项计算至起点节点,最迟开始时间=最迟完成时间-本工作持续时间,最迟完成时间=各紧后工作最迟开始时间的最小值。
(逆箭线方向取小值)
3)计算工作总时差
总时差=最迟开始时间-最早开始时间
总时差=最迟完成时间-最早最早时间
(开始减开始,完成减完成,大减小)
4)计算工作自由时差
自由时差=紧后工作的最早开始时间-本工作最早完成时间
注:单代号网络图时间参数计算基本同双代号网络图,不常考核,但须会计算相邻两工作之间的时间间隔LAG
相邻两工作之间的时间间隔LAGi-j=紧后工作j的最早开始时间-本工作最早完成时间
真题重现:
单代号网络划时间参数计算中,相邻两项工作之同的时间间隔()2018
A.紧后工作最早开始时间和本工作最早开始时间之差
B.紧后工作最早完成时间和本工作最早开始时间之差
C.紧后工作最早开始时间和本工作最早完成时间之差
D.紧后工作最迟完成时间和本工作最早完成时间之差
参考答案:C P146
(四)确定关键线路
网络计划中总时差最小的工作是关键工作。自始至终全部由关键工作组成的线路为关键线路,或路线上总的持续时间最长的线路为关键线路。
真题重现:
某建投工程网络计划如下图(时间单位:月),该网络计划的关键线路有()
A.①-②-⑤-⑦-⑩
B.①-④-⑥-⑧-⑩
C.①-②-⑤-⑥-⑧-⑩
D.①-②-⑤-⑥-⑧-⑨-⑩
E.①-④-⑥-⑧-⑨-⑩
参考答案:ABCD P142
拾遗:
1、绘制双代号时标网络计划,首先应()
A.绘制时标计划表
B.定位起点节点
C.确定时间坐标长度
D.绘制时标网络计划
参考答案:A P147
2、当计划工期不能满足要求工期时,选择缩短持续时间的关键工作时,宜考虑的因素:
1)缩短持续时间对质量和安全不大的工作;
2)有充足备用资源的工作;
3)缩短持续时间所需增加费用最少的工作。
关键词:质量安全、资源、费用
