2019二建施工管理计算题必考点六:据图计算某时间内累积成本
2019教材 P108
在网络计划基础上编制成本计划表达方式有两种:
1)在时标网络图上按月编制的成本计划直方图;
2)时间-成本累积曲线(S形曲线),即香蕉图。
核心点:直方图按月编制,如3月计划支出400万;香蕉图为某时间段内的计划累计支出成本额,若3月对应为700万,则700万为成本计划开始至3月的累计支出成本额。
若绘制S形曲线,全部工作必须按照最早开始时间和全部工作都按最迟必须开始时间开始的曲线所组成的香蕉图内。
备考时间越来越短建议考生们下载233网校APP,方便随时随备考下载资料!>>也可以加小编微信ks233wx28,小编拉你进二建备考微信群,大家一起备考交流学习,不错过任何一个锁分的机会!
真题重现

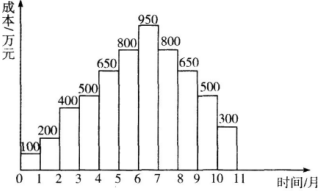

2015、某工程按月编制成本计划如图6所示,若6月、7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )
A.第7个月末的计划成本累计值为3500万元
B.第6个月末的实际成本累计值为2550万元
C.第6个月末的计划成本累计值为2650万元
D.若绘制S形曲线,全部工作必须按照最早开工时间计算
E.第7个月末的实际成本累计值为3550万元
解析:BCE
A、200+400+500+650+800+950=3600万元
B、200+400+500+650+700=2550万元
C、200+400+500+650+800=2650万元
D、若绘制S形曲线,全部工作必须按照最早开始时间和全部工作都按最迟必须开始时间开始的曲线所组成的香蕉图内。
E、200+400+500+650+700+1000=3550万元
