二级建造师考试《建设工程施工管理》科目历年真题,在第三章施工进度管理中施工进度计划的编制,以单代号、双代号工程为代表的网络计划这部分内容,是每年均进行考核的核心考点,亦是该科目全书的难点知识,其主要考点如下:
1、网络计划的绘图规则及逻辑关系的判定
2、网络计划相关时间参数的定义及计算
3、确定关键线路
本篇笔者就网络计划相关时间参数的定义及计算(以双代号网络图为例)进行阐述。
双代号网络计划网络图相关时间参数的定义及计算
计算方法如下:
1)计算各项工作的最早开始和最早完成时间
从起始节点开始顺箭线方向依次逐项计算至终点节点,最早完成时间=最早开始时间+本工作持续时间,最早开始时间=各紧前工作最早完成时间的最大值。
(顺箭线方向取大值)
2)确定计算工期及最迟开始时间和最迟完成时间
假设计划工期等于计划工期,即与终点节点相连各工作最早完成时间的最大值。
3)计算各项工作的最迟开始和最迟完成时间
从终点节点开始逆箭线方向依次逐项计算至起点节点,最迟开始时间=最迟完成时间-本工作持续时间,最迟完成时间=各紧后工作最迟开始时间的最小值。
(逆箭线方向取小值)
3)计算工作总时差
总时差=最迟开始时间-最早开始时间
总时差=最迟完成时间-最早完成时间
(开始减开始,完成减完成,大减小)
4)计算工作自由时差
自由时差=紧后工作的最早开始时间-本工作最早完成时间
注:单代号网络图时间参数计算基本同双代号网络图,不常考核,但须会计算相邻两工作之间的时间间隔LAG
相邻两工作之间的时间间隔LAGi-j=紧后工作j的最早开始时间-本工作最早完成时间
考法1:网络图相关的定义
真题重现:
2019.某工程网络计划工作逻辑关系如下表所示,则工作A的紧后工作有( )。
工作名称 | A | B | C | D | E | G | H |
紧前工作 | - | A | A、B | A、C | C、D | A、E | E、G |
A.工作B
B.工作C
C.工作D
D.工作E
E.工作G
考法2:根据网络图或文字描述进行最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差、自由时差六大时间参数计算
真题重现:

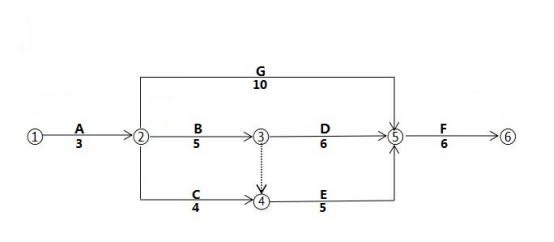

2019.某双代号网络计划如下图所示(时间单位:天),其计算工期是( )天。
A.12
B.22
C.14
D.17
233网校答案:
233网解析:
2019.单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间、最早完成时间和总时差分别是( )天。
A.3、10、5
B.5、8、2
C.3、8、5
D.5、10、2
方法一:
方法二:

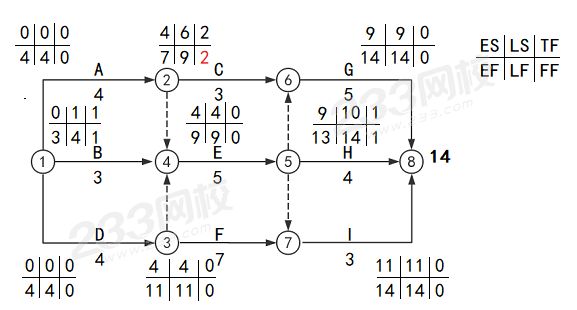

2018.某建设工程网络计划如下图(时间单位:天),工作C的自由时差是( )天。
A.2
B.0
C.1
D.3

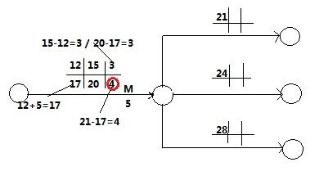

2017、某双代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天;工作M有3项紧后工作,它们的最早开始时间分为为第21天、第24天和第28天,则工作M的自由时差为( )天。
A.4
B.1
C.8
D.11

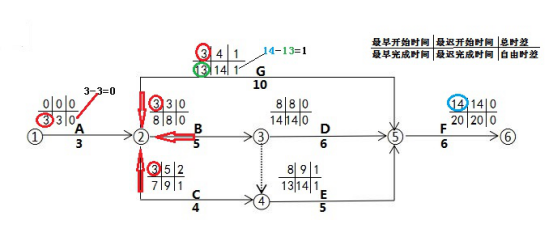

2019.某工作有2个紧后工作,紧后工作的总时差分别是3天和5天,对应的间隔时间分别是4天和3天,则该工作的总时差是( )天。
A.7
B.6
C.8
D.9
