教你一招快速确定单代号、双代号网络计划关键线路

作者:233网校 2019-11-27 08:06:00

二级建造师考试《建设工程施工管理》科目历年真题,在第三章施工进度管理中施工进度计划的编制,以单代号、双代号工程为代表的网络计划这部分内容,是每年均进行考核的核心考点,亦是该科目全书的难点知识,其主要考点如下:

1、网络计划的绘图规则及逻辑关系的判定

2、网络计划相关时间参数的定义及计算

3、确定关键线路

本篇笔者就网络计划如何确定关键线路进行阐述。

网络计划中总时差最小的工作是关键工作。自始至终全部由关键工作组成的线路为关键线路,或路线上总的持续时间最长的线路为关键线路。

解题方法:在单代号、双代号网络计划中,当多条箭线进入同一节点,采取顺向取大值,其他线路划掉,然后按节点从小到大的顺序顺箭线方向连接,即可得出该网络计划的关键线路。

真题重现:

2016、某双代号网络计划如下图,其关键线路为( )。

A. ①--②--⑤--⑥

B. ①--②--③--④--⑤--⑥

C. ①--②--④--⑤--⑥

D. ①--②--③--⑤--⑥

解析:D

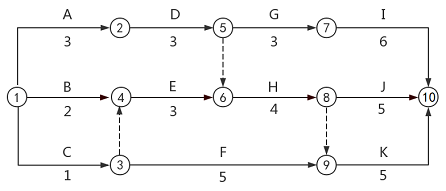

2018.某建投工程网络计划如下图(时间单位:月),该网络计划的关键线路有(  )

A.①→②→⑤→⑦→⑩

B.①→④→⑥→⑧→⑩

C.①→②→⑤→⑥→⑧→⑩

D.①→②→⑤→⑥→⑧→⑨→⑩

E.①→④→⑥→⑧→⑨→⑩

233网校答案:A,C,D

233网校参考解析:如下图,关键线路有①→②→⑤→⑦→⑩、①→②→⑤→⑥→⑧→⑩、①→②→⑤→⑥→⑧→⑨→⑩,工期为15。

拾遗:

1、当计划工期不能满足要求工期时,选择缩短持续时间的关键工作时,宜考虑的因素:

1)缩短持续时间对质量和安全不大的工作;

2)有充足备用资源的工作;

3)缩短持续时间所需增加费用最少的工作。

关键词:质量安全、资源、费用

编辑推荐:二建《建设工程法规》基本法律知识导图及重要考点汇总

2020年二级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>。有疑问咨询客服:4000-800-233。

相关阅读 二建网络计划

添加二级建造师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
