您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理学习笔记

2020年二建管理计算题考点十一:据图计算计划成本

作者:233网校 2020-01-22 00:52:00

通过对成本目标按时间进行分解,在网络计划的基础,可获得项目进度计划的横道图,并在此计划上编制成本计划,有以下两种表示方式:

(1)在时标网络图上按月编制的成本计划直方图

(2)利用时间-成本累积曲线(S形曲线)表示

时间-成本累积曲线的绘制步骤如下:

①确定工程项目进度计划,编制进度计划的横道图;

②根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本;

③计算规定时间t计划累计支出的成本额(各单位时间计划完成的成本额累加求和),具体公式为:


式中

image.png——某时间t内计划累计支出成本额

image.png——单位时间n的计划成本额

 t  ——某规定计划时刻

④按各规定时间的累计支出成本的值,绘制S形曲线

S型曲线必然包络在由全部工作按最早开始时间开始和全部工作都按最迟必须开始时间的曲线组成的“香蕉图”内。

【练一练】

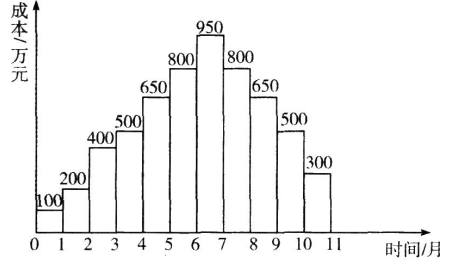

某工程按月编制成本计划如图6所示,若6月、7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有()


A.第7个月末的计划成本累计值为3500万元

B.第6个月末的实际成本累计值为2550万元

C.第6个月末的计划成本累计值为2650万元

D.若绘制S形曲线,全部工作必须按照最早开工时间计算

E.第7个月末的实际成本累计值为3550万元

【上期:2020年二建管理计算题考点十:索赔费用的计算

解析:可以向业主索赔的费用为8×300+1000×2+400×2=5200(元)

编辑推荐:2020年二建管理计算题考点十二:赢得(挣)值法

                【下载】2020版二级建造师考试教材变化对比(八科)

2020年二级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>。有疑问咨询客服:4000-800-233。

相关阅读 二建管理计算题

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
