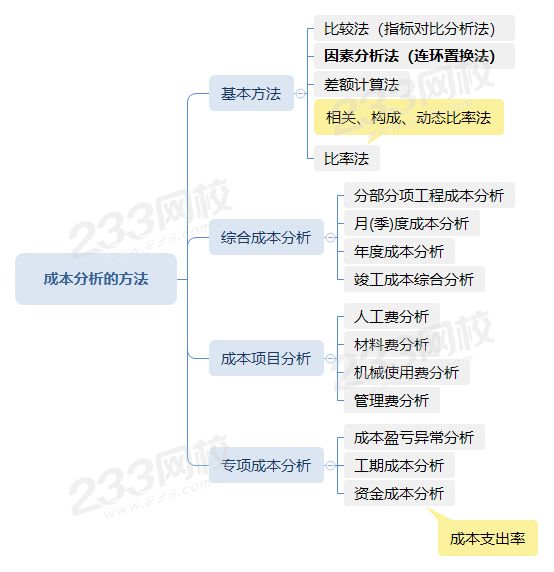

项目成本涉及的范围很广,需要分析的内容很多,那么在不同的情况下应该采取不同的分析方法,除包括比较法、因素分析法、差额计算法、比率法等基本的分析方法之外,还有综合成本的分析方法、成本项目的分析方法和专项成本的分析方法。
因素分析法又称连环置换法,可用来分析各种因素对成本的影响程度。在进行分析时,假定众多因素中的一个因素发生了变化,而其他因素则不变,然后逐个替换,分别比较其计算结果,以确定各个因素的变化对成本的影响程度。
因素分析法的计算步骤如下:
1、确定分析对象,计算实际与目标数的差异。
2、确定该指标是由哪几个因素组成的,并按其相互关系进行排序(排序规则是:先实物量,后价值量;先绝对值,后相对值)。
3、以目标数为基础,将各因素的目标数相乘,作为分析替代的基数。
4、将各个因素的实际数按照已确定的排列顺序进行替换计算,并将替换后的实际数保留下来。
5、将每次替换计算所得的结果,与前一次的计算结果相比较,两者的差异即为该因素对成本的影响程度。
6、各个因素的影响程度之和,应与分析对象的总差异相等。
【示例】
某单位产品1月份成本相关参数如下表,用因素分析法计算,单位产品人工消耗量变动对成本的影响是( )元。
项目 | 单位 | 计划值 | 实际值 |
产品产量 | 件 | 180 | 200 |
单位产品人工消耗量 | 工日/件 | 12 | 11 |
人工单价 | 元/工日 | 100 | 110 |
A.-20000
B.-18000
C.-19800
D.-22000
解析:A
顺序 | 因素置换 | 计算式 | 结果(元) |
第一次替代 | 产品产量 | (200-180)×12×100 | 24000 |
第二次替代 | 人工消耗量 | 200×(11-12)×100 | -20000 |
第三次替代 | 人工单价 | 200×11×(110-100) | 22000 |
总计 | 200×11×110-180×12×100 | 26000 |
【练一练】
某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
项目 | 单位 | 目标 | 实际 |
产量 | m3 | 600 | 640 |
单价 | 元 | 715 | 755 |
损耗率 | % | 4 | 3 |
A.产量增加使成本增加了28600元
B.实际成本与目标成本的差额是51536元
C.单价提高使成本增加了26624元
D.该商品混凝土目标成本是497696元
E.损耗率下降使成本减少了4832元
解析:选项ADE正确。
已完工作实际费用=500×9000=450万元
已完工作预算费用=400×9000=360万元
计划工作预算费用=400×8000=320万元
费用偏差=已完工作预算费用-已完工作实际费用=-90万元,费用超支
进度偏差=已完工作预算费用-计划工作预算费用=40万元,进度超前
