您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理学习笔记

2020年二建管理计算题考点十四:差额计算法

作者:233网校 2020-01-26 00:52:00

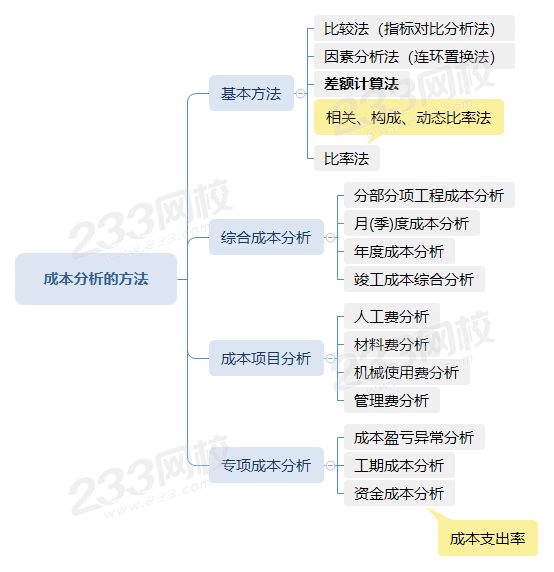

项目成本涉及的范围很广,需要分析的内容很多,那么在不同的情况下应该采取不同的分析方法,除包括比较法、因素分析法、差额计算法、比率法等基本的分析方法之外,还有综合成本的分析方法、成本项目的分析方法和专项成本的分析方法。


差额计算法是因素分析法的一种简化形式,它利用各个因素的目标值与实际值的差额来计算其对成本的影响程度。

【示例】

某施工项目某月的成本数据如下表,应用差额计算法得到预算成本增加对成本的影响是(  )万元。

项目 单位 计划 实际
预算成本万元600640
成本降低率%45

A.12.0

B.8.0

C.6.4

D.1.6

解析:利用差额计算法得出预算成本增加对成本的影响:(640-600×4%=1.6万元

【练一练】

某项目施工成本数据如下表,根据差额计算法,成本降低率提高对成本降低额的影响程度为( )万元。

项目 单位 计划 实际 差额
成本万元22024020
成本降低率%33.50.5
成本减低额万元6.68.41.8

A.0.6

B.0.7

C.1.1

D.1.2

【上期:2020年二建管理计算题考点十三:因素分析法

解析:选项BCE的说法正确。

替换顺序连环替代计算差异因素分析
目标数600×715×1.04=446160--
第一次替换640×715×1.04=47590429744产量增加40m3,成本增加29744元
第二次替换640×755×1.04=50252826624因单价提高40元,成本增加26624元
第三次替换640×715×1.03=497696-4832因损耗率下降1%,成本减少4832元
合计497696-446160=5153651536/

编辑推荐:2020年二建管理计算题考点十五:成本支出率

                【下载】2020版二级建造师考试教材变化对比(八科)

2020年二级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>。有疑问咨询客服:4000-800-233。

相关阅读 二建管理计算题

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
