点击查看汇总>>二级建造师章节真题分解第二章:施工成本管理
2Z102044施工成本计划的编制方法
1.(2013—8)分部工程的成本计划数据如下表所示,则第五周的施工成本计划值是( )万元。
A.75
B.155
C.80
D.125
【答案】B。第五周涉及土方开挖、基础垫层、混凝土基础三项工程,三项工程的费用强度为30、45、80,合计为155万元/周。

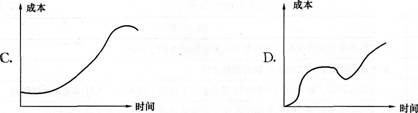

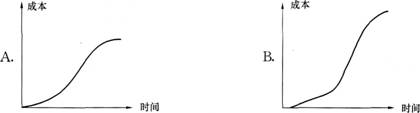

2.(2012—29)下列时间一成本累积曲线中,符合施工计划成本发生变化规律的曲线是( )。
【答案】A。时间一成本的累积曲线是一条以原点为起始点的平滑的S形曲线。四个图示中,A项较为符合。
3.(2012—31)关于编制施工项目成本计划时考虑预备费的说法,正确的是( )。
A.只针对整个项目考虑总的预备费,以便灵活调用
B.在分析各分项工程风险的基础上,只针对部分分项工程考虑预备费
C.既要针对整个项目考虑预备费,也要在分项工程中安排适当的不可预见费
D.不考虑整个项目预备费,由施工企业统一考虑
【答案】C。在编制成本支出计划时,要在项目总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费,避免在具体编制成本计划时,可能发现个别单位工程或工程量表中某项内容的工程量计算有较大出入,使原来的成本预算失实,并在项目实施过程中对其尽可能地采取一些措施。因此本题选C。
4.(2011—31)施工成本计划的编制基础是( )。
A.施工成本考核
B.施工成本预测
C.施工成本核算
D.目标成本确定
【答案】B。施工成本计划的编制以成本预测为基础,关键是确定目标成本。
