您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理模拟试题

2020二建《施工管理》章节习题:施工成本计划和成本控制

来源:233网校 2020-06-19 08:04:00

2020年二级建造师《施工管理》第二章章节考点习题:2Z102060 施工成本计划和成本控制

备考工具,加(ks233wx28)进微信群||免费领2020二建备考资料

一、单项选择题

1、建设工程项目施工准备阶段的施工预算成本计划以项目实施方案为依据,采用( )编制形式。

A、人工定额

B、概算定额

C、预算定额

D、施工定额

【参考答案】 D

【答案解析】 本题考查的是施工成本计划的类型。实施性计划成本即项目施工准备阶段的施工预算成本计划,它以项目实施方案为依据,落实项目经理责任目标为出发点,采用企业的施工定额,通过施工预算的编制而形成的实施性施工成本计划。

2、( )是项目经理的责任成本目标,它以合同标书为依据,且一般情况下只是确定责任总成本指标。

A、施工组织总设计

B、竞争性成本计划

C、指导性成本计划

D、实施性成本计划

【参考答案】 C

【答案解析】 本题考查的是指导性成本计划。指导性成本计划即选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。

3、施工企业组织生产、编制施工计划、签发任务书的依据是( )。

A、施工预算

B、施工图预算

C、投标报价

D、项目经理的责任成本

【参考答案】 A

【答案解析】 本题考查的是施工成本计划的类型。施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核功效、进行经济核算的依据,它也是施工企业改善经营管理、降低生产成本和推行内部经营承包责任制的重要手段。选项B,施工图预算是投标报价的主要依据。选项D,指导性成本计划是项目经理的责任成本。

4、在编制施工成本计划时,通常需要进行“两算”对比分析,“两算”指的是( )。

A、施工图预算、成本核算

B、施工图预算、施工预算

C、施工预算、成本核算

D、施工预算、施工决算

【参考答案】 B

【答案解析】 本题考查的是施工成本计划的类型。在编制施工成本计划时,通常需要进行“两算”对比分析,“两算”指的是施工图预算和施工预算。

5、成本计划的编制环节包括:(1)编制项目总体成本计划;(2)确定项目总体成本目标;(3)预测项目成本;(4)针对成本计划制定相应的控制措施;(5)由项目管理机构与组织的职能部门负责人分别审批相应的成本计划;(6)项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制相应的成本计划。其中正确的程序是( )。

A、(2)(3)(1)(5)(4)(6)

B、(1)(3)(2)(4)(6)(5)

C、(3)(2)(1)(6)(4)(5)

D、(4)(1)(2)(5)(3)(6)

【参考答案】 C

【答案解析】 本题考查的是成本计划编制程序。成本计划编制程序:(1)预测项目成本;(2)确定项目总体成本目标;(3)编制项目总体成本计划;(4)项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制相应的成本计划;(5)针对成本计划制定相应的控制措施;(6)由项目管理机构与组织的职能部门负责人分别审批相应的成本计划。

6、将施工成本按人工费、材料费、施工机械使用费、企业管理费等,是按( )编制施工成本计划的方法。

A、施工成本组成

B、子项目组成

C、工程进度

D、合同结构

【参考答案】 A

【答案解析】 本题考查的是按施工成本组成编制施工成本计划的方法。将施工成本分解为人工费、材料费、施工机械使用费、企业管理费等,是按施工成本组成编制施工成本计划的方法。

7、若按项目组成编制施工成本计划,项目应按( )的顺序依次进行分解。

A、单项工程——单位工程——分部工程——分项工程

B、单项工程——分部工程——单位工程——分项工程

C、单位工程——单项工程——分部工程——分项工程

D、单位工程——单项工程——分项工程——分部工程

【参考答案】 A

【答案解析】 本题考查的是按项目组成编制施工成本计划的方法。大中型工程项目通常是由若干单项工程构成的,而每个单项工作包括多个单位工程,每个单位工程又是由若干个分部分项工程所构成。因此,首先要把项目总施工成本分解到单项工程和单位工程中,再进一步分解为分部工程和分项工程。

8、绘制时间—成本累积曲线的环节有:①计算单位时间成本;②确定工程项目进度计划;③计算计划累计支出的成本额;④绘制S形曲线。正确的绘制步骤是( )。

A、①—②—③—④

B、②—①—③—④

C、①—③—②—④

D、②—③—④—①

【参考答案】 B

【答案解析】 本题考查的是按工程实施阶段编制施工成本计划的方法。时间—成本累计曲线的步骤:(1)确定工程项目进度计划编制进度计划的横道图;(2)根据每单位时间内完成的实务工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;(3)计算计划累计支出的成本额。(4)绘制S形曲线。

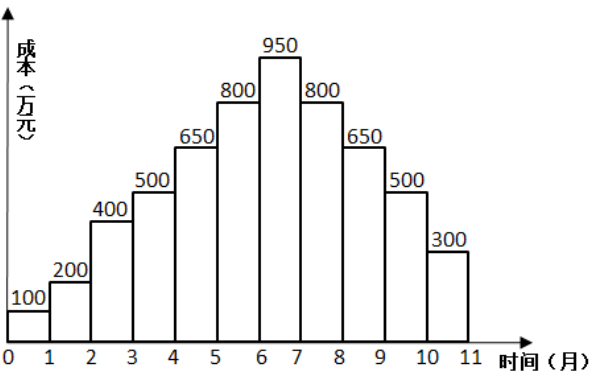

9、某工程按月编制的成本计划如图所示,若6月和7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,错误的是( )。

2020二建《施工管理》章节习题

A、第6个月末的实际成本累计值为2550万元

B、第6个月末的计划成本累计值为2650万元

C、第7个月末的实际成本累计值为3550万元

D、若绘制S型曲线,全部工作必须按最迟开始时间绘制

【参考答案】 D

【答案解析】 本题考查的是按工程实施阶段编制成本计划的方法。选项D,S形曲线包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线组成的香蕉图中。

10、关于施工成本控制程序的说法,正确的是( )。

A、管理行为控制程序是成本全过程控制的重点

B、指标控制程序是对成本进行过程控制的基础

C、管理行为控制程序是项目施工成本结果控制的主要内容

D、管理行为控制程序和指标控制程序在实施过程中相互制约

【参考答案】 D

【答案解析】 本题考查的是成本控制的程序。成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点。两个程序既相对独立又相互联系,既相互补充又相互制约。选项C,是项目施工成本过程控制的内容,不是结果控制。

二、多项选择题

1、下列有关施工成本计划类型的表述错误的有( )。

A、施工预算与施工图预算本质上是相同的

B、实施性计划成本是采用企业的施工定额,通过施工预算的编制而形成的

C、指导性成本计划是项目经理的责任成本目标

D、竞争性成本计划是工程项目投标及签订合同阶段的估算成本计划

E、施工预算是投标报价的主要依据

【参考答案】 AE

【答案解析】 本题考查的是施工成本计划的类型。选项A,施工预算与施工图预算区别较大,主要表现在三个方面:(1)编制的依据不同;(2)适用的范围不同;(3)发挥的作用不同。选项E,正确的表述应为“施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核功效、进行经济核算的依据;而施工图预算则是投标报价的主要依据。

2、按成本组成,施工成本分解为( )。

A、企业管理费

B、材料费

C、暂估价

D、施工机械使用费

E、人工费

【参考答案】 ABDE

【答案解析】 本题考查的是按施工成本组成编制施工成本计划的方法。施工成本按成本组成分解为人工费、材料费、施工机械使用费、企业管理费等。

3、项目成本计划的编制方式有( )。

A、按工程实施阶段编制项目成本计划

B、按成本组成编制项目成本计划

C、按施工质量编制施工成本计划

D、按施工合同编制施工成本计划

E、按项目结构编制项目成本计划

【参考答案】 ABE

【答案解析】 本题考查的是施工成本计划的有关概念。施工成本计划的编制方式有:(1)按成本组成编制项目成本计划;(2)按项目结构编制成本计划;(3)按工程实施阶段编制项目成本计划。

4、工程项目施工成本控制的依据有( )。

A、工程造价

B、施工组织设计

C、合同文件

D、进度报告

E、工程变更与索赔资料

【参考答案】 CDE

【答案解析】 本题考查的是施工成本控制的依据。工程项目施工成本控制的依据除选项C、D、E外,还包括:成本计划与各种资源的市场信息。

5、仅适合于对同一项目作偏差分析的指标有( )。

A、质量偏差

B、费用偏差

C、费用绩效指数

D、进度绩效指数

E、进度偏差

【参考答案】 BE

【答案解析】 本题考查的是赢得值(挣值)法。选项CD,可适用于同一项目和不同项目之间的比较。选项A,无“质量偏差”指标之说法。

点击进入>>二级建造师章节习题历年真题下载真题视频免费看

2020年二级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>。有疑问咨询客服:4000-800-233。

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
