学霸笔记!二建《管理》施工成本控制方法之“赢得值法”

作者:233网校-正思齐 2020-09-07 08:45:00

目前,国际上先进工程公司已普遍采用赢得值法进行工程项目的费用和进度的综合控制和分析。施工成本控制适宜运用赢得值法,结合偏差分析的表达方法,进行偏差原因分析与纠偏措施的实施。

赢得值法作为一项先进的项目管理技术,由美国国防部于1967年首次确立。用赢得值法进行费用和进度的分析控制,主要有已完工作预算费用(BCWP)、计划工作预算费用(BCWS)、已完工作实际费用(ACWP)三个基本参数,在这三个基本参数的基础上,可以确定赢得值法的四个评价指标。

(一)赢得值法的三个基本参数

(1)已完工作预算费用BCWP

(2)计划工作预算费用BCWS

(3)已完工作实际费用ACWP

赢得值法三个基本参数
英文表达基本参数公式
BCWP已完工作预算费用 =已完成工作量×预算单价
BCWS 计划工作预算费用 =计划工作量×预算单价
ACWP 已完工作实际费用  =已完成工作量×实际单价

(二)赢得值法的四个评价指标

(1)费用偏差CV

(2)进度偏差SV

(3)费用绩效指数CPI

(4)进度绩效指数SPI

赢得值法的四个评价指标
评价指标公式结果判定
费用偏差
CV
=BCWP-ACWPCV为负值,项目超支;
CV为正值,项目节支
=已完成工作量×预算单价-已完成工作量×实际单价
进度偏差
SV
=BCWP-BCWS SV为负值,表示延误;
SV为正值,表示提前
=已完成工作量×预算单价-计划工作量×预算单价
费用绩效指数
CPI
=BCWP/ACWP CPI<1时,表示超支;
CPI>1时,表示节支
=(已完成工作量×预算单价)/(已完成工作量×实际单价)
进度绩效指数
SPI
=BCWP/BCWS SPI<1时,表示延误;
SPI>1时,表示提前
=(已完成工作量×预算单价)/(计划工作量×预算单价)

总结:

  (1)算费用偏差(绩效指数),保证工作量一样。

  (2)算进度偏差(绩效指数),保证费用一样。

  (3)>表示“好”,<表示“差”。

   “好”表示费用节支、进度提前;

   “差”表示费用超支,进度滞后。

(三)相关说明

  (1)费用(进度)偏差反映绝对偏差,仅适合于对同一项目作偏差分析;

  (2)费用(进度)绩效指数反映相对偏差,在同一项目和不同项目比较中均可采用。

  (3)在项目的费用、进度综合控制中引入赢得值法,可以克服进度、费用分开控制的缺点,定量地判断进度、费用的执行效果。

(四)相关偏差分析

偏差分析常用的表达方法有横道图法和曲线法。

用横道图法进行费用偏差分析,是用不同的横道标识已完工作预算费用(BCWP)、计划工作预算费用(BCWS)、已完工作实际费用(ACWP),横道图的长度与金额程比例。

  横道图法形象、直观、一目了然,能准确表达出费用的绝对偏差,且直观的表明偏差的严重性。但反映的信息量少,一般在项目的较高管理层应用。

在项目实施过程中,三个参数可以形成三条曲线,即BCWS、BCWP、ACWP曲线。可以根据当前的进度、费用偏差情况,对趋势进行预测,预测项目结束时的进度、费用情况。

在实际执行过程中,最理想的状态三条曲线靠得很近、平稳上升,表示项目按预定计划目标进行。如果三条曲线离散度不断增加,则预示可能发生关系到项目成败的重大问题。

【试题详解】

某土方工程,月计划工程量2800m³,预算单价25元/m³;到月末时已完工程量3000m³,实际单价26元/m³,对该项工作采用赢得值法进行偏差分析的说法,正确的是(  )。

A.已完成工作实际费用75000元

解析:已完工作实际费用=3000×26=78000元

B.费用绩效指标>1,表明项目运行超出预算费用

解析:CPI=BCWP/ACWP=(3000×25)/(3000×26)=0.96<1,超支

C.进度绩效指标<1,表明项目运行超出预算费用

解析:SPI=BCWP/BCWS=(3000×25)/(2800×25)=1.07>1,提前

D.费用偏差为-3000元,表明项目运行超出预算费用

解析:CV=BCWP-ACWP=(3000×25)-(3000×26)=-3000,超支

说法正确的是选项D。

【专题专练】

1、某分项分部工程预算单价为300元/m³,计划一个月完成工程量100m³,实际施工中用了两个月(匀建)完成工程量160m³,由于材料费上涨导致实际单价为330元/m³。则该分项分部工程的费用偏差为(  )元。

A.4800

B.-4800

C.18000

D.-18000

233网校答案: B
233网校解析:费用偏差CV=已完工作预算费用-已完工作实际费用=160×300-160×330=-4800元

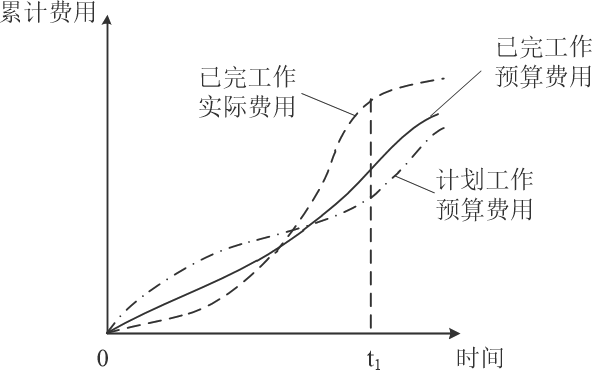

2、某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是(  )。


A.费用超支、进度超前

B.费用节约、进度超前

C.费用超支、进度拖延

D.费用节约、进度拖延

233网校答案: A

3、某工程主要工作是混凝土浇筑,中标的综合单价是400元/m3,计划工程量是8000m3。施工过程中因原材料价格提高使实际单价为500元/m3,实际完成并经监理工程师确认的工程量是 9000m3。若采用赢得值法进行综合分析,正确的结论有(  )。

A.已完工作预算费用360万元

B.费用偏差为90万元,费用节省

C.进度偏差为40万元,进度拖延

D.已完工作实际费用为450万元

E.计划工作预算费用为320万元

233网校答案: ADE
233网校解析:
已完工作实际费用=500×9000=450万元
已完工作预算费用=400×9000=360万元
计划工作预算费用=400×8000=320万元
费用偏差=已完工作预算费用-已完工作实际费用=-90万元,费用超支
进度偏差=已完工作预算费用-计划工作预算费用=40万元,进度超前

温馨提示:文章由作者233网校-cxyx独立创作完成,未经著作权人同意禁止转载。
