您现在的位置:233网校 >二级建造师 > 建设工程施工管理辅导 > 建设工程施工管理学霸笔记

提分!2020年二级建造师《施工管理》排序类考点汇总

作者:233网校-正思齐 2020-10-20 08:15:00
导读:临考查漏补缺的阶段,对《建设工程施工管理》知识点进行系统的梳理。

2020年二级建造师考试日期临近,现在主要是查漏补缺的阶段,对知识点进行系统的梳理是非常有必要的。本文对《建设工程施工管理》排序类高频考点进行整理、汇编,主要介绍以下9个重要考点。

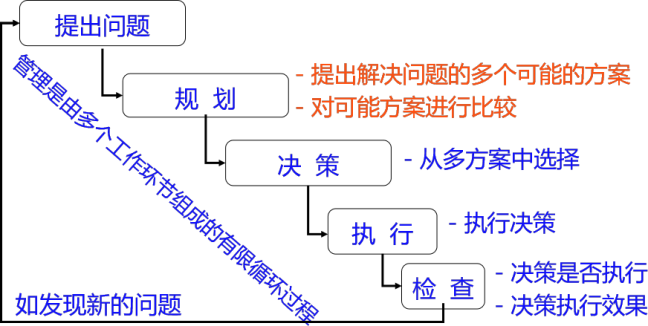

1、管理职能


例、建设工程施工管理是多个环节组成的过程,第一个环节的工作是(  )。

A.提出问题

B.决策

C.执行

D.检查

233网校答案: A
233网校解析:第一个环节的工作是提出问题。

2、施工组织总设计的编制程序

收集和熟悉有关资料和图纸,进行调查和研究

计算主要工种工程的工程量

确定施工的总体部署

拟定施工方案

编制施工总进度计划

编制资源需求计划

编制施工准备工作计划

施工总平面图设计

计算主要技术经济指标

总结:按照“先部署,后方案;先方案,后计划;先进度,后资源”的顺序进行

例、下列施工组织设计内容中,应当首先确定的是(  )。

A.施工平面图设计

B.机具设备需求计划

C.施工进度计划

D.施工方案

233网校答案: D
233网校解析:按照“先方案,后计划,再平面”的顺序进行安排。

3、项目目标动态控制的原理

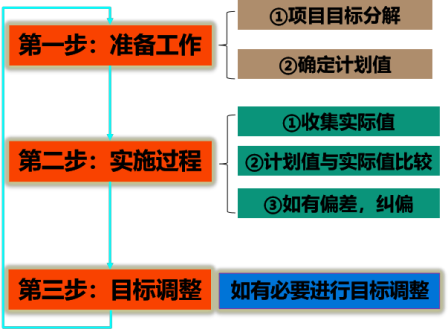

例、某建设工程项目经理部根据目标动态控制原理,将项目目标进行了分解,那么在项目目标实施过程中,首先应进行的工作是(  )。

A.确定目标控制的计划值

B.定期比较目标计划值与实际值

C.分析比较结果,采取纠偏措施

D.收集目标的实际完成值

233网校答案: D
233网校解析:区分准备工作阶段和实施过程中两个大阶段的内容。在实施阶段,首先进行的是收集实际值。在整个动态控制过程中第一步是目标分解。

4、动态控制原理在成本控制中的应用


关于运用动态控制原理控制施工成本的说法,正确的有(  )。

A.相对于工程合同价而言,施工成本规划的成本值是实际值

B.施工成本的计划值和实际值的比较,可以是定性的比较

C.如果原定的施工成本目标无法实现,则应采取特别措施及时纠偏,以免产生严重不良后果

D.在进行成本目标分解时,要分析和论证其实现的可能性

E.成本计划值和实际值比较的成果是成本跟踪和控制报告

233网校答案: ADE
233网校解析:,按照投标价、合同价、成本规划值、实际成本、工程款支付顺序,前面是计划值,后面的是实际值。如果目标无法实现就要调整目标。比较一定是定量的数据比较。

5、工程监理的管理条例

安全三步走

第一步:发现存在安全隐患,应当要求施工单位整改;

第二步:情况严重的,应当要求暂停施工,并及时报告建设单位;

第三步:施工单位拒不整改或不停工,应当及时向有关主管部门报告。

6、进度控制动态的管理

(1)进度目标的分析和论证,其目的是论证进度目标是否合理,进度目标有否可能实现。

(2)在收集资料和调查研究的基础上编制进度计划;

(3)进度计划的跟踪检查与调整;它包括定期跟踪检查所编制进度计划的执行情况,若其执行有偏差,则采取纠偏措施,并视必要调整进度计划。

例、建设工程项目进度控制的过程包括:①收集资料和调查研究;②进度计划的跟踪检查;③编制进度计划;④根据进度偏差情况纠偏或调整进度计划。其正确的工作步骤是(  )。

A.①→③→②→④

B.①→②→③→④

C.①→③→④→②

D.③→①→②→④

233网校答案: A
233网校解析:进度控制是一个动态的管理过程。

7、总进度目标的论证步骤

大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。

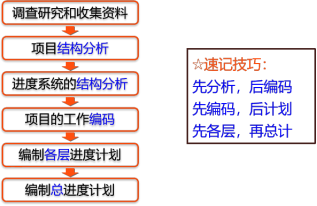

例、根据建设工程项目总进度目标论证的工作步骤,编制各层(各级)进度计划的紧前工作是(  )

A.确定项目的工作编码

B.调查研究和资料收集

C.进行项目结构分析

D.进行进度计划系统的结构分析

233网校答案: A
233网校解析:收集资料-两个结构分析-编码-两个进度计划-调整计划-调整目标。

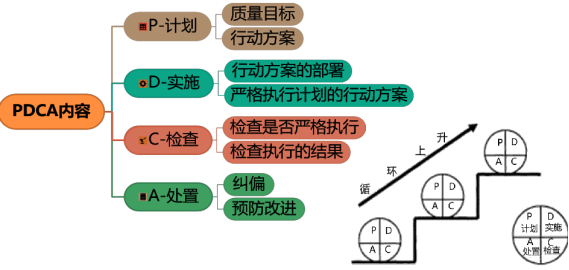

8、质量管理的PDCA循环


9、索赔流程

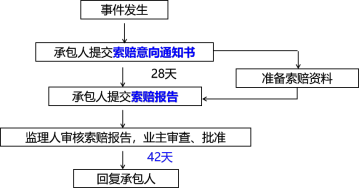

例、在工程实施过程中发生索赔事件以后,承包人首先应(  )。

A.向建设主管部门报告

B.向工程师发出书面索赔意向通知

C.收集索赔证据并计算相应的经济和工期损失

D.向工程师递交正式索赔报告

233网校答案: B
233网校解析:在工程实施过程中发生索赔事件以后,或者承包人发现索赔机会,首先要提出索赔意向,即在合同规定时间内将索赔意向用书面形式及时通知发包人或者工程师,向对方表明索赔愿望、要求或者声明保留索赔权利,这是索赔工作程序的第一步。

温馨提示:文章由作者233网校-cxyx独立创作完成,未经著作权人同意禁止转载。

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
