2020年二级建造师临考在即,233网校凌平平老师讲解的2套二级建造师《市政公用工程管理与实务》高含金量考题突击卷已经上线,该试题是对考试方向及趋势进行预测。本文对考题突击卷(一)所涉及的单项选择题考点进行梳理及汇编,以帮助各位学员进行巩固及记忆。以下是相关考点具体内容:
1、我国城镇道路分级及主要技术指标表
等级 | 设计车速(km/h) | 双向机动车道数(条) | 机动车道宽度(m) | 分隔带设置 | 横断面采用形式 | 设计使用年限(年) |
快速路 | 60~100 | ≥4 | 3.50~3.75 | 必须设 | 双、四幅路 | 20 |
主干路 | 40~60 | ≥4 | 3.25~3.50 | 应设 | 三、四幅路 | 20 |
次干路 | 30~50 | 2~4 | 3.25~3.50 | 可设 | 单、双幅路 | 15 |
支路 | 20~40 | 2 | 3.25~3.50 | 不设 | 单幅路 | 10~15 |
2、沥青混合料结构组成
结构类型 | 特点 | 典型代表 |
悬浮-密实结构 | 粘聚力大,内摩擦角小,高温稳定性较差 | AC型沥青混合料 |
骨架-空隙结构 | 内摩擦角较高,粘聚力较低 | 沥青碎石混合料(AM) |
骨架-密实结构 | 内摩擦角、粘聚力均较高 | SMA |
3、预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。
4、石灰粉煤灰稳定砂砾基层拌合时应先将石灰、粉煤灰拌合均匀,再加入砂砾(碎石)和水均匀拌合;混合料每层最大压实厚度为200mm,且不宜小于100mm。混合料的养护采用湿养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养护,养护期为7~14d。
5、普通沥青路面摊铺作业要点
(1)通常采用2台或多台摊铺机前后错开10~20m呈梯队方式同步摊铺.
(2)摊铺机开工前应提前0.5~1h预热熨平板使其不低于100℃。
(3)摊铺速度宜控制在2~6m/min;
(4)下面层宜采用钢丝绳引导的高程控制方式。中上面层宜采用平衡梁或滑靴并辅以厚度控制方式摊铺。

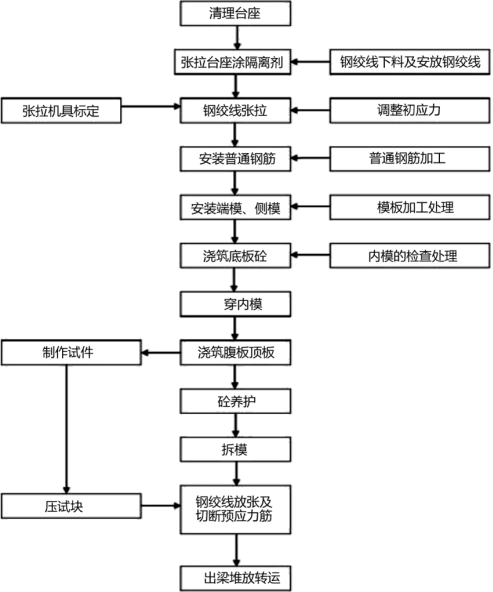

6、先张法工艺流程
7、桥面防水施工,混凝土基层施工质量检验的主控项目是含水率、粗糙度、平整度。
8、支架立柱高度在5m以内,水平撑不得少于2道;立柱高于5m时,水平支撑间距不得大于2m。
9、装配式预制构件混凝土的浇筑施工相关规定
(1)腹板底部为扩大断面的T形梁,应先浇筑扩大部分并振实后,再浇筑其上部腹板。
(2)U形梁可上下一次浇筑或分两次浇筑。
一次浇筑时:应先浇筑底板(同时腹板部位浇筑至底板承托顶面) ,待底板混凝土稍沉实后再浇筑腹板;两次浇筑时,先浇筑底板至底板承托顶面,按施工缝处理后,再浇筑腹板混凝土。
(3)采用平卧重叠法支立模板、浇筑构件混凝土时,下层构件顶面应设临时隔离层;上层构件须待下层构件混凝土强度达到5.0MPa后方可浇筑。
10、双壁围堰分节拼焊后,应进行焊接质量检验和水密性试验。
11、工程降水方法及适用条件表
适用条件降水方法 | 土质类别 | 渗透系数(m/d) | 降水深度(m) | |
集水明排 | 填土、黏性土、粉土、砂土、碎石土 | — | — | |
降水井 | 真空井点 | 粉质黏土、粉土、砂土 | 0.01~20.0 | 单级≤6,多级≤12 |
喷射井点 | 粉土、砂土 | 0.1~20.0 | ≤20 | |
管井 | 粉土、砂土、碎石土、岩石 | >1 | 不限 | |
渗井 | 粉质黏土、粉土、砂土、碎石土 | >0.1 | 由下伏含水层的埋藏条件和水头条件确定 | |
辐射井 | 黏性土、粉土、砂土、碎石土 | >0.1 | 4~20 | |
电渗井 | 黏性土、淤泥、淤泥质黏土 | ≤0.1 | ≤6 | |
潜埋井 | 粉土、砂石、碎石土 | >0.1 | ≤2 |
12、安装柔性承插口管道时,宜采用承口逆水流方向,由下游往上游进行安装。
13、全断面修复的方法包括内衬法、缠绕法和喷涂法等。
14、不开槽法施工方法与适用条件
施工方法 | 密闭式顶管 | 盾构 | 浅埋暗挖 | 水平定向钻 | 夯管 |
工法优点 | 施工精度高 | 施工速度快 | 适用性强 | 施工速度快 | 施工速度快、成本较低 |
工法缺点 | 施工成本高 | 施工成本高 | 施工速度慢、施工成本高 | 控制精度低 | 控制精度低 |
适用范围 | 给水排水管道、综合管道 | 给水排水管道、综合管道 | 给水排水管道、综合管道 | 柔性管道 | 钢管 |
适用管径 (mm) | 300~4000 | 3000以上 | 1000以上 | 300~1000 | 200~1800 |
施工精度 | 小于±50mm | 不可控 | 小于或等于30mm | 不超过0.5倍管道内径 | 不可控 |
施工距离 | 较长 | 长 | 较长 | 较短 | 短 |
适用地质 条件 | 各种土层 | 除硬岩外的相对均质地层 | 各种土层 | 砂卵石及含水地层不适用 | 含水地层不适用,砂卵石地层困难 |
15、马头门施工要点
(1)马头门的开挖应分段破除竖井井壁,宜按照先拱部、再侧墙、最后底板的顺序破除。
(2)上台阶掌子面进尺3-5m时开挖下台阶,破除下台阶隧道洞口竖井井壁。
(3)马头门开启应按顺序进行,同一竖井内的马头门不得同时施工。
(4)施工中严格贯彻“管超前、严注浆、短开挖、强支护、勤量测、早封闭”的十八字方针。
16、分节制作沉井施工
(1)第一节制作高度必须高于刃脚。
(2)设计无要求时,混凝土强度应达到设计强度等级75%后方可拆除模板或浇筑后节混凝土。
(3)混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净;内外模板采用对拉螺栓固定时,其对拉螺栓的中间应设置防渗止水片;钢筋密集部位和预留孔底部应辅以人工振捣,保证结构密实。
(4)沉井每次接高时各部位的轴线位置应一致、重合,及时做好沉降和位移监测。
(5)分节制作、分次下沉的沉井,前次下沉后进行后续接高施工:应验算接高后稳定系数等,并应及时检查沉井的沉降变化情况。后续各节的模板不应支撑于地面上,模板底部应距地面不小于1m。
17、几种主要常用支、吊架的简明作用及特点表
名称 | 作用 | 特点 | |
支架 | 固定支架 | 使管道在该点无任何方向位移,保护弯头、三通支管不被过大的应力所被坏,保证补偿器正常工作 | 承受作用力很大,多设置在补偿器和附件旁 |
滑动支架 | 管道在该处允许有较小的轴向自由伸缩 | 形式简单,加工方便,使用广泛 | |
导向支笔 | 只允许管道沿自身轴向自由移动 | 形式简单,作用重要,使用较广泛 | |
弹簧支架 | 主要是减震,提高管道的使用寿命 | 管道有垂直位移时使用,不能承受水平荷载,形式较复杂,使用在重要场合 | |
吊架 | 刚性吊架 | 将管道(件)吊在空中 | 适用于垂直位移为零的管道(件),加工、安装方便,能承受管道(件)荷载及水平位移,但应注意及时调整吊杆的长度 |
弹簧吊架 | 将管道(件)吊在空中 | 能承受三向位移和荷载,形式较复杂,使用在重要或有特殊要求的场合 |
18、市政公用专业注册建造师的执业范围包括:城镇道路工程、城市桥梁工程、城市供水工程、城市排水工程、城市供热工程、城市地下交通工程、城市供气工程、城市公共广场工程、生活垃圾处理工程、交通安全设施工程、机电设备安装工程、轻轨交通工程、园林绿化工程。
19、施工组织设计的主要内容包括:(1)工程概况与特点;(2)施工平面布置图;(3) 施工部署和管理体系;(4)施工方案及技术措施;(5)施工质量保证计划;(6)施工安全保证计划;(7)文明施工、环保节能降耗保证计划以及辅助、配套的施工措施。
20、基坑、隧道工程的自身风险等级
工程自身风险等级 | 等级划分标准 | |
基坑工程 | 一级 | 设计深度大于或等于20m的基坑 |
二级 | 设计深度大于或等于10m且小于20m的基坑 | |
三级 | 设计深度小于10m的基坑 | |
隧道工程 | 一级 | 超浅埋隧道;超大断面隧道 |
二级 | 浅埋隧道;近距离并行或交叠的隧道;盾构始发与接收区段;大断面隧道 | |
三级 | 深埋隧道;一般断面隧道 |
注:
①超大断面隧道是指断面尺寸大于100m2的隧道;大断面隧道是指断面尺寸在90-100m2的隧道;一般断面隧道是指断面尺寸在10-50m2的隧道;
②近距离隧道是指两隧道间距在一倍开挖宽度(或直径)范围以内;
③隧道深埋、浅埋和超浅埋的划分根据施工工法、围岩等级、隧道覆土厚度与开挖宽度(或直径),结合当地工程经验综合确定。
