您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 市政公用工程辅导 > 市政公用工程学霸笔记

临考提分!2020二建《市政》B卷多项选择题考点突击

作者:233网校-正思齐 2020-10-10 08:53:00
导读:本文对考题突击卷(二)所涉及的多项选择题考点进行梳理及汇编,以帮助各位学员进行巩固及记忆。

2020年二级建造师临考在即,233网校凌平平老师讲解的2套二级建造师《市政公用工程管理与实务》高含金量考题突击卷已经上线,该试题是对考试方向及趋势进行预测。本文对考题突击卷(二)所涉及的多项选择题考点进行梳理及汇编,以帮助各位学员进行巩固及记忆。以下是相关考点具体内容:

1、按级配原则构成的沥青混合料,其结构组成可分为三类

结构类型

特点

典型代表

悬浮-密实结构

具有较大的黏聚力c,但内摩擦角Ø较小

如AC型

骨架-空隙结构

内摩擦角Ø较高,但黏聚力c较低

如AM和OGFC

骨架-密实结构

不仅内摩擦角Ø较高,黏聚力c也较高

如SMA

2、路基处理方法分类表

分类

处理方法

原理及作用

适用范围

碾压及夯实

重锤夯实,机械碾压,振动压实,强夯(动力固结)

利用压实原理通过机械碾压、夯击,把表层地基压实;强夯则利用强大的夯击能,在地基中产生强烈的冲击波和动应力,迫使土动力固结密实

适用于碎石土、砂土、粉土、低饱和度的黏性土,杂填土等,对饱和黏性土应慎重采用

换土垫层

砂石垫层,素土垫层,灰土垫层,矿渣垫层

以砂石、素土、灰土和矿渣等强度较高的材料,置换地基表层软弱土,提高持力层的承载力,扩散应力,减少沉降量

适用于暗沟、暗塘等软弱土的浅层处理

3、悬臂浇筑法施工

悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。

(1)挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。

(2)悬浇顺序及要求

1)在墩顶托架或膺架上浇筑0号段并实施墩粱临时固结;

2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;

3)在支架上浇筑边跨主梁合龙段;

4)最后浇筑中跨合龙段形成连续梁体系。

(3)张拉及合龙

1)预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设计有要求时按设计要求施做。

2)预应力混凝土连续粱合龙顺序一般是先边跨、后次跨、再中跨。

3)合龙段的长度宜为2m。合龙段的混凝土强度宜提高一级,以尽早施加预应力。

4)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。

5)合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。

6)合龙宜在一天中气温最低时进行。

(4)预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段标高时应考虑:

1)挂篮前端的垂直变形值;

2)预拱度设置;

3)施工中已浇段的实际标高;

4)温度影响。

4、桥梁伸缩缝:桥跨上部结构之间或桥跨上部结构与桥台端墙之间所设的缝隙,以保证结构在各种因素作用下的变位。为使行车顺适、不颠簸,桥面上要设置伸缩缝构造。


5、支护与加固技术措施

暗挖隧道内常用的技术措施:

(1)超前锚杆或超前小导管支护;

(2)小导管周边注浆或围岩深孔注浆;

(3)设置临时仰拱;

(4)管棚超前支护

暗挖隧道外常用的技术措施:

(1)地表锚杆或地表注浆加固;

(2)冻结法固结地层;

(3)降低地下水位法。

6、污水处理中,三级处理是在一级处理、二级处理之后,进一步处理难降解的有机物以及可导致水体富营养化的氮、磷等可溶性无机物等。三级处理常用于二级处理以后,以进一步改善水质和达到国家有关排放标准为目的。三级处理使用的方法有生物脱氮除磷、混凝沉淀(澄清、气浮)、过滤、活性炭吸附等。

7、无粘结预应力筋不应有死弯,有死弯时必须切断;无粘结预应力筋中严禁有接头。封锚要求:

(1)凸出式锚固端锚具的保护层厚度不应小于50mm;

(2)外露预应力筋的保护层厚度不应小于50mm;

(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。

安装时,上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段(张拉段)数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。封锚前无粘结预应力筋应切断,外露长度不大于100mm。

8、燃气管道穿越构建筑物

(1)不得穿越的规定

1)地下燃气管道不得从建筑物和大型构筑物的下面穿越。

2)地下燃气管道不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越。

(2)地下燃气管道穿过排水管、热力管沟、联合地沟、隧道及其他各种用途沟槽时,应将燃气管道敷设于套管内。

9、高密度聚乙烯膜防渗层施工技术要点

(1)高密度聚乙烯(HDPE)膜的质量及其焊接质量是防渗层施工质量的关键。

(2)双缝热熔焊接采用双轨热熔焊机焊接。

(3)单缝挤压焊接采用单轨挤压焊机焊接,主要用于糙面膜与糙面膜之间的连接、各类修补和双轨热熔焊机无法焊接的部位。

(4)HDPE膜焊缝非破坏性检测主要有双缝热熔焊缝气压检测法和单缝挤压焊缝的真空及电火花检测法。

(5)HDPE膜铺设时应符合下列要求:

  1)铺设应一次展开到位,不宜展开后再拖动;

  2)应为材料热胀冷缩导致的尺寸变化留出伸缩量;

  3)应对膜下保护层采取适当的防水、排水措施;

  4)应采取措施防止HDPE膜受风力影响而破坏;

5)HDPE膜铺设过程中必须进行搭接宽度和焊缝质量控制,监理必须全程监督膜的焊接和检验;

6)施工中应注意保护HDPE膜不受破坏,车辆不得直接在HDPE膜上碾压。

(6)按照斜坡上不出现横缝的原则确定铺膜方案,所用膜在边坡的顶部和底部延长不小于1.5m,或根据设计要求。

(7)填埋场HDPE膜铺设总体顺序一般为“先边坡后场底”,在铺设时应将卷材自上而下滚铺,并确保铺贴平整。

(8)根据焊接能力合理安排每天铺设HDPE膜的数量,在恶劣天气来临前,减少展开HDPE膜的数量,做到能焊多少铺多少。冬期严禁铺设。

(9)在HDPE 膜调整过程中使用专用的拉膜钳。

(10)每个焊接人员和焊接设备每天在进行生产焊接之前应进行试验性焊接。

(11)在试焊样品上标明样品编号、焊接人员编号、焊接设备编号、焊接温度、环境温度、预热温度、日期、时间和测试结果;并填写HDPE膜试样焊接记录表,经现场监理和技术负责人签字后存档。

(12)边坡底部焊缝应从坡脚向场底底部延伸至少1.5m。

(13)在有大风的情况下,HDPE膜须临时锚固,安装工作应停止进行。

(14)膜的厚度不应小于1.5mm;膜的幅宽不宜小于6.5m。

(15)在验收膜的质量时,若外观有穿孔修复点、气泡和杂质则不能使用。

10、聚乙烯管材、管件贮存

(1)管材、管件和阀门应存放在通风良好的库房或棚内,远离热源,并应有防晒、防雨淋的措施。

(2)严禁与油类或化学品混合存放,库区应有防火措施。

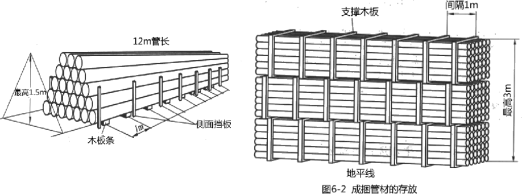

(3)管材应水平堆放在平整的支撑物或地面上。当直管采用三角形式堆放或两侧加支撑保护的矩形堆放时,堆放高度不宜超过1.5m; 当直管采用分层货架存放时,每层货架高度不宜超过1m,堆放总高度不宜超过3m。


(4)管件贮存应成箱存放在货架或叠放在平整地面上;当成箱叠放时,堆放高度不宜超过1.5m。

(5)管材、管件和阀门存放时,应按不同规格尺寸和不同类别分别存放,并应遵守“先进先出”原则。

(6)管材、管件在户外临时存放时,应采用遮盖物遮盖。

(7)管材从生产到使用期间,存放时间不宜超过1年,管件不宜超过2年。当超过上述期限时应重新抽样进行 性能检验,合格后方可使用。

  管材检验项目应包括: 静液压强度(165h/80℃)、热稳定性和断裂伸长率;

  管件检验项目应包括:静液压强度(165h/80℃)、热熔对接连接的拉伸强度或电熔管件的熔接强度。

编辑推荐:临考锁分!2020二建《市政》B卷单选20个考点突击

温馨提示:文章由作者233网校-cxyx独立创作完成,未经著作权人同意禁止转载。

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
