案例考点1、压实度
某公司承建一项路桥结合城镇主干路工程。施工过程中发生如下事件:
路基填筑釆用合格的黏性土,项目部严格按规范规定的压实度对路基填土进行分区如下:①路床顶面以下80cm范围内为Ⅰ区;
②路床顶面以下80cm~150cm范围内为Ⅱ区;
③床顶面以下大于150cm为Ⅲ区。

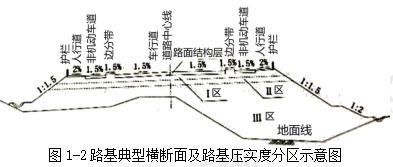

问题:写出图1-2中各压实度分区的压实度值(重型击实)。
【解析】

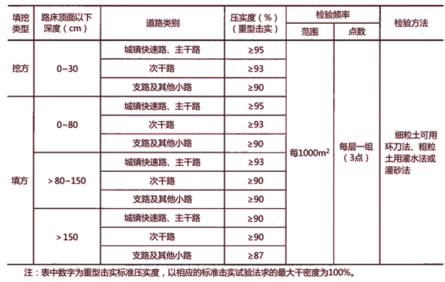

各分区的压实度:Ⅰ区——95%;Ⅱ区——93%;Ⅲ区——90%。
【考点拓展】
案例考点2、粘层
某公司承建城市道路改扩建工程,工程内容之一为在原有机动车道上加铺厚50mm改性沥青混凝土上面层。
问题:加铺改性沥青面层施工时,应在哪些部位喷洒(刷)粘层油?
【解析】加铺改性沥青面层施工时,应当在既有结构、路缘石和检查井等构筑物与沥青混合料层连接面喷洒粘层油。
【考点拓展】
《城镇道路工程施工与质量验收规范》CJJ 1-2008规定,双层式或多层式热拌热铺沥青混合料面层之间应喷洒粘层油,或在水泥混凝土路面、沥青稳定碎石基层、旧沥青路面上加铺沥青混合料时,应在既有结构、路缘石和检查井等构筑物与沥青混合料层连接面喷洒粘层油。宜采用快裂或中裂乳化沥青、改性乳化沥青,也可采用快凝或中凝液体石油作粘层油。粘层油材料的规格、用量和撒布养护应符合相关规定。
案例考点3、雨期施工
某公司中标北方城市道路工程,部分主路路基施工时突遇大雨,未能及时碾压,造成路床积水、土料过失。
问题:针对该事件,写出部分路基雨后土基压实的处理措施。
【解析】
雨后,路基继续施工前,必须对填筑层进行相应的处理,处理的内容主要包括场地和填料处理等。
(1)场地处理措施:做好路基排水、排除积水。
(2)填料处理措施:土料翻松、晾晒处理,使其含水量接近最佳含水量范围之内;清除含水量过高、不易压实的湿土,换填合格的土料等;土料进行掺灰改良处理。
案例考点4、试验段
某公司承建一城市道路工程,项目部在路基正式压实前选取了200m作为试验段,通过实验段确定了合适吨位的压路机和压实方式。
问题:除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?
【解析】试验段还应确定路基预沉量值、压实遍数以及路基范围内每层的虚铺厚度。
【考点拓展】
在正式进行路基压实前,有条件时应做试验段,以便取得路基或基层施工相关的技术参数。试验目的主要有:
(1)确定路基预沉量值。
(2)合理选用压实机具;选用压实机具考虑因素有道路不同等级、工程量大小、施工条件和工期要求等。
(3)按压实度要求,确定压实遍数。
(4)确定路基宽度内每层虚铺厚度。
(5)根据土的类型、湿度、设备及场地条件,选择压实方式。
案例考点5、路基压实施工
问题:土质路基压实应遵循哪些原则?
【解析】压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。”
【考点拓展】
路基压实施工要点:
(1)压实方法(式):重力压实(静压)和振动压实两种。
(2)土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠”。压路机最快速度不宜超过4km/h。
(3)碾压应从路基边缘向中央进行,压路机外缘距路基边应保持安全距离。
(4)碾压不到的部位应采用小型夯压机夯实,防止漏夯,要求夯击面积重叠1/4~1/3。
